Дом 1:

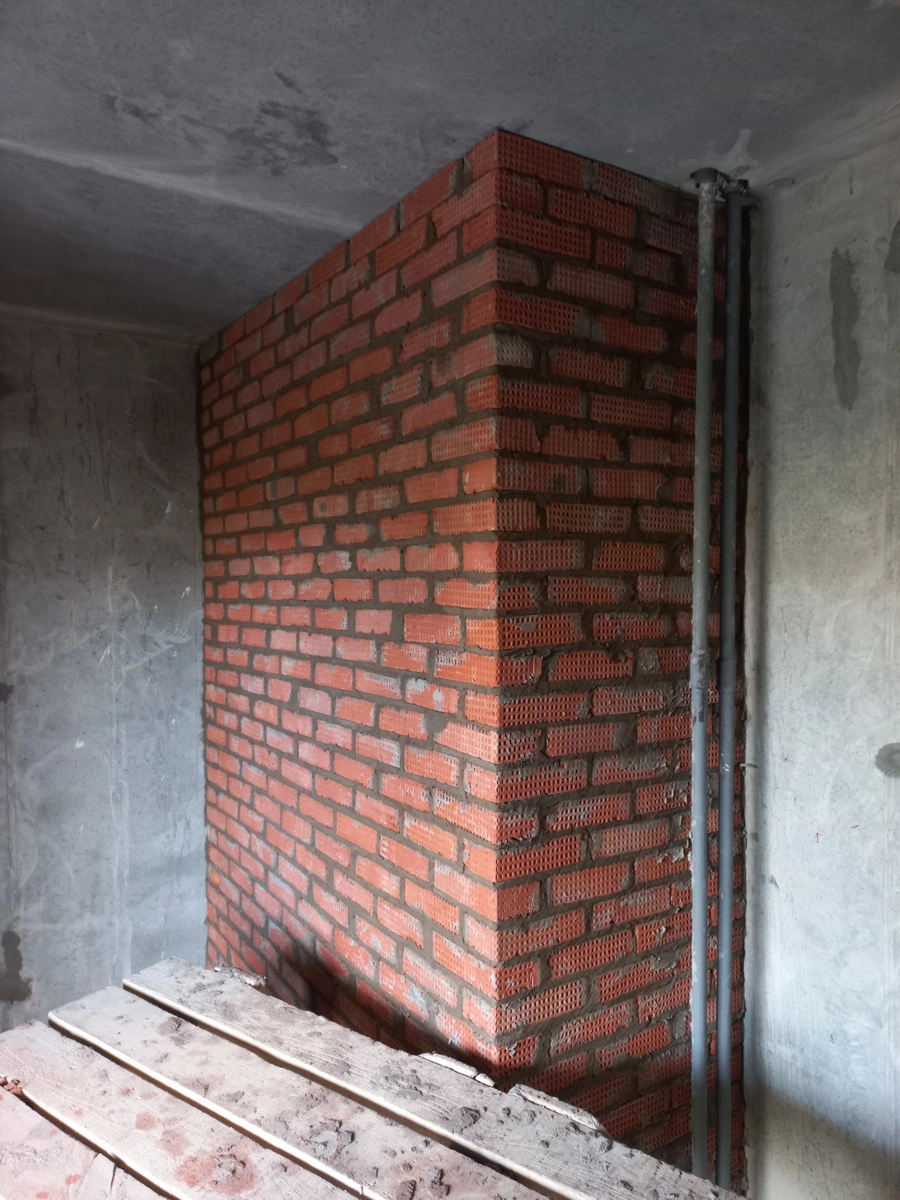

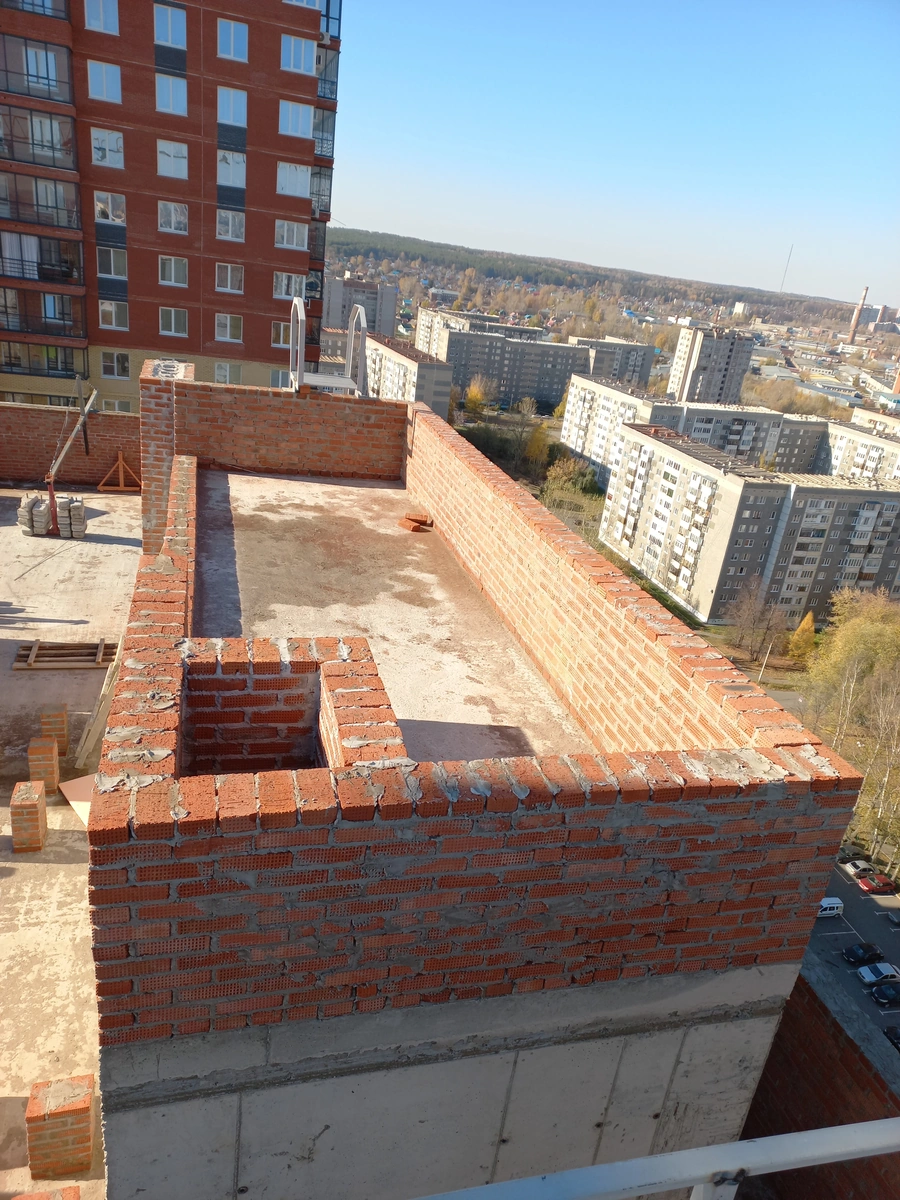

  • выполнен полный комплекс работ по кладке стен и перегородок со 1-го по 17-й этаж.

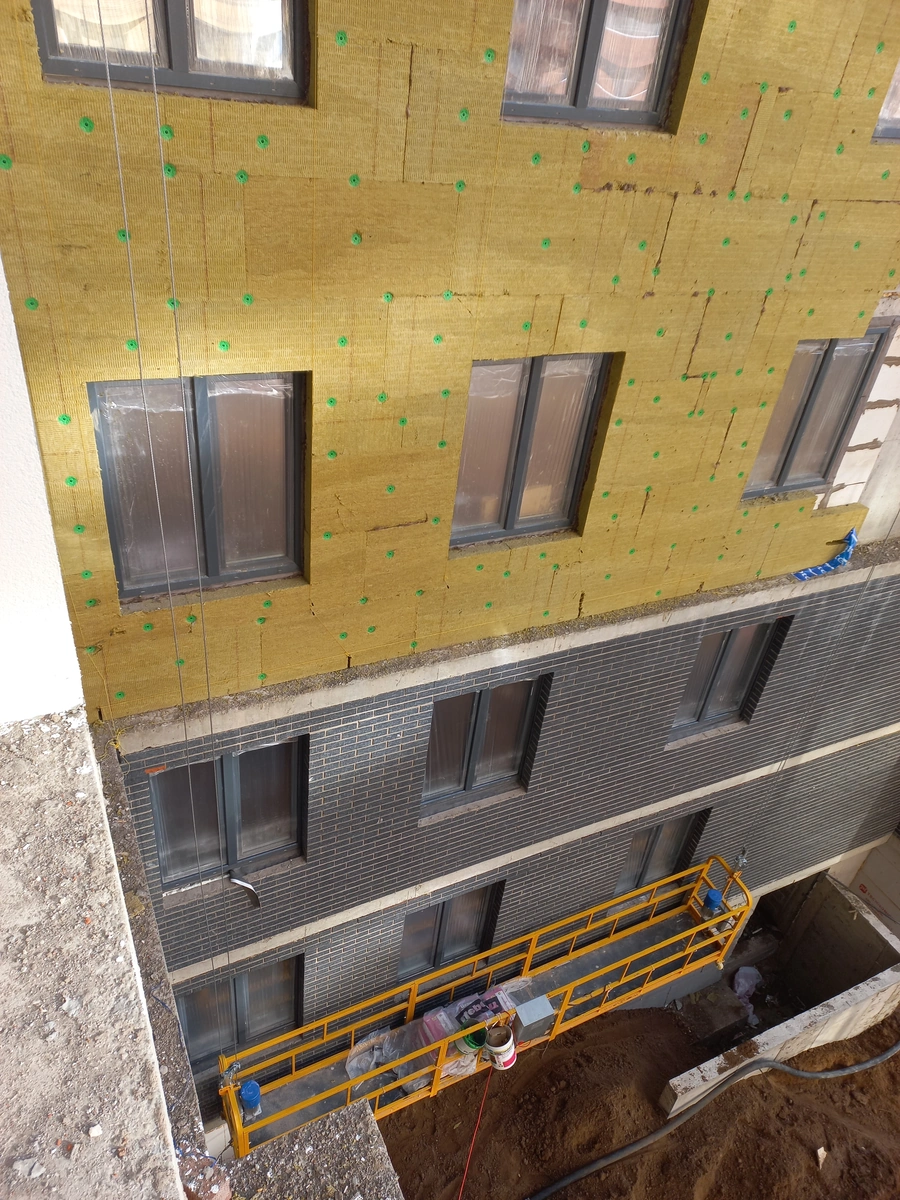

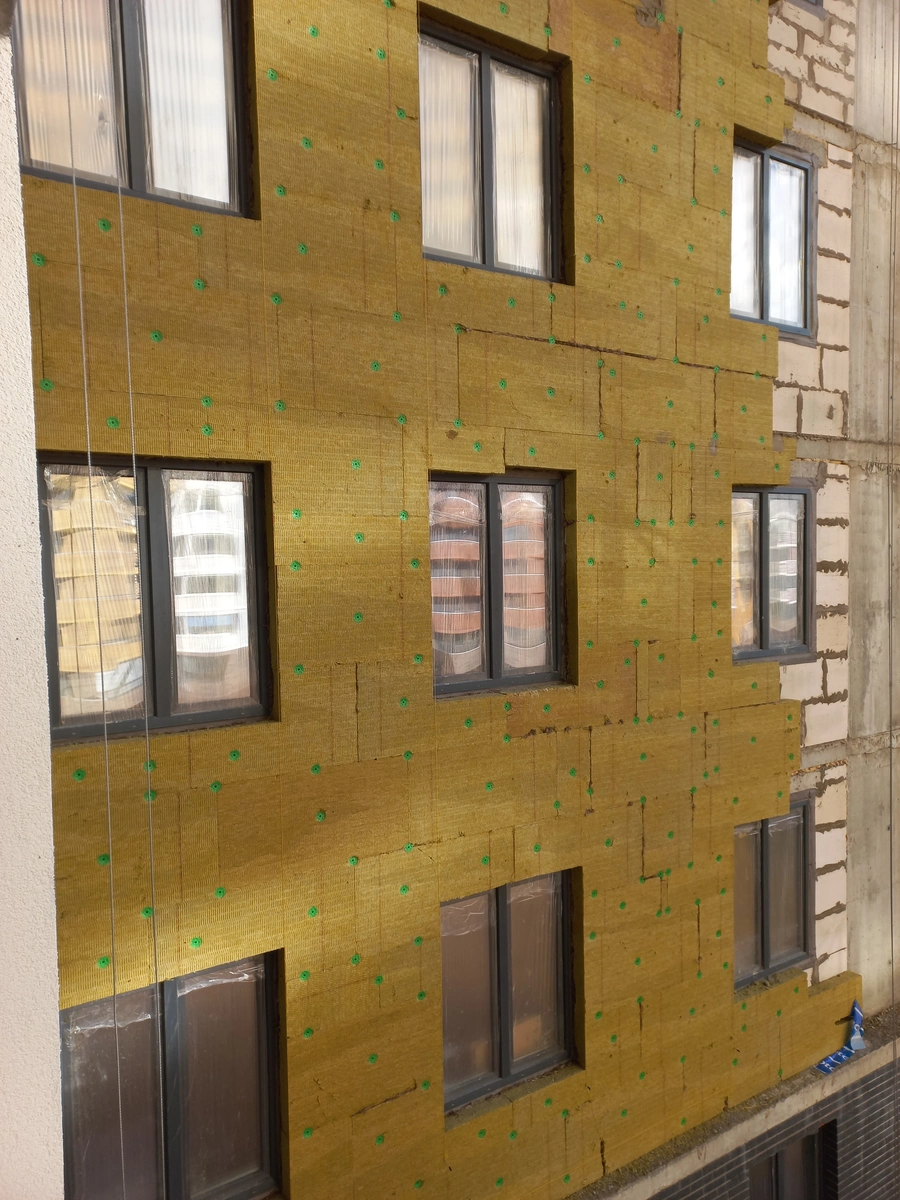

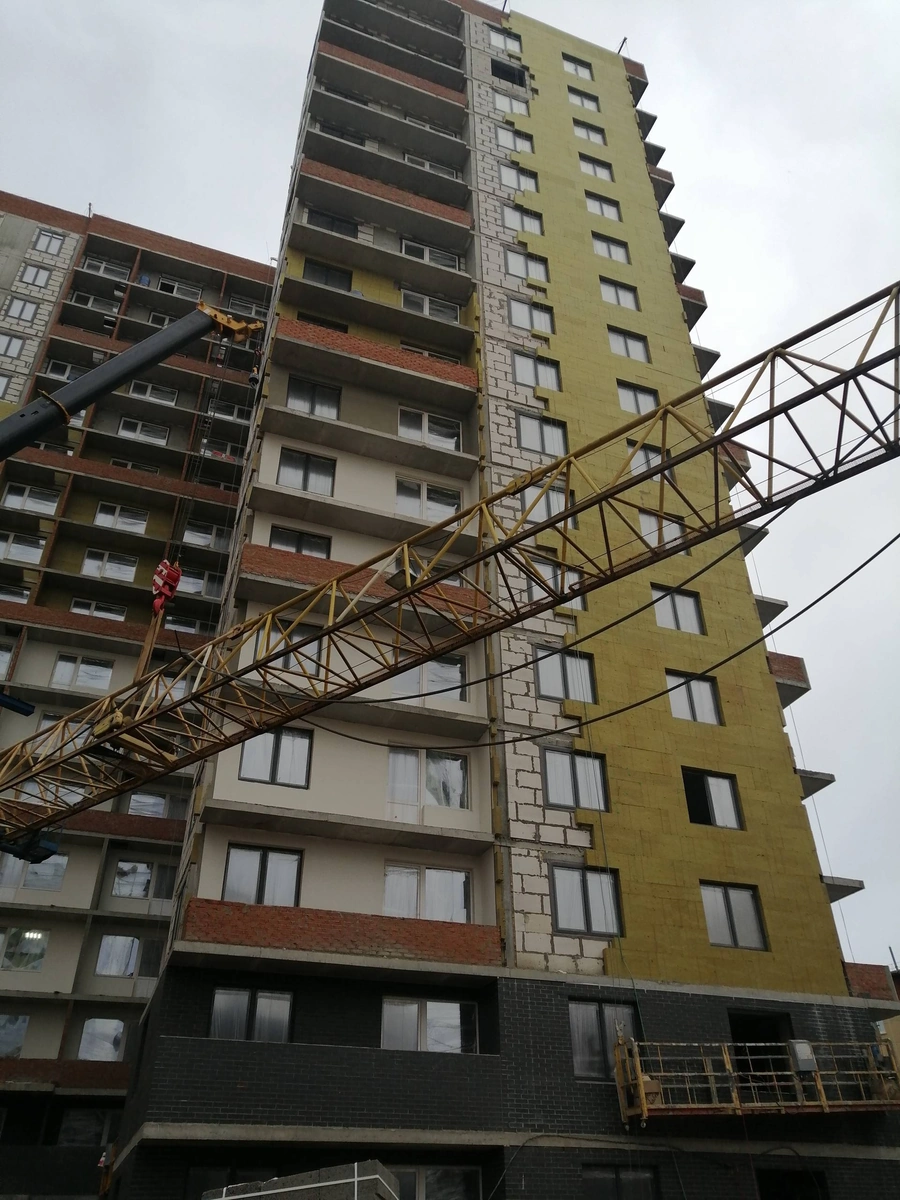

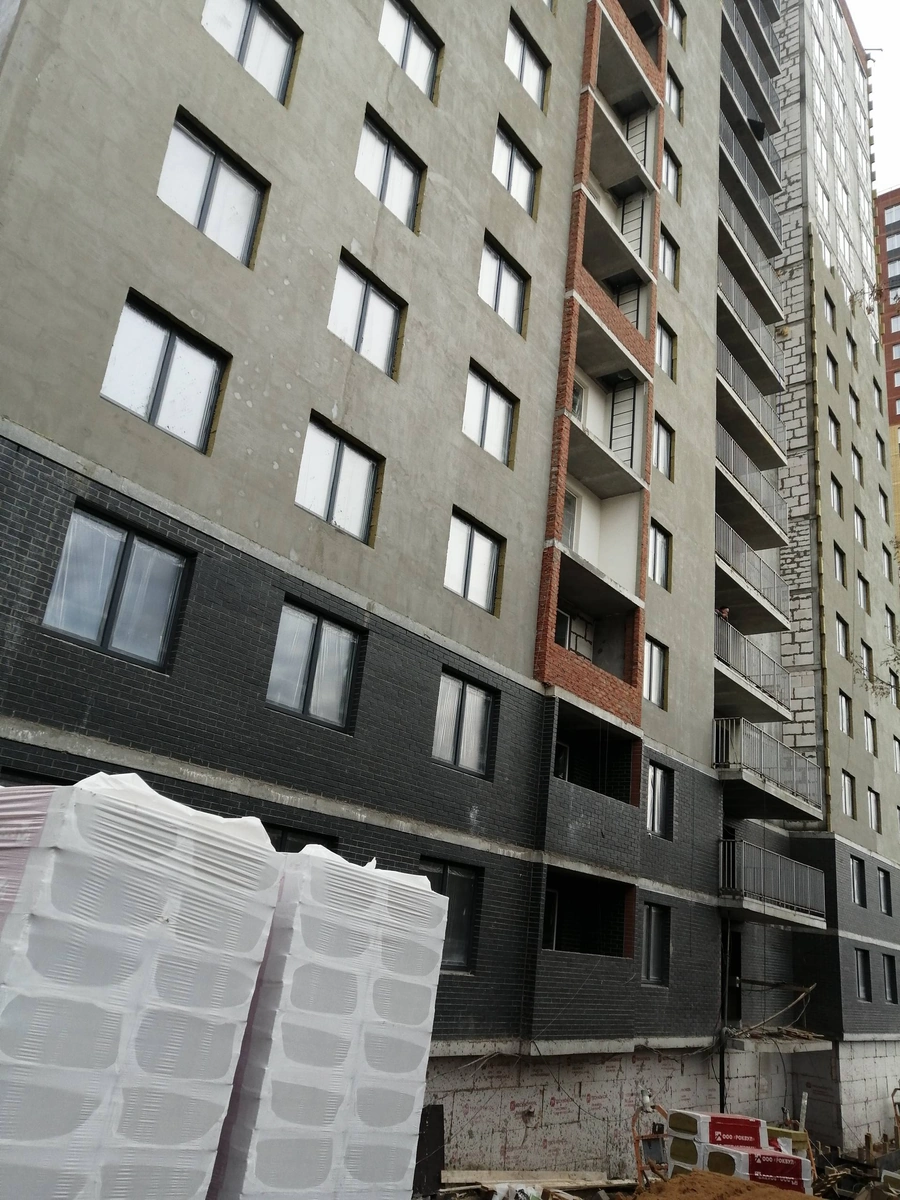

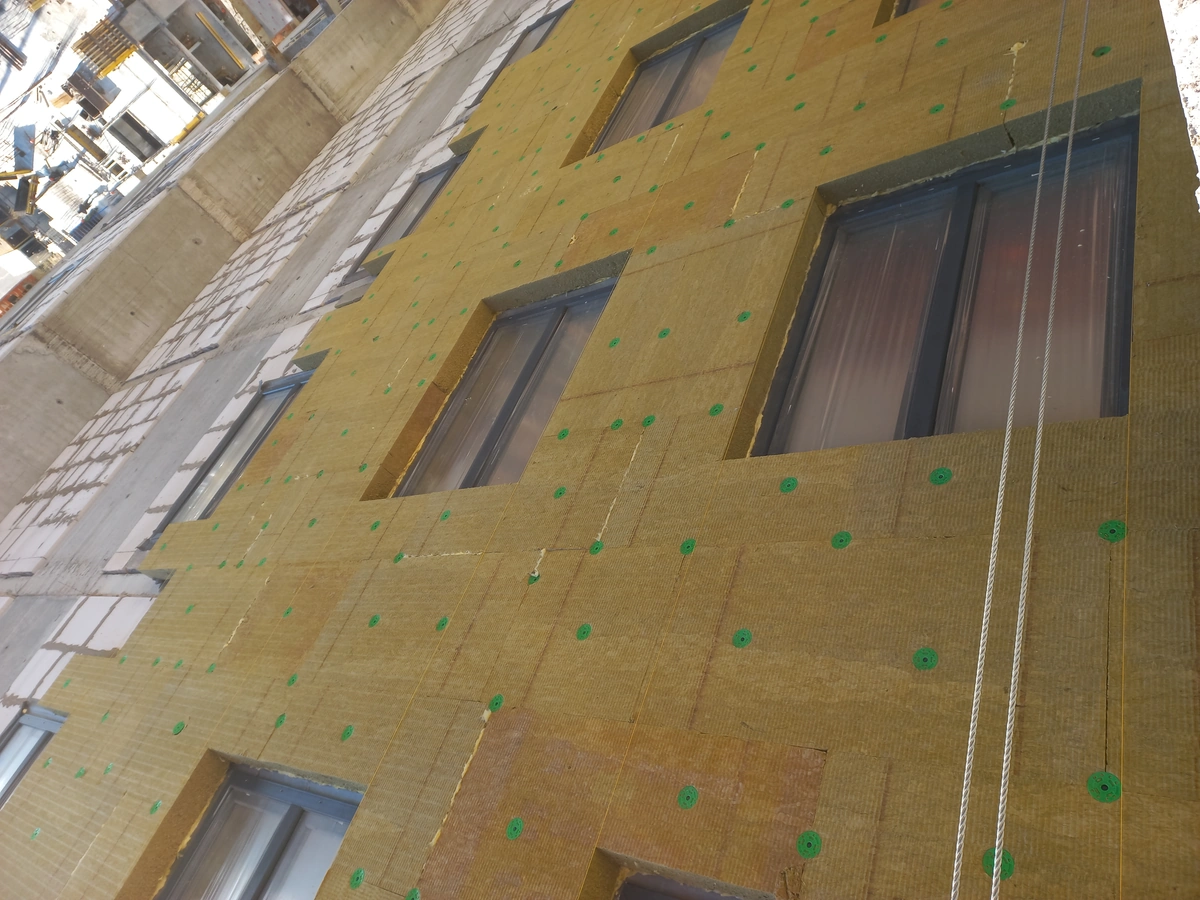

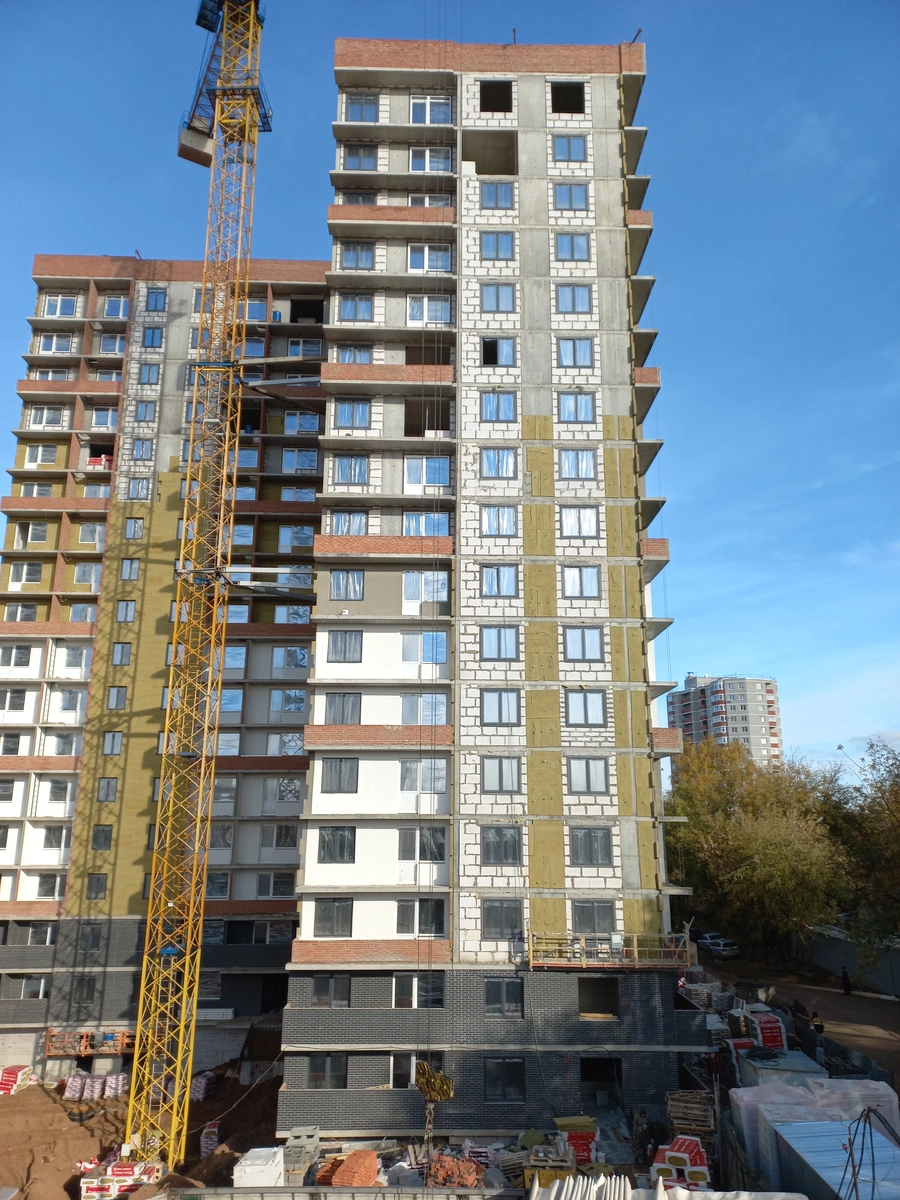

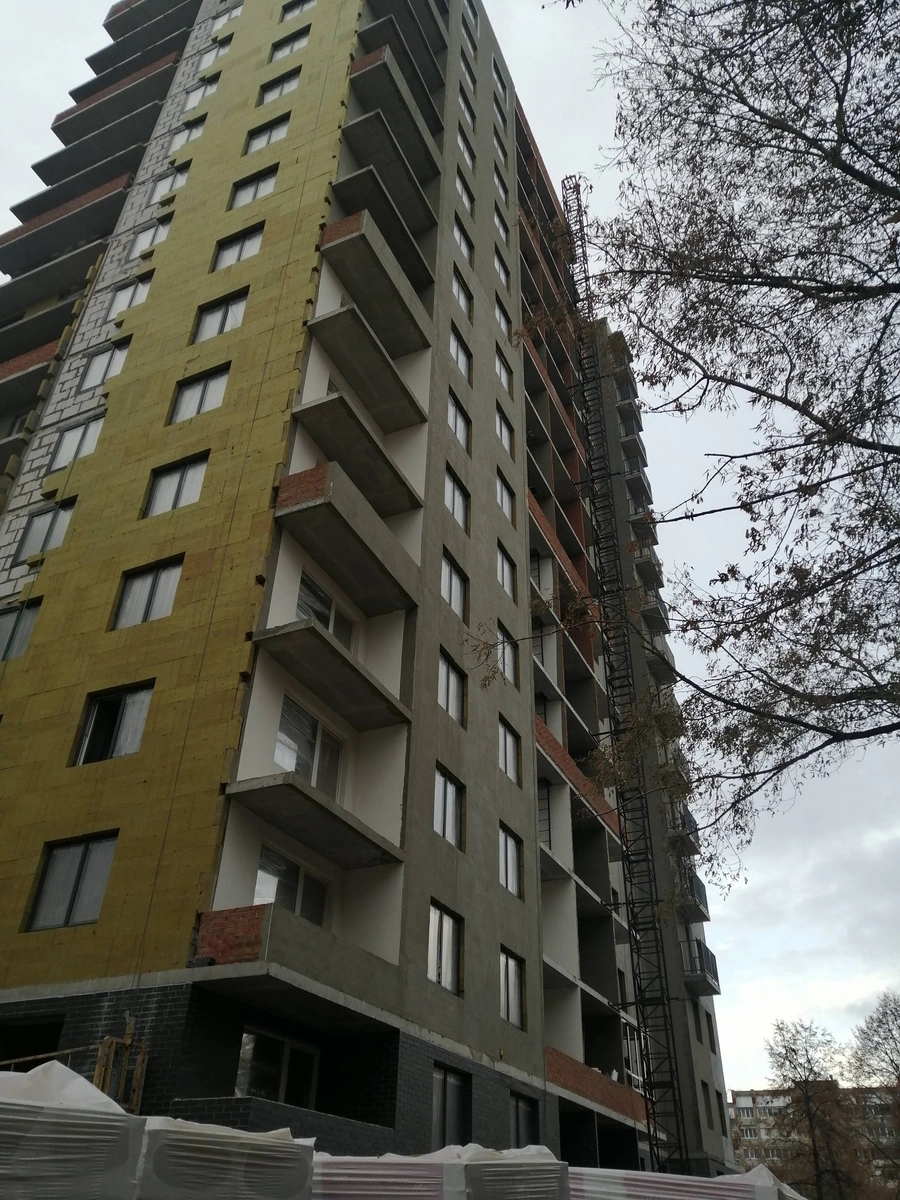

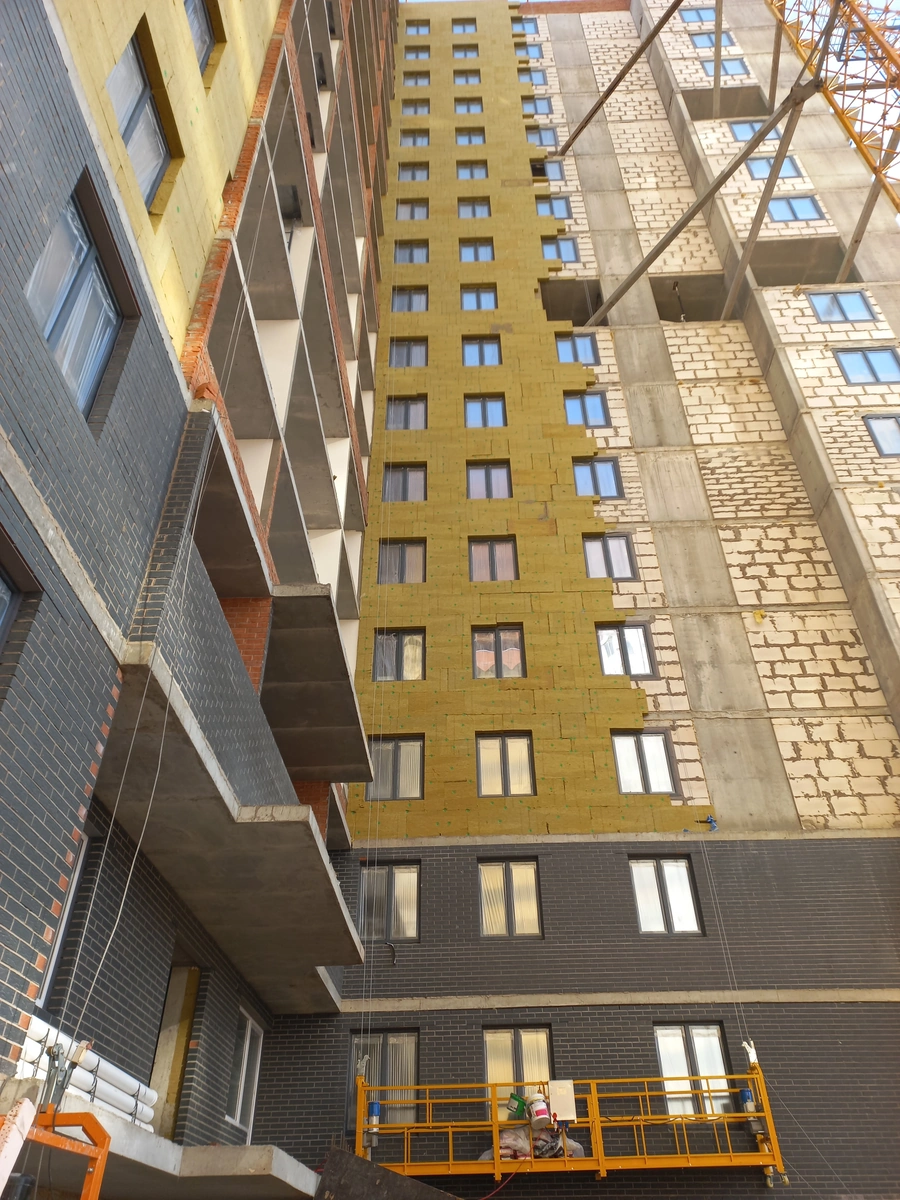

  • в процессе завершения отделка фасада с западной стороны, выполнено утепление фасадов с северной и восточной стороны здания.

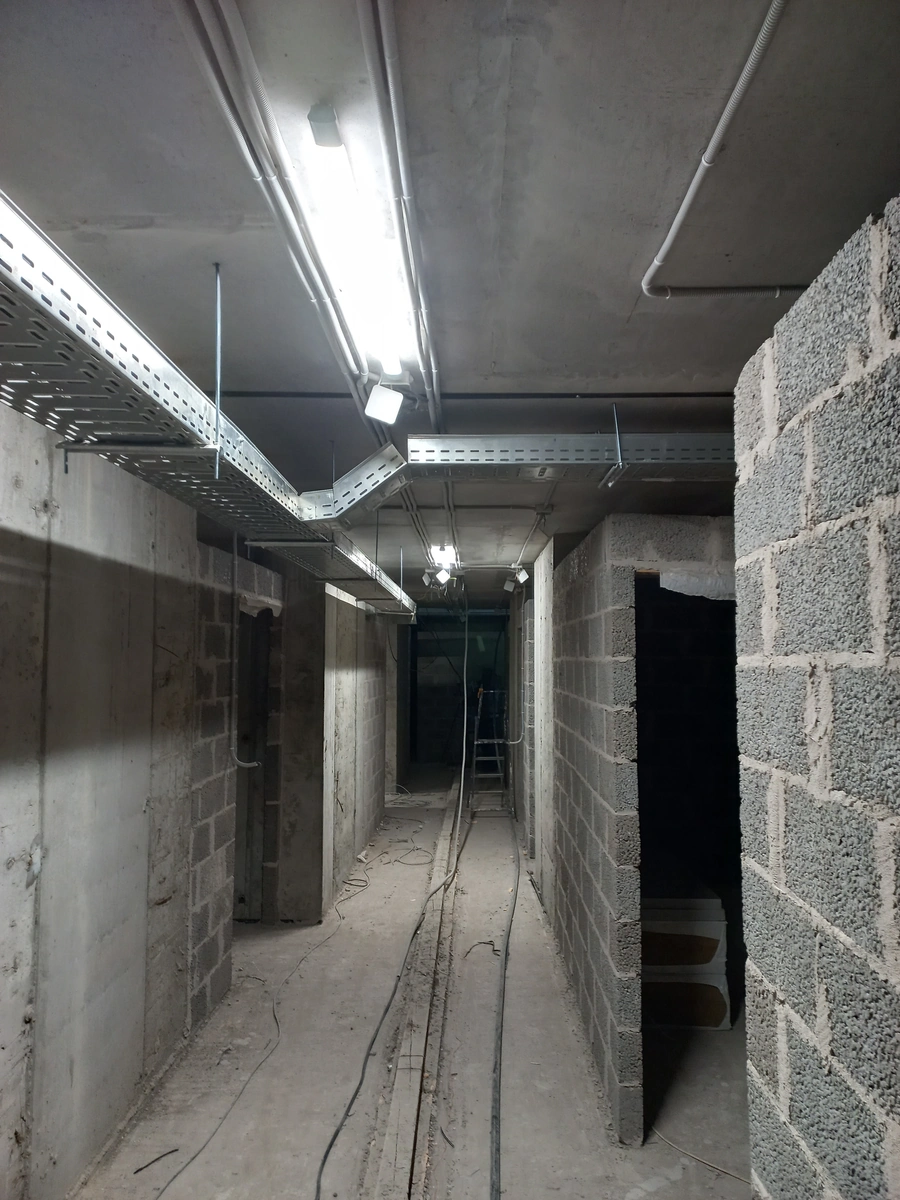

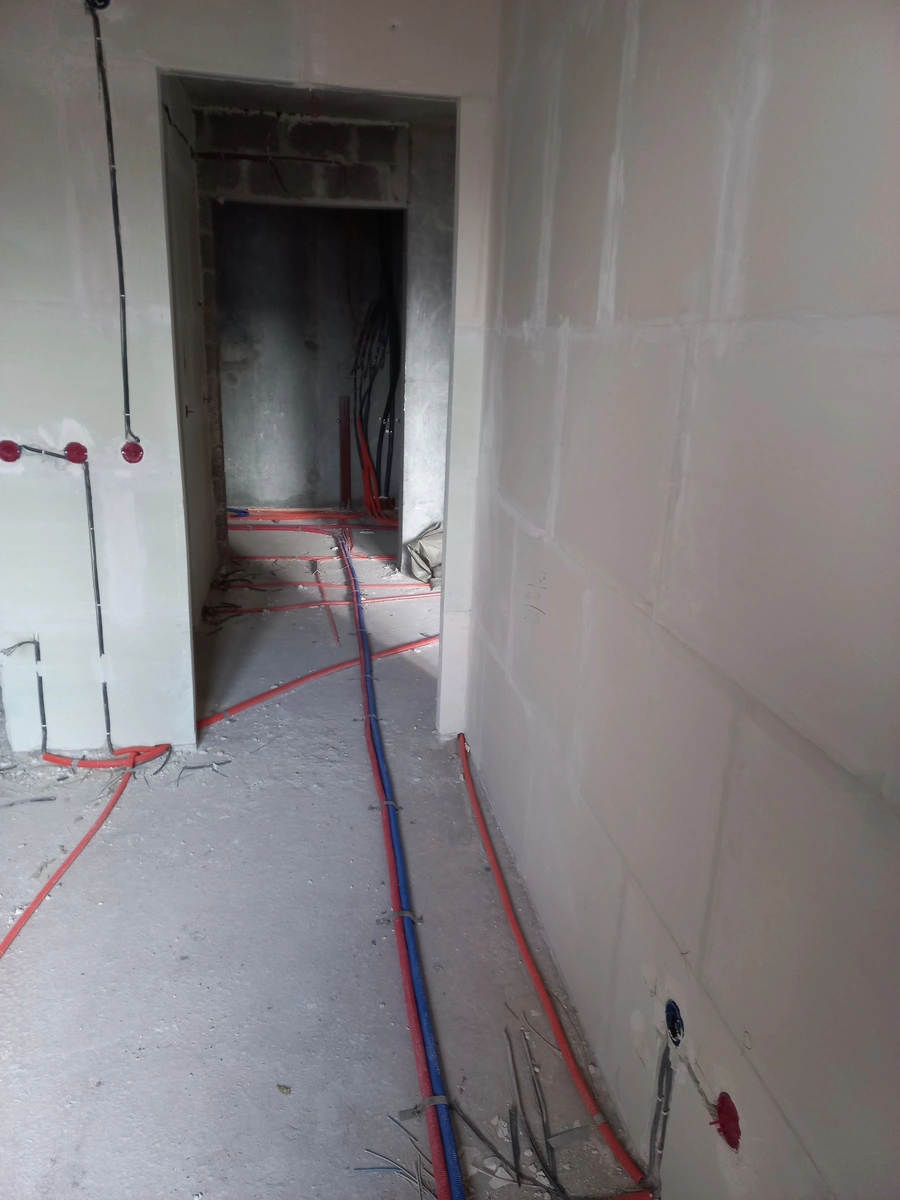

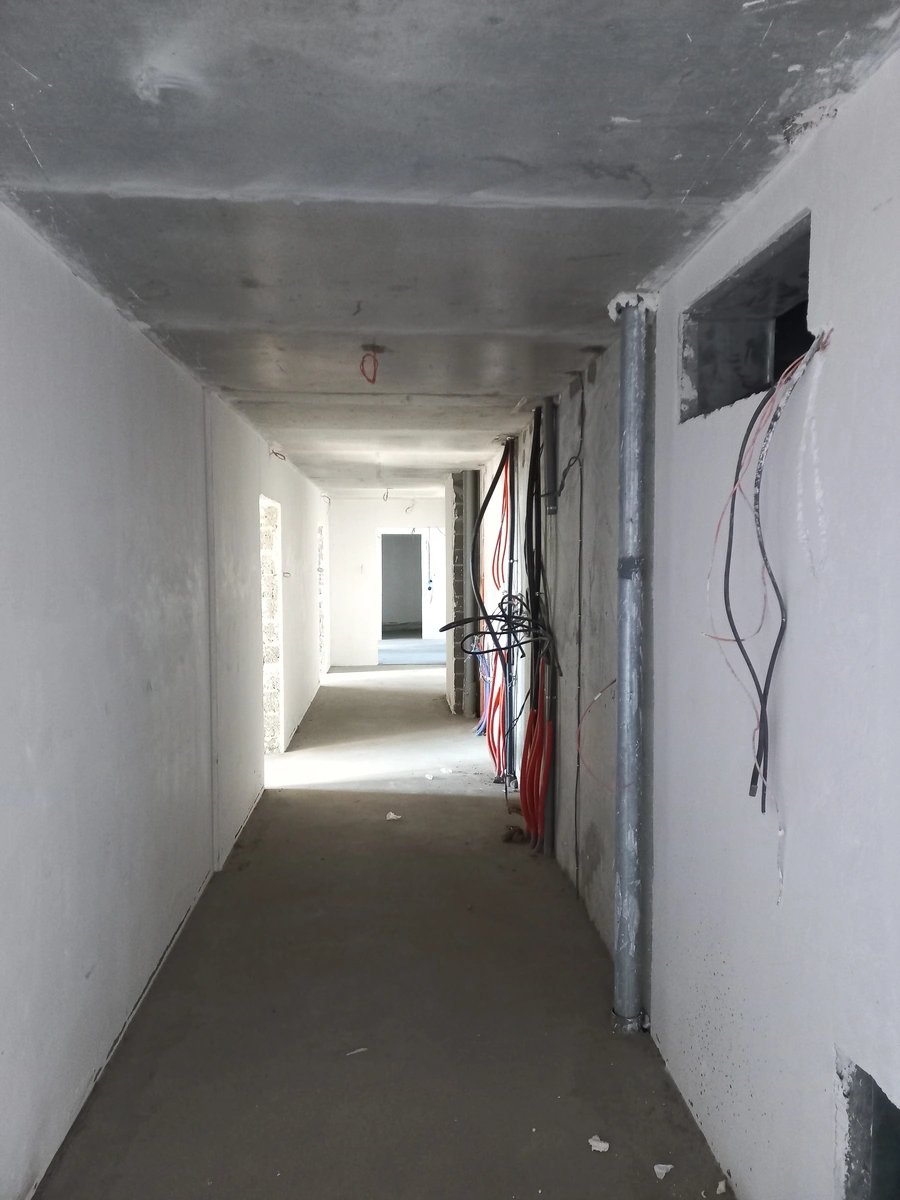

  • выполнен монтаж электрических кабелей и проводов систем безопасности здания на 1-15 этажах, проложены стояки канализации, водопровода.

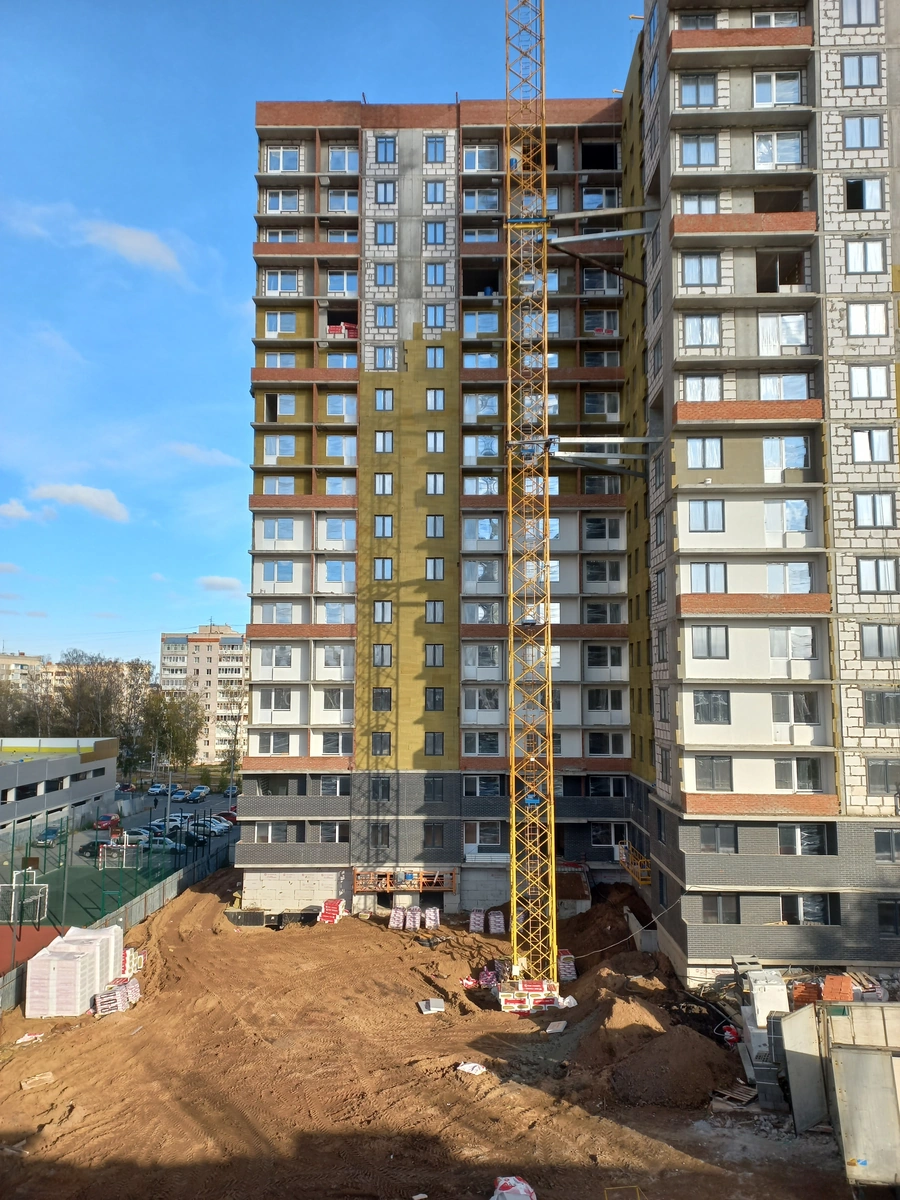

  • смонтированы оконные конструкции с 1-го по 17-й этаж.
  • выполнен монтаж радиаторов и трубопроводов отопления со 2-го по 12 этаж, проложены стояки канализации, водопровода.
  • выполнен монтаж индивидуального теплового пункта.

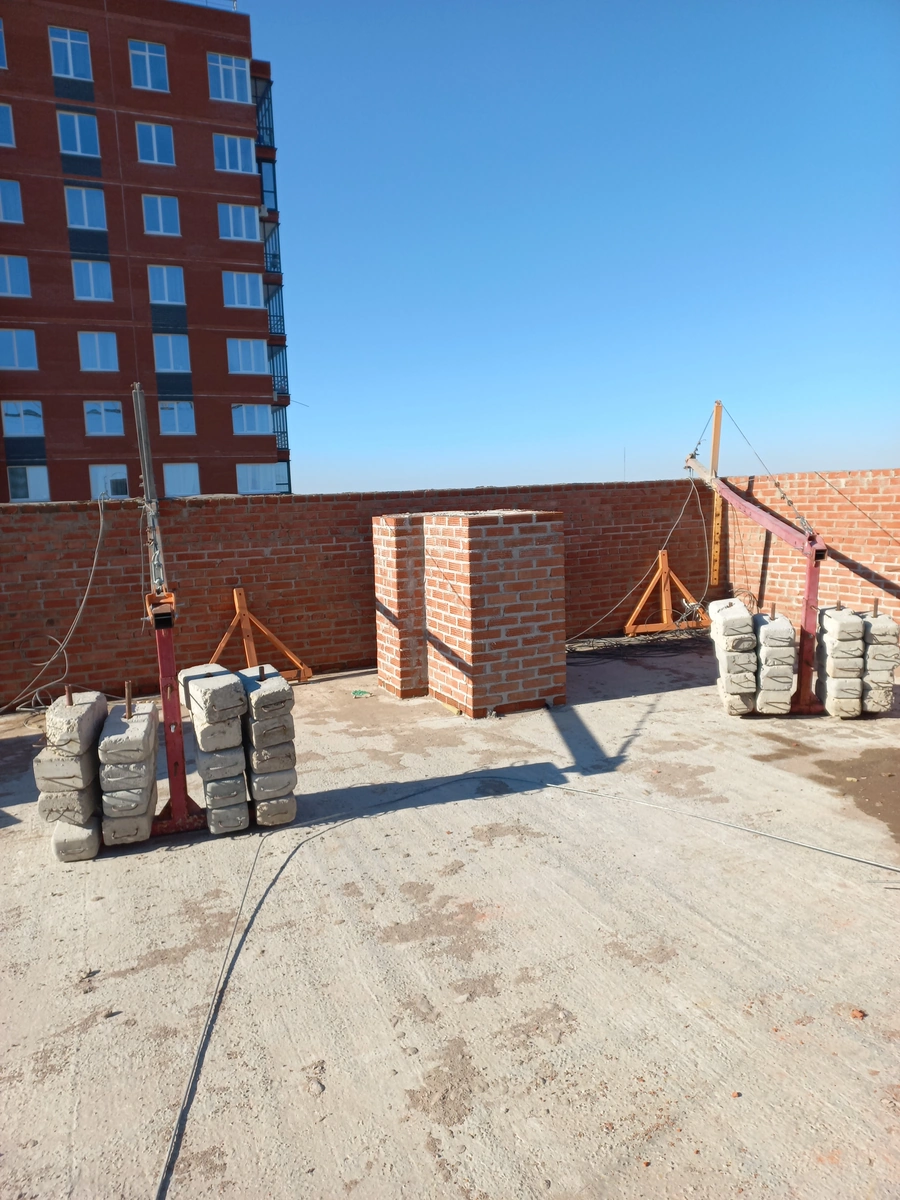

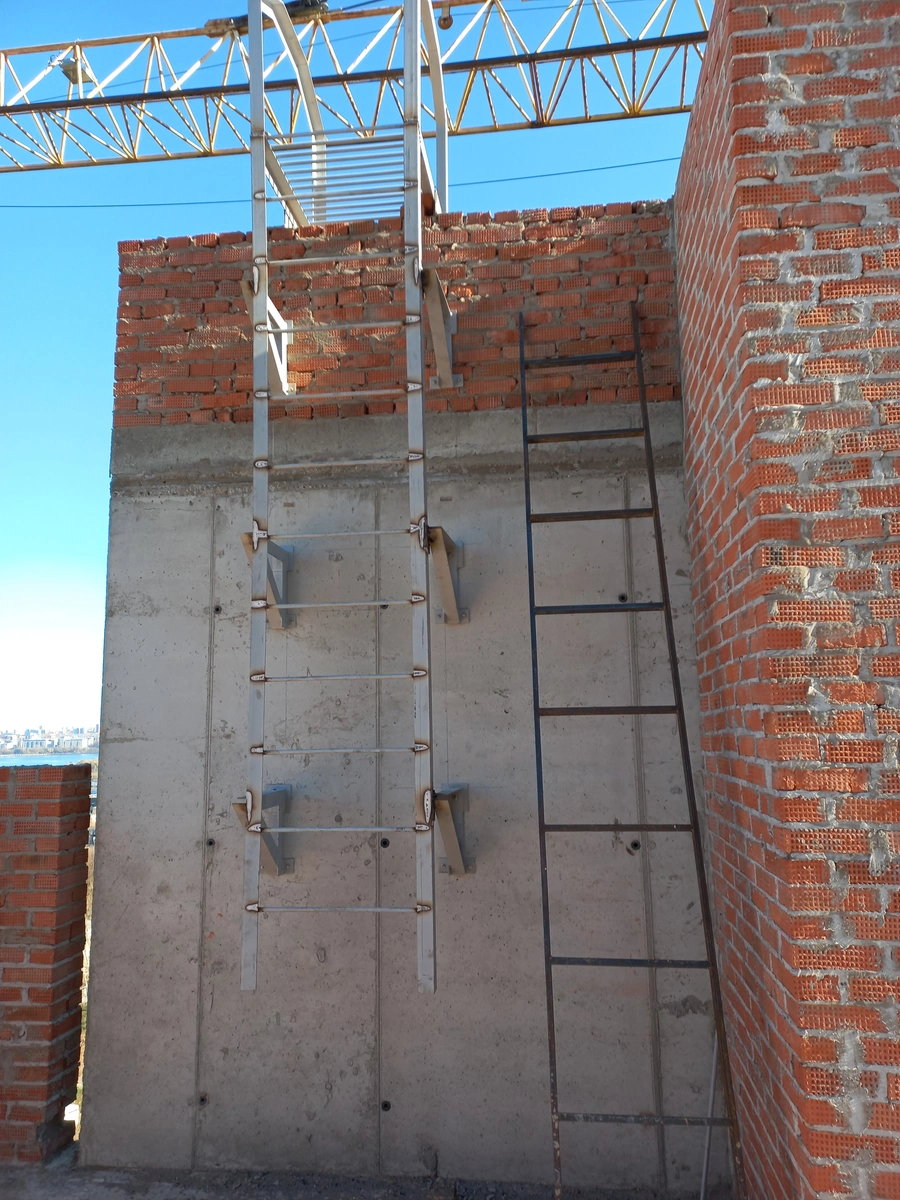

  • производятся работы по устройству кровли.
  • производятся работы по благоустройству территории.

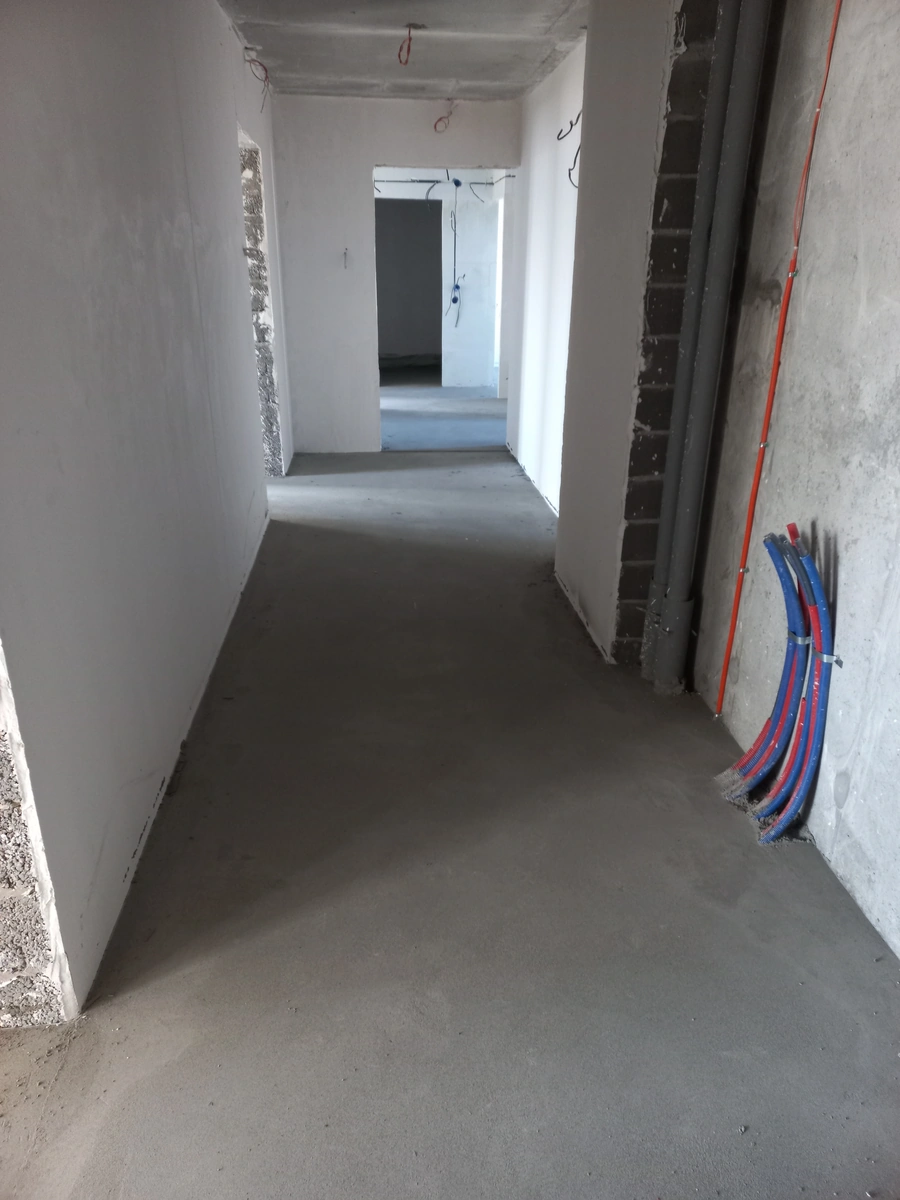

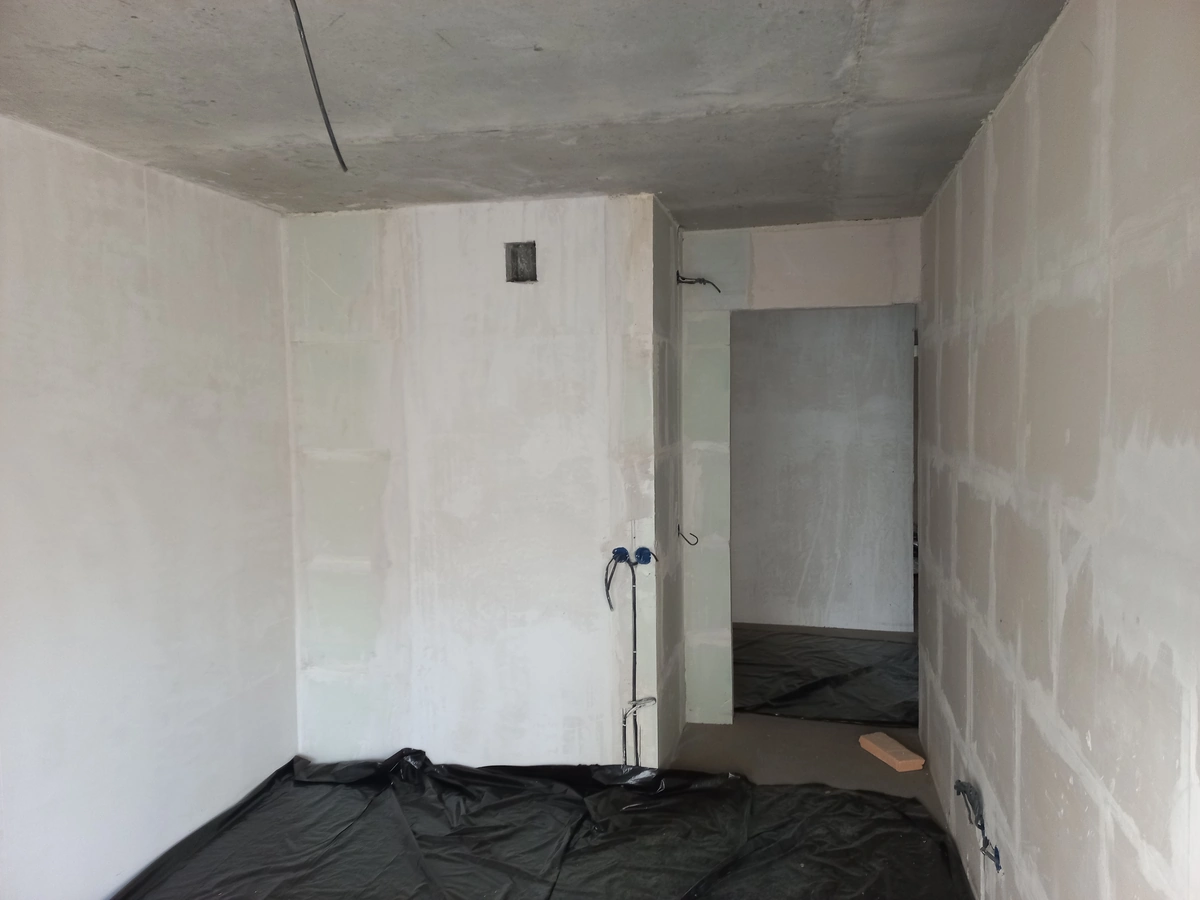

  • производятся отделочные работы на 3, 10, 11, 12, 13 этажах.

Планы на ноябрь:

  • завершить устройство входных групп.
  • завершить благоустройство.
  • выполнить монтаж наружных дверей.
  • завершить утепление фасадов на южной стороне здания.
  • приступить к монтажу алюминиевых конструкций витражей на южном фасаде.

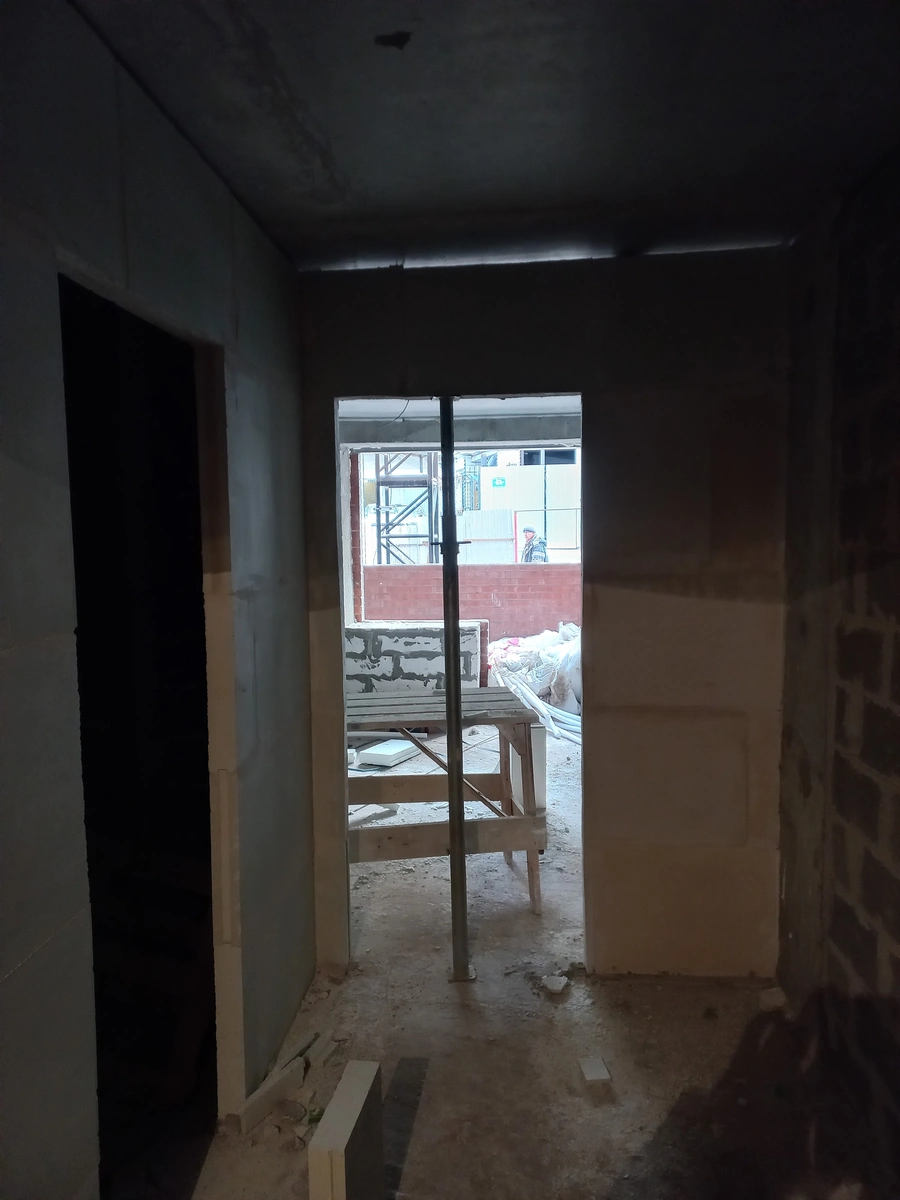

  • продолжить внутренние отделочные работы.
  • завершить монтаж внутренних инженерных коммуникаций и отопления.
  • завершить кровельные работы.

Дом 2:

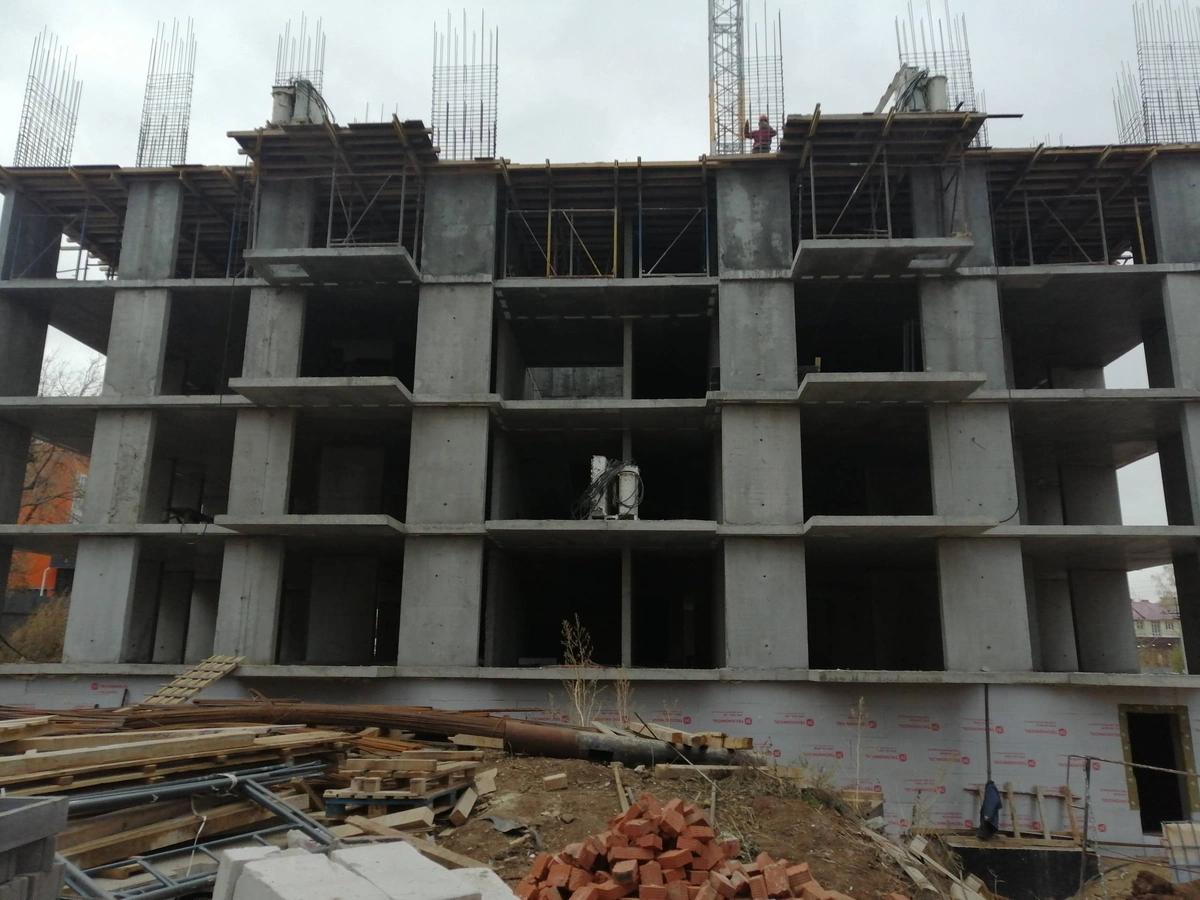

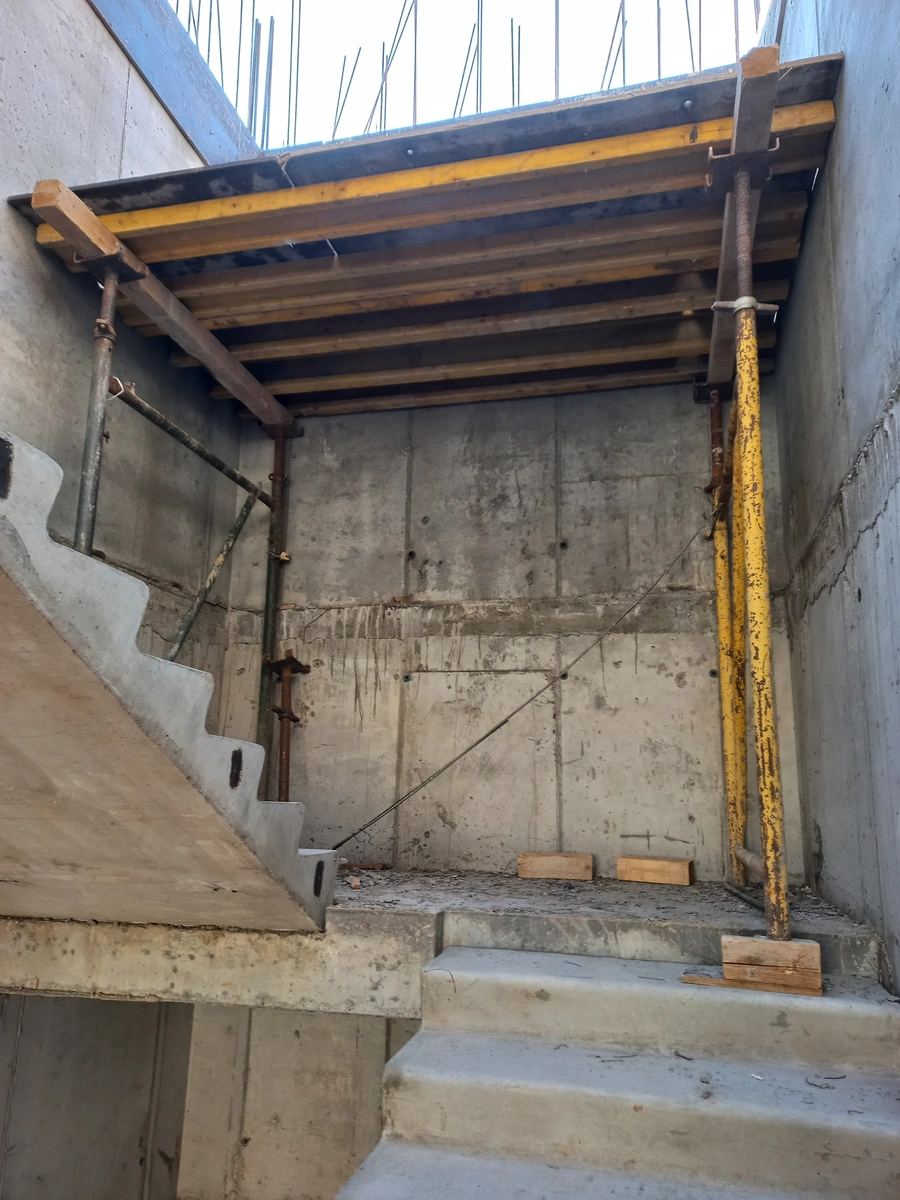

  • выполнены монолитные конструкции 3-го и 4-го этажей.
  • выполнены бетонные вертикальные конструкции 5-го этажа.
  • выполнено утепление стен подвала.

Планы на ноябрь:

  • устройство каркаса здания на 5, 6, 7 этажей.
  • обратная засыпка пазух котлована и вертикальная планировка территории.

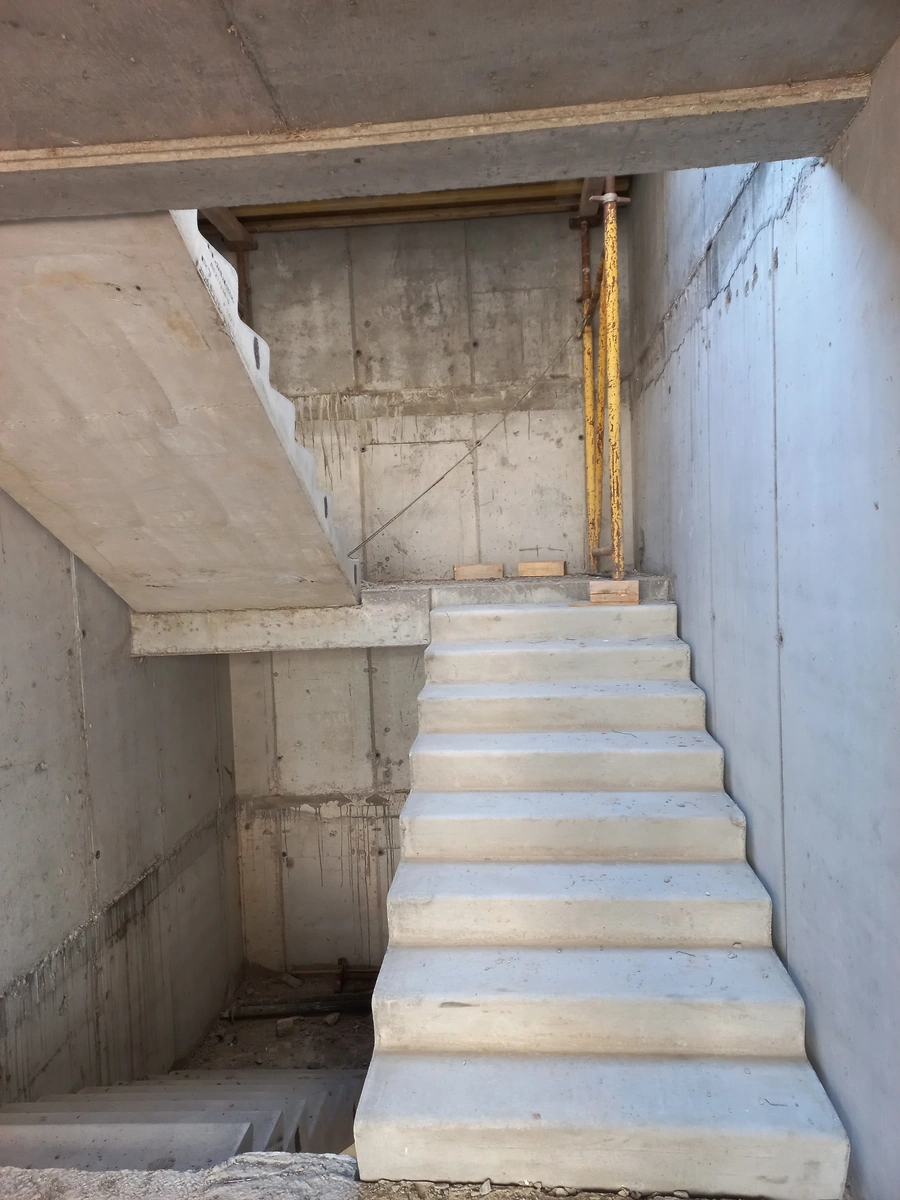

  • устройство приямков для ввода сетей в техподполье.
  • бетонирование пола техподполья.
Другие фотоальбомы
Компания
Комплексность
От концепции проекта до ввода в эксплуатацию
Богатый опыт
Более 20 лет на строительном рынке Удмуртии
Репутация
Доверие партнеров и покупателей — более 300 объектов за плечами
Технологии
Используем в строительстве новейшие технологии
Строим будущее с заботой о каждом клиенте!
