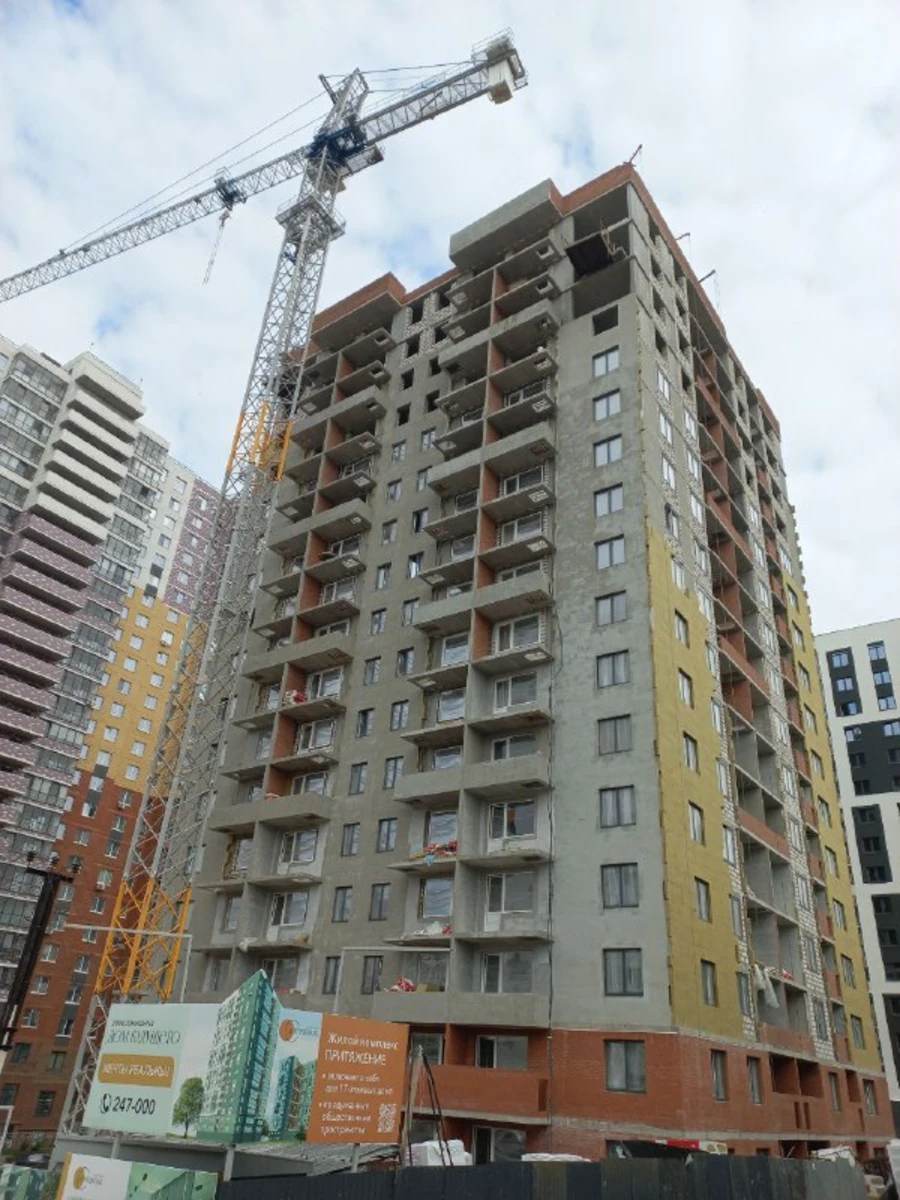

Дом №2:

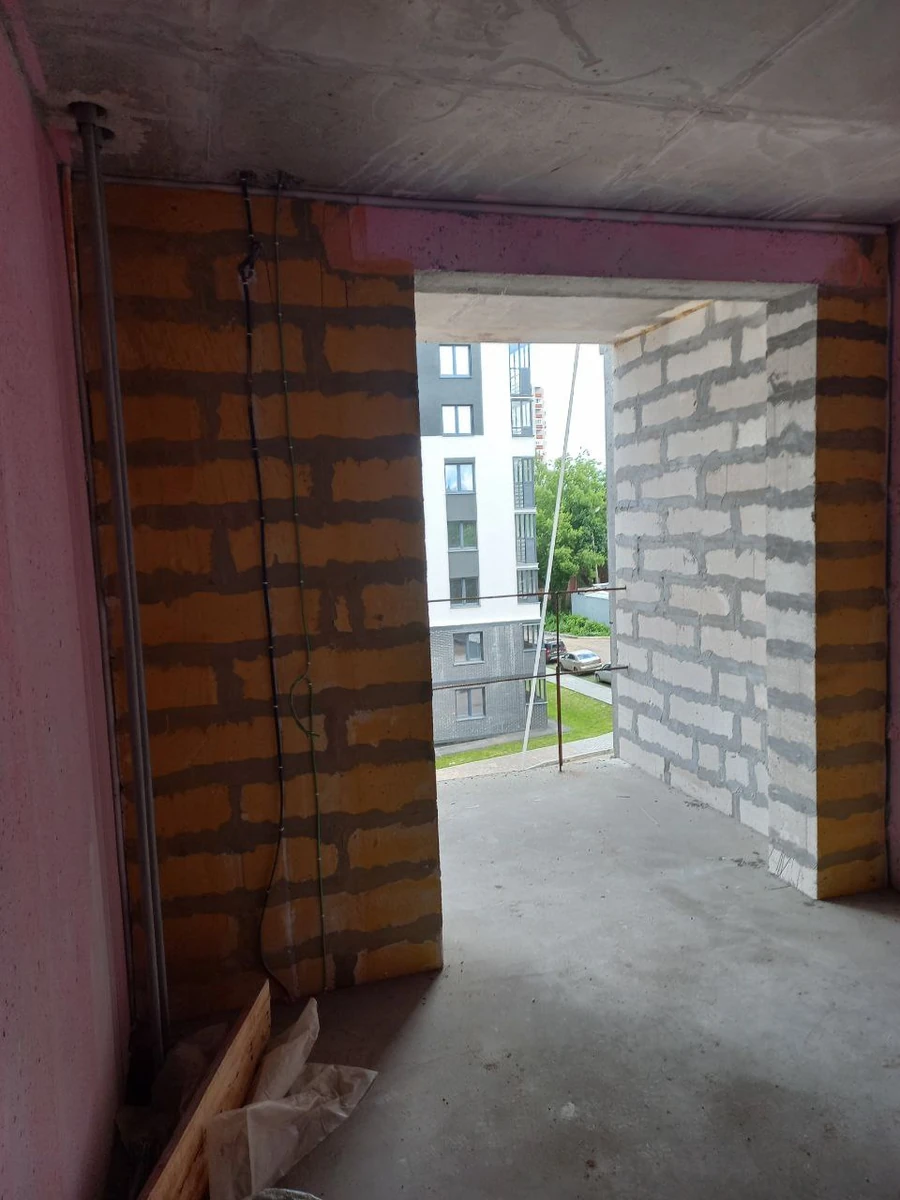

  • выполнены внутриквартирные перегородки из ПГП-плит на 1, 16, 17 этажах.
  • смонтированы оконные конструкции 14-17 этажей.

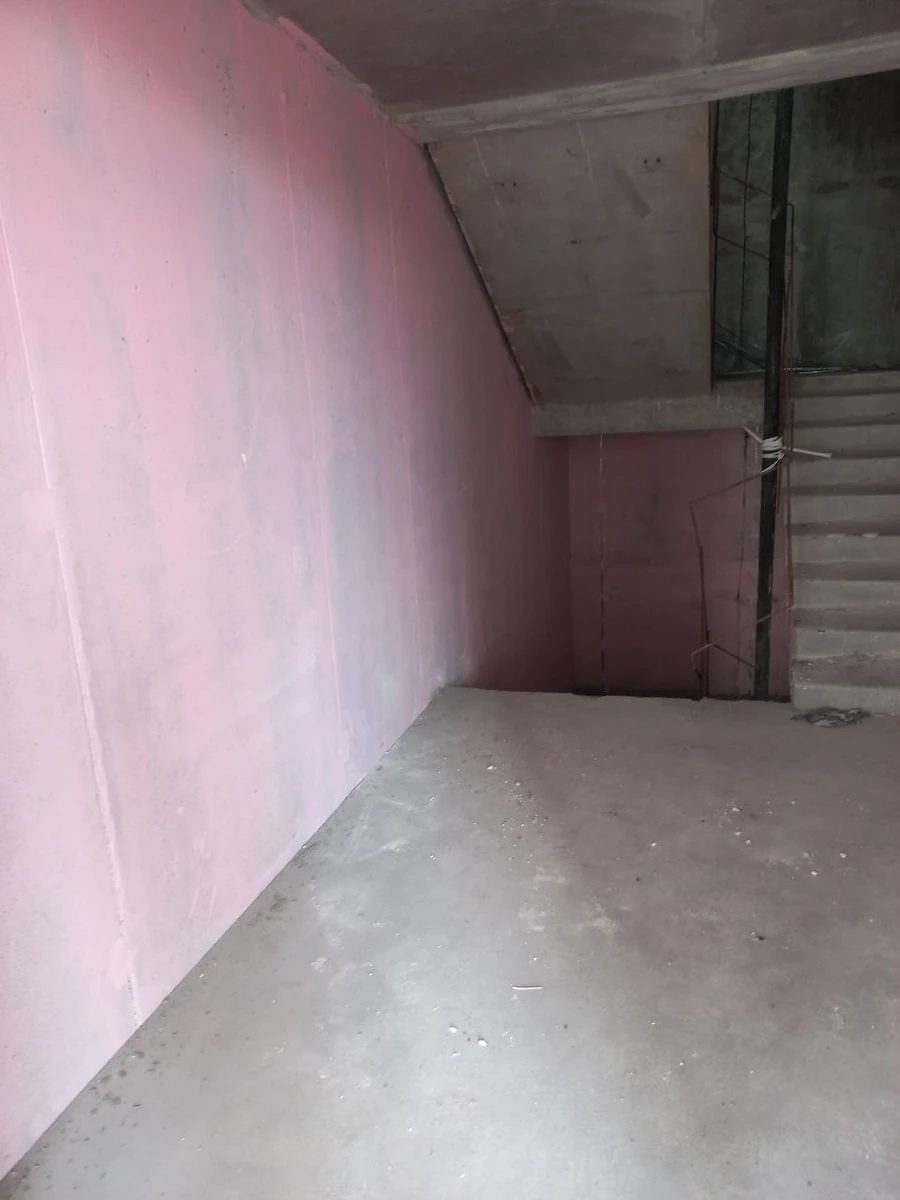

  • монтаж внутренних инженерных систем с 10-го по 14-й этаж и подвале.
  • выполнены отделочные работы: оштукатуривание стен и устройство стяжек пола с 8-го по 9-й этаж.
  • выполнен монтаж стальных дверей на 3, 4, 5, 6 этажах.

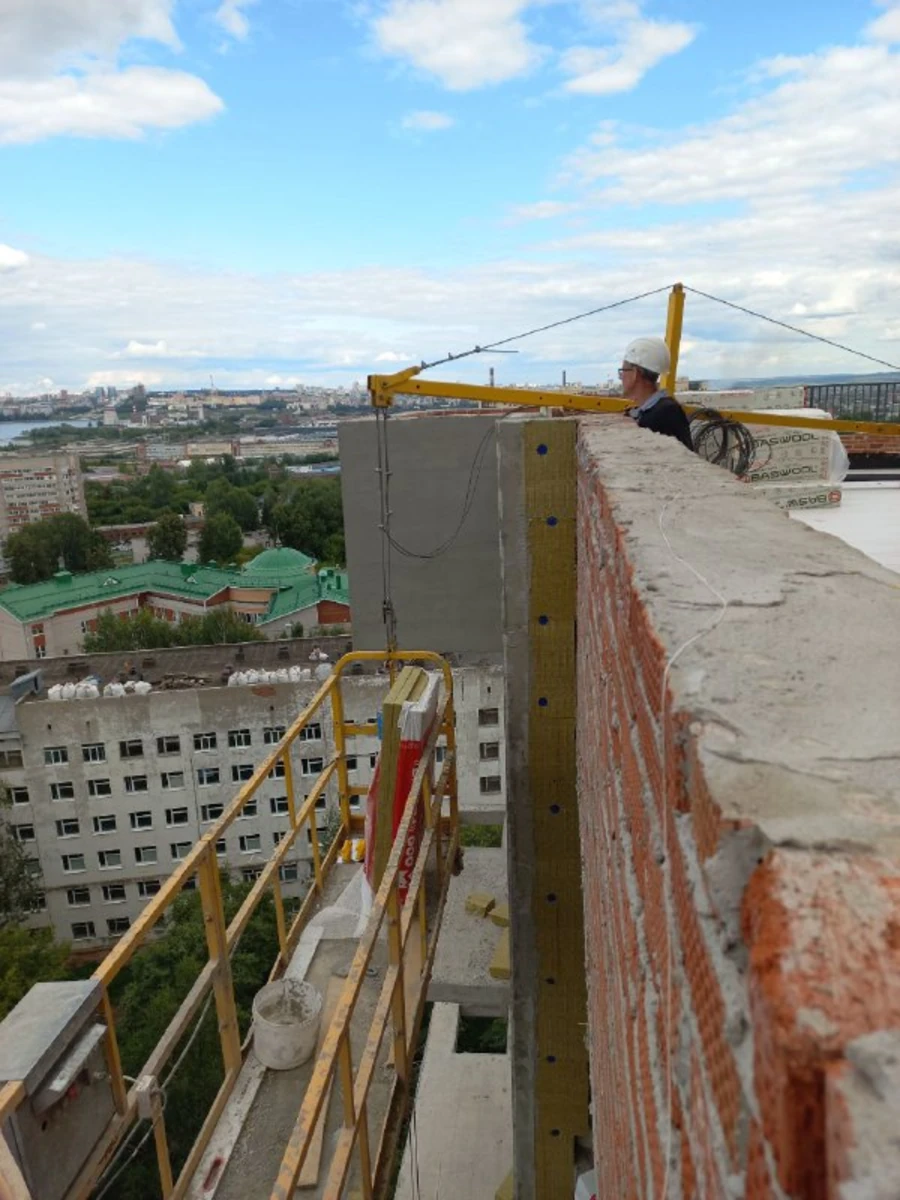

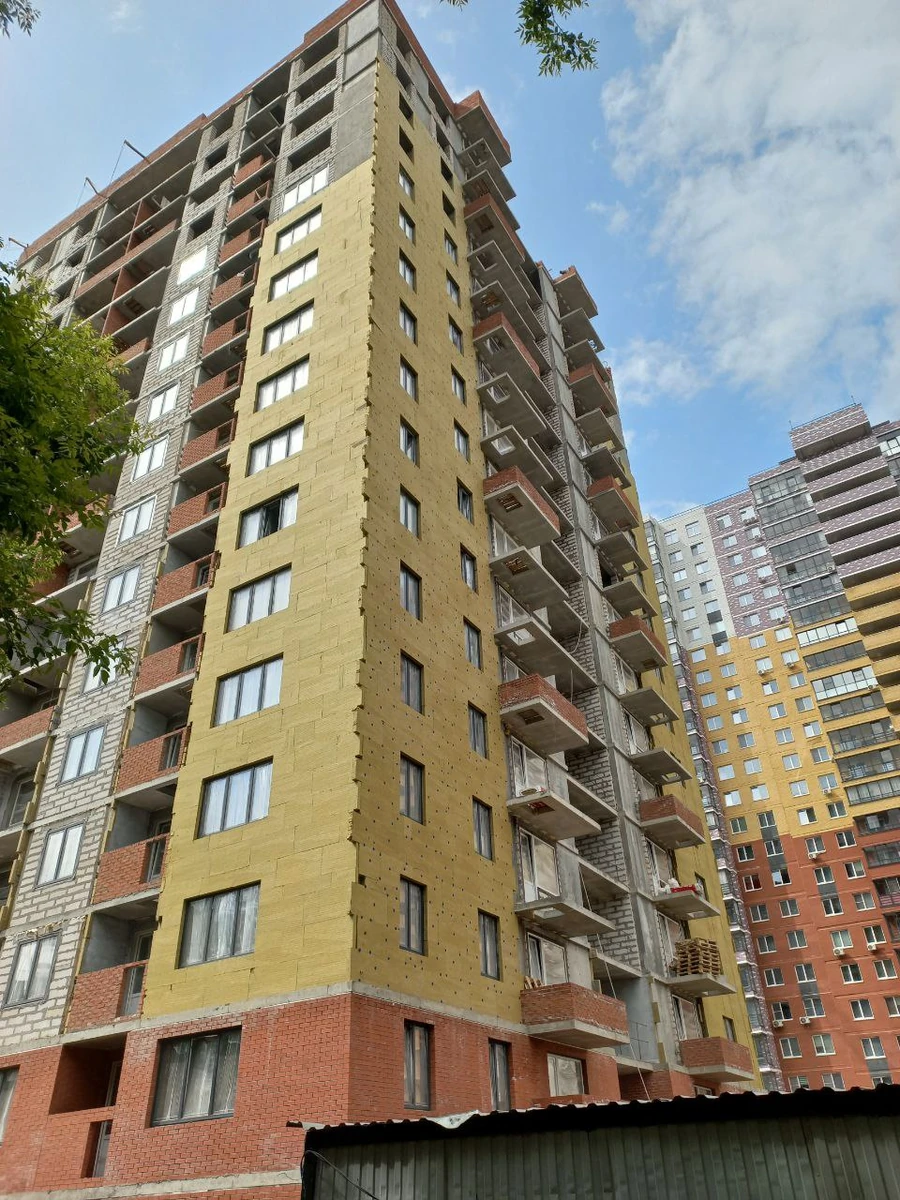

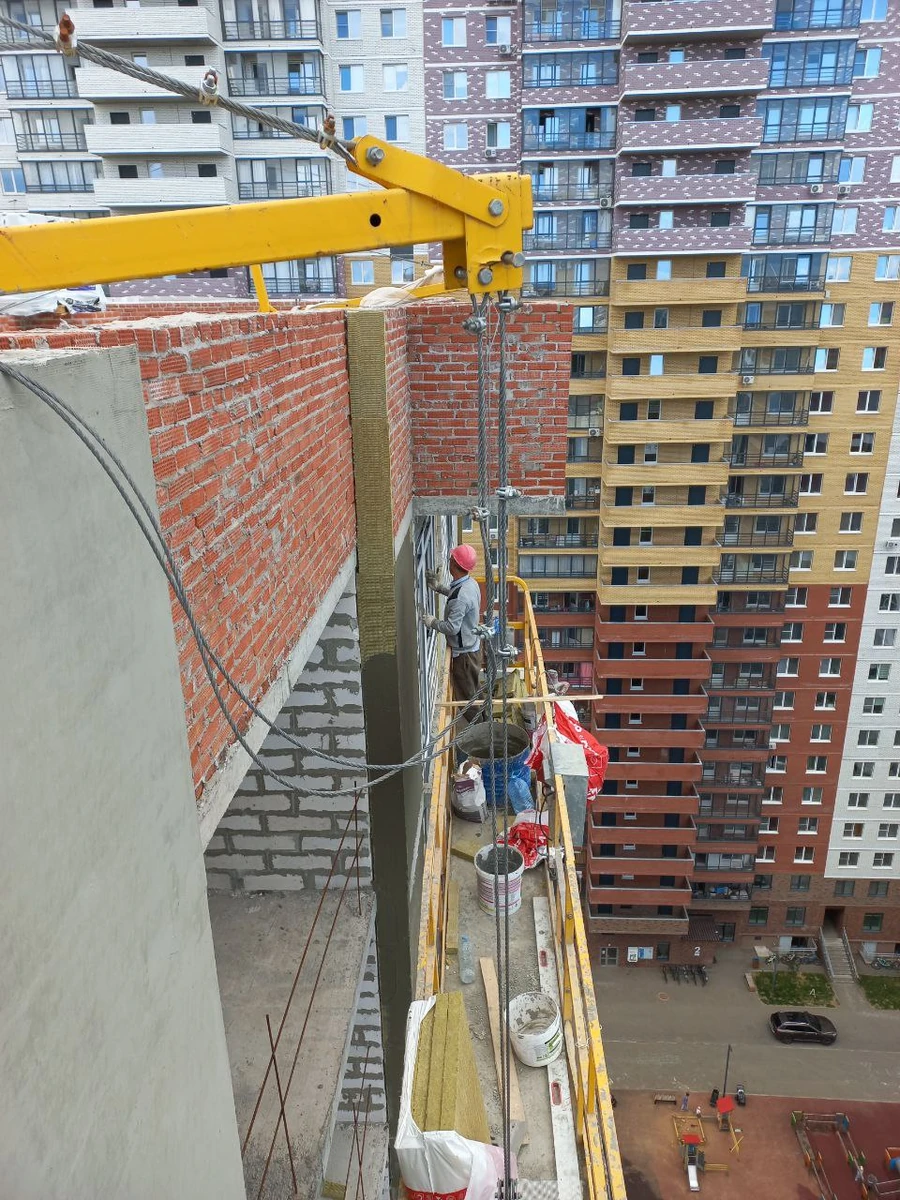

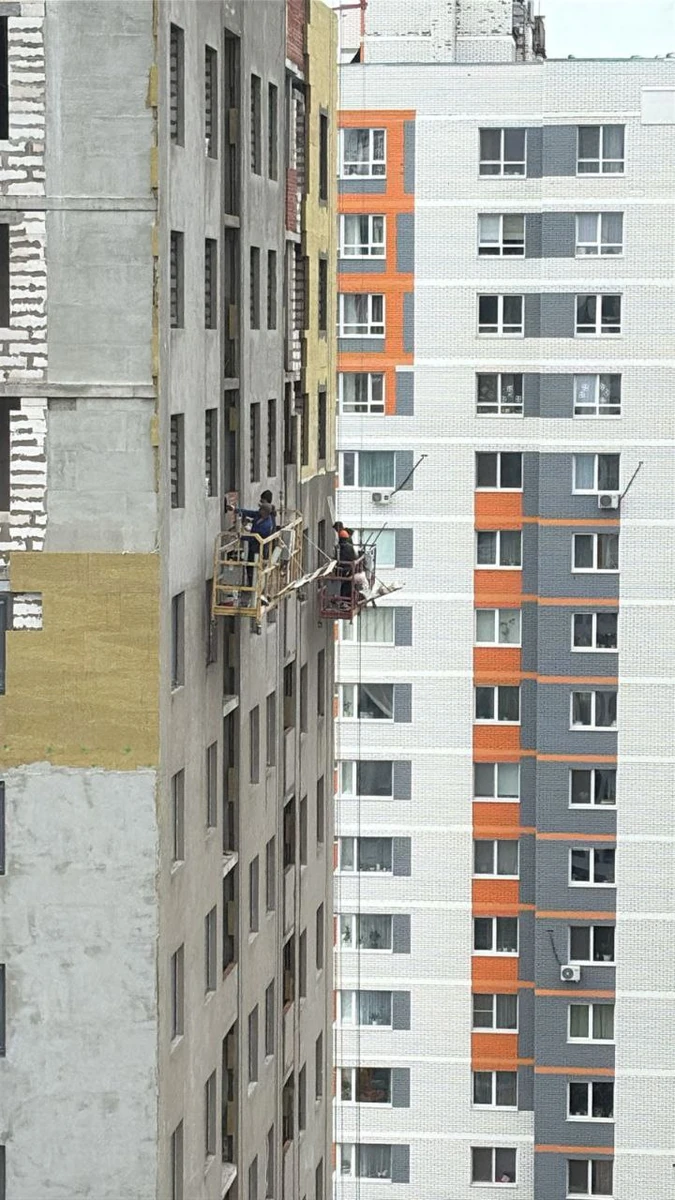

  • выполнены работы по утеплению фасадов на 90 % от общего объёма.

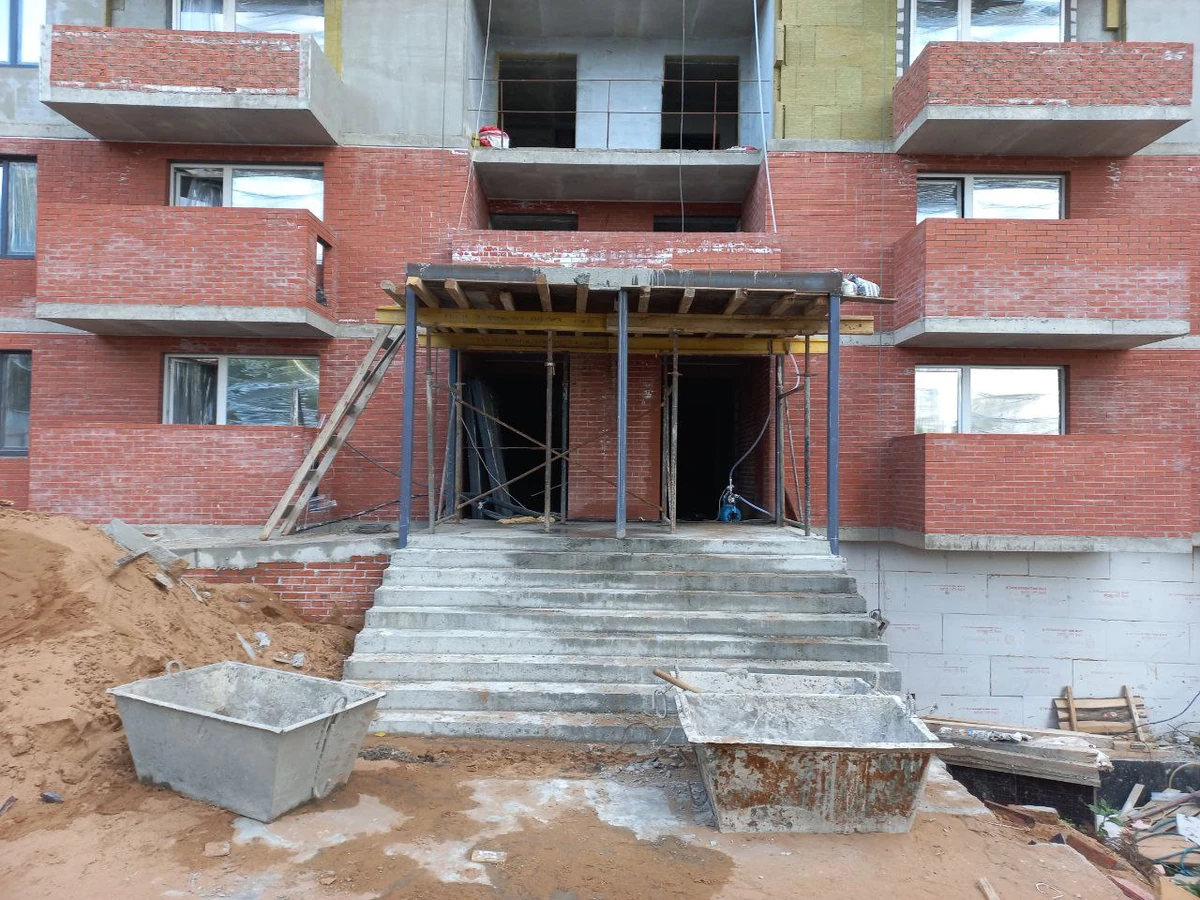

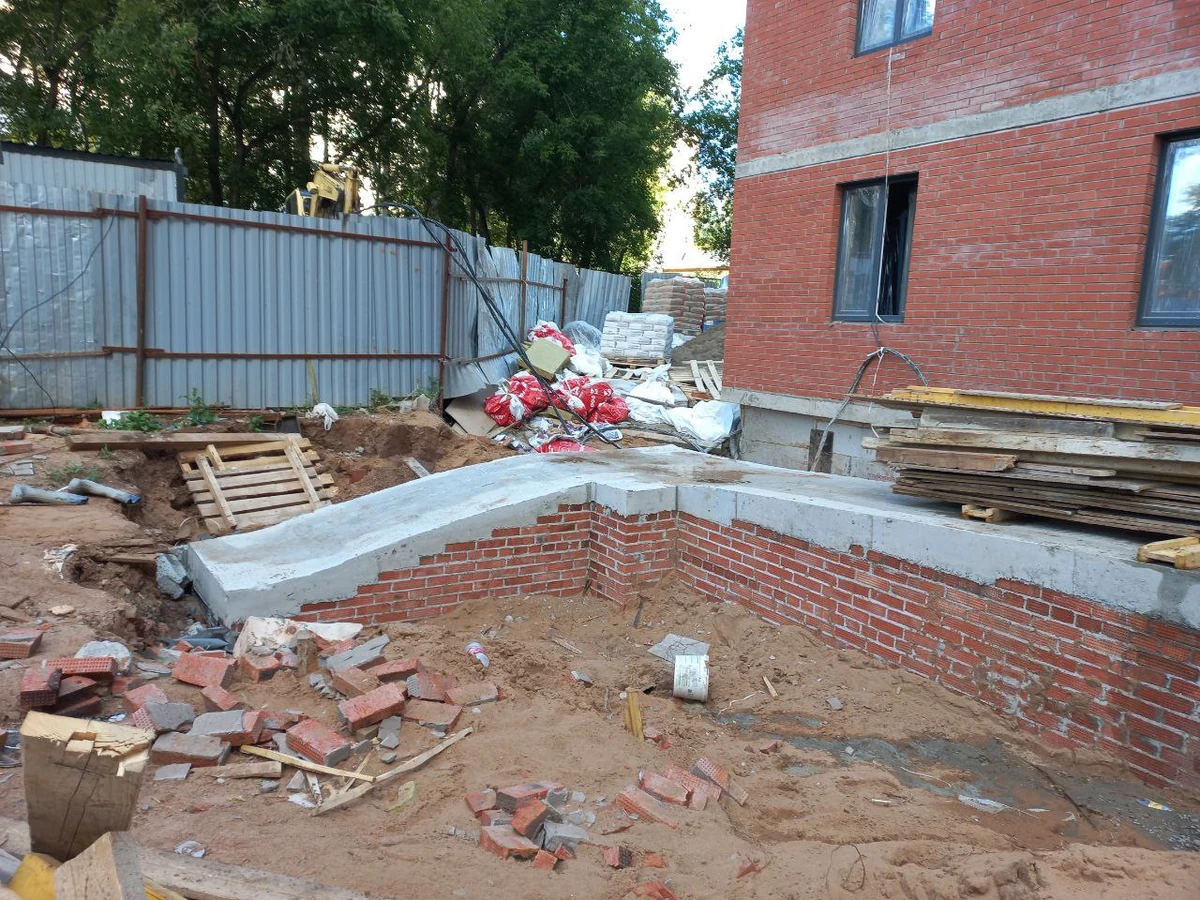

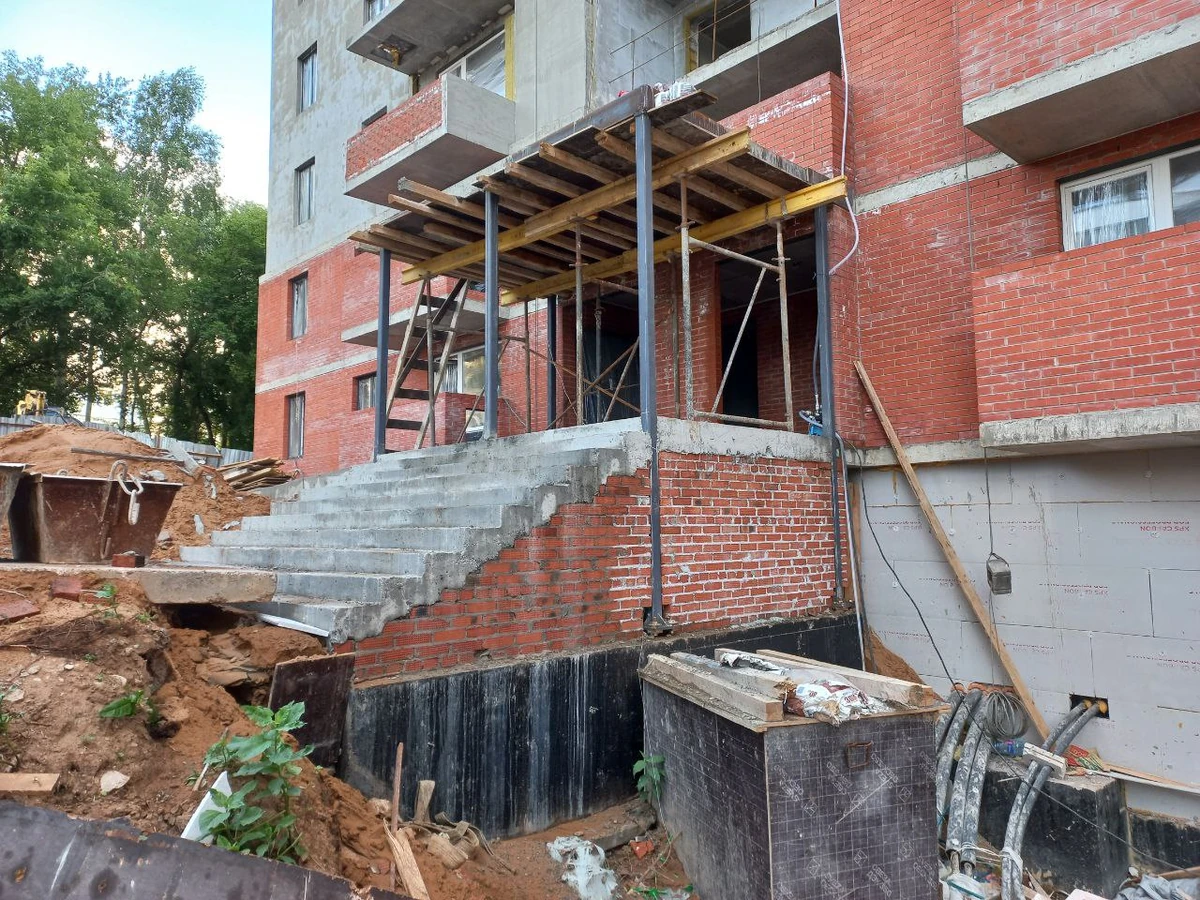

  • выполнены конструкции входных групп.

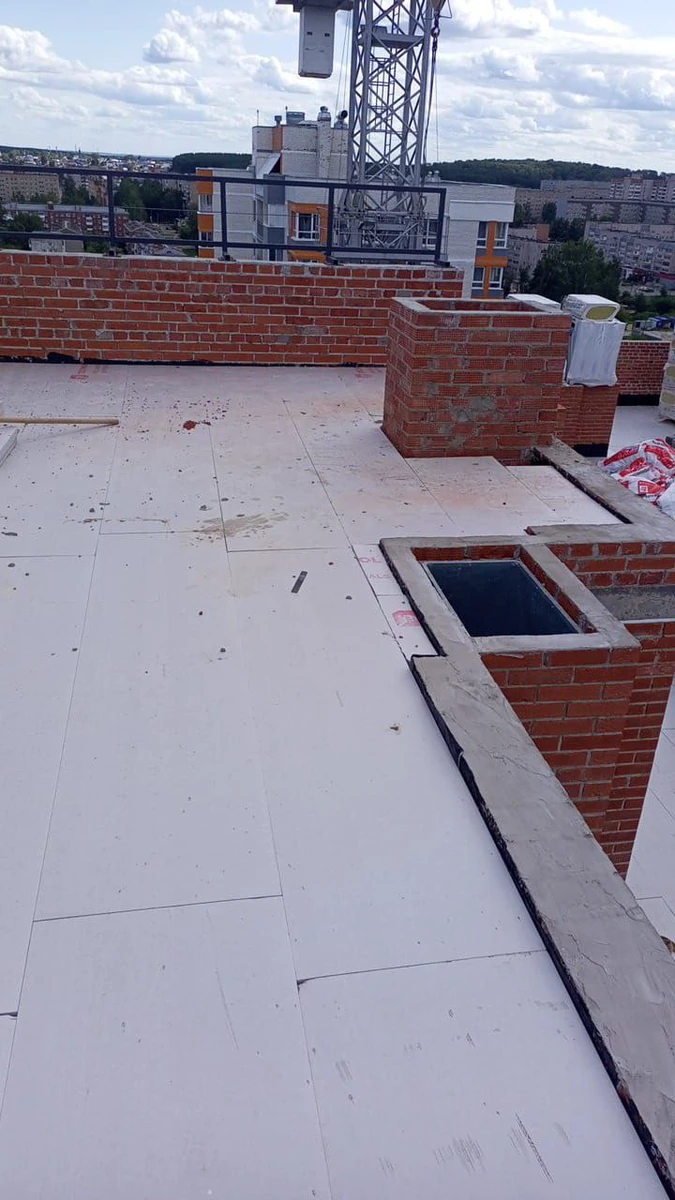

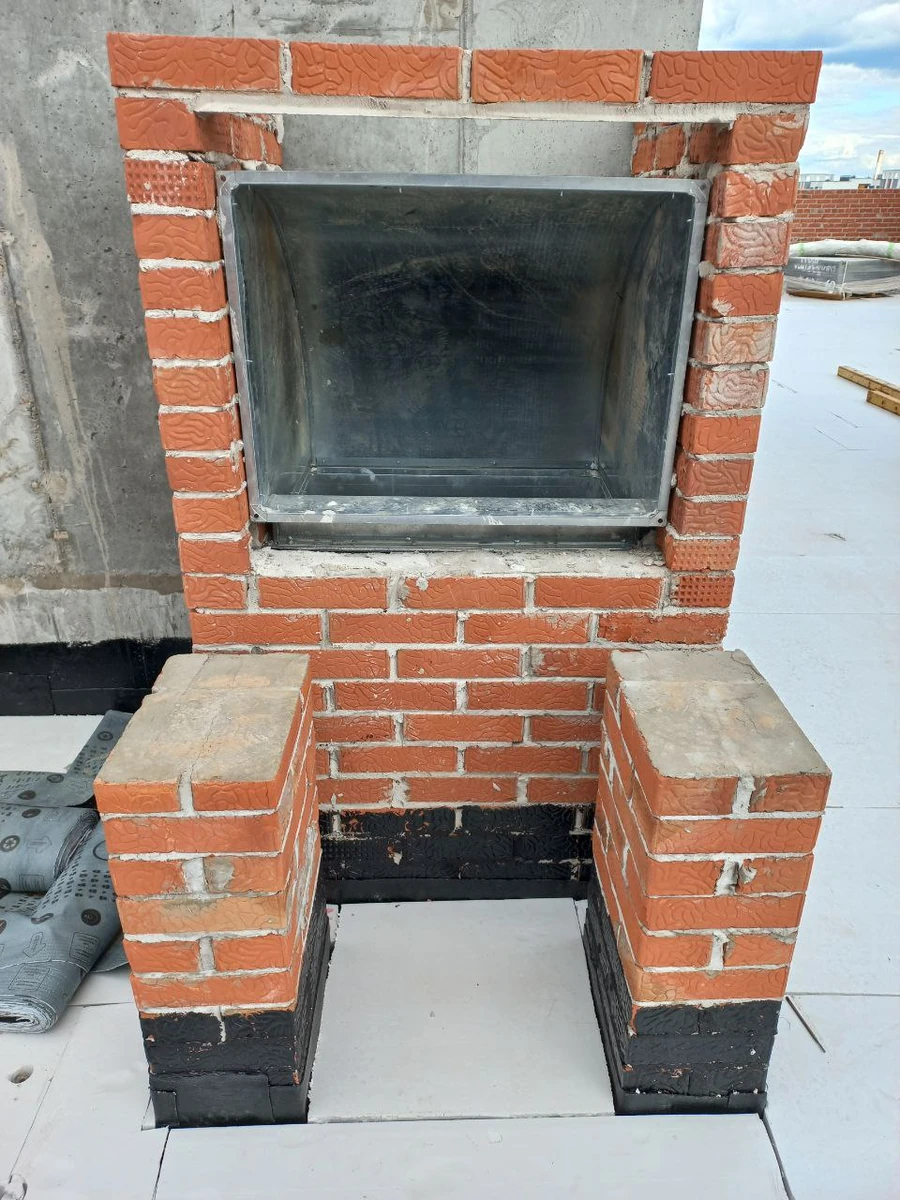

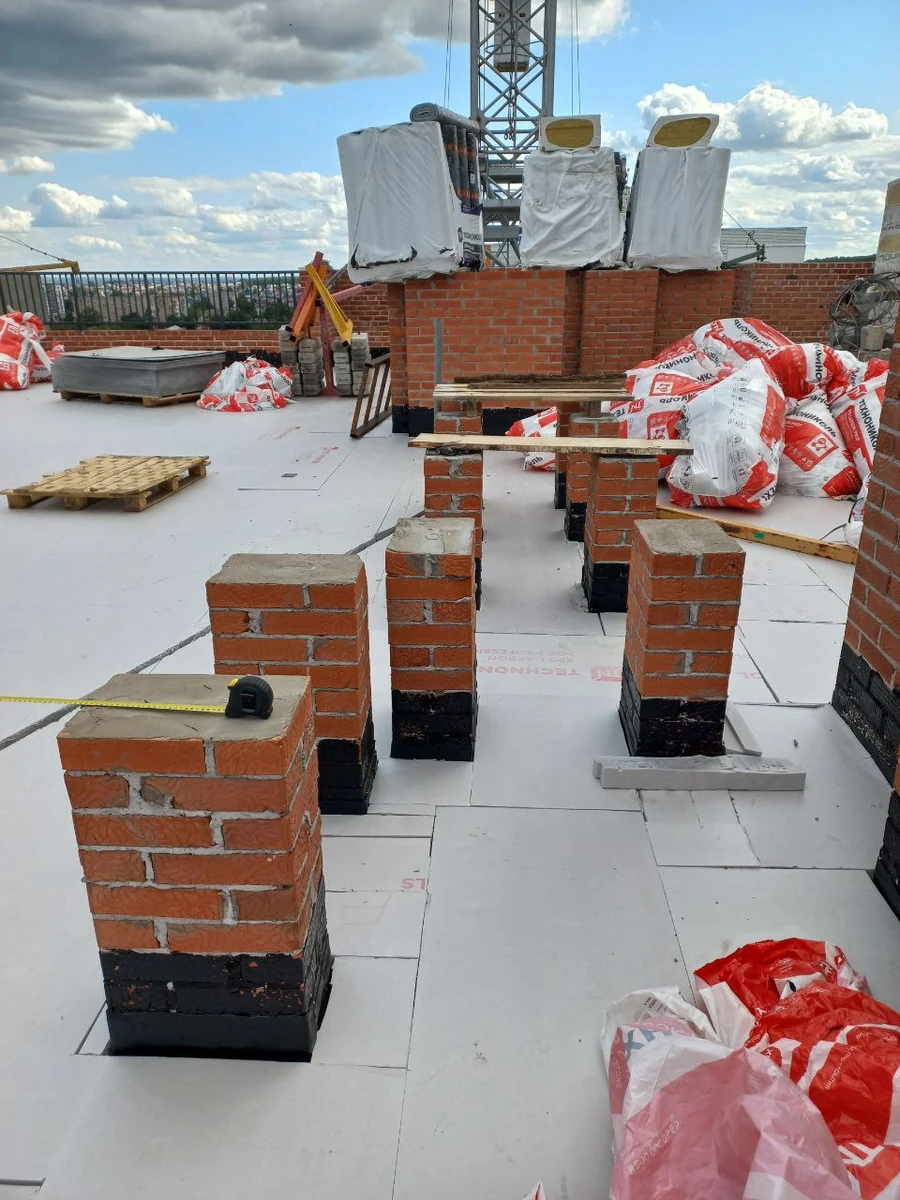

  • производятся работы по устройству кровли и монтаж лифтового оборудования

Планы строительства Дома №2 на август 2025 года:

  • завершение кровельных работ.
  • монтаж инженерных систем в подвале и на 15-17 этажах.
  • монтаж лифтового оборудования.
  • отделочные работы на фасадах.
  • монтаж стальных дверей.
  • внутренние отделочные работы.
  • монтаж металлических изделий на балконах.

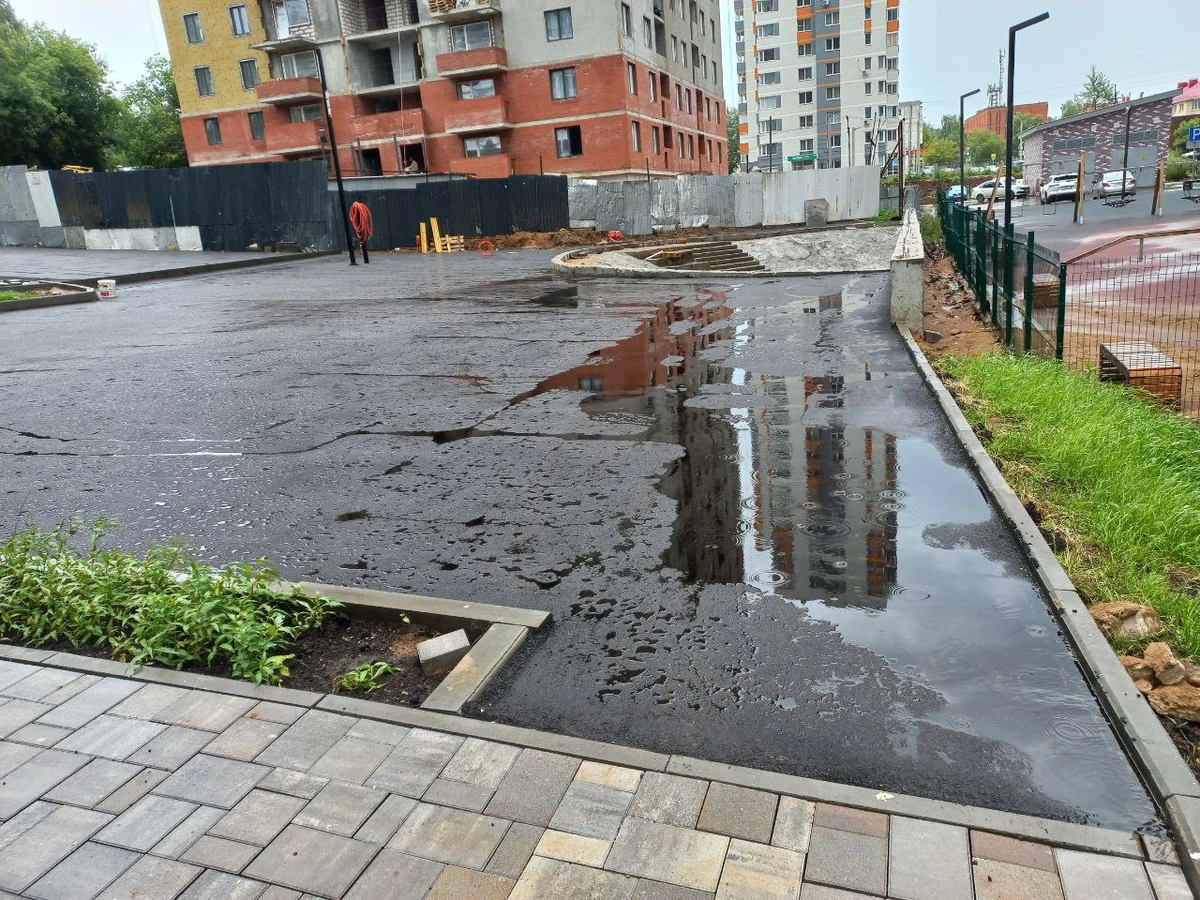

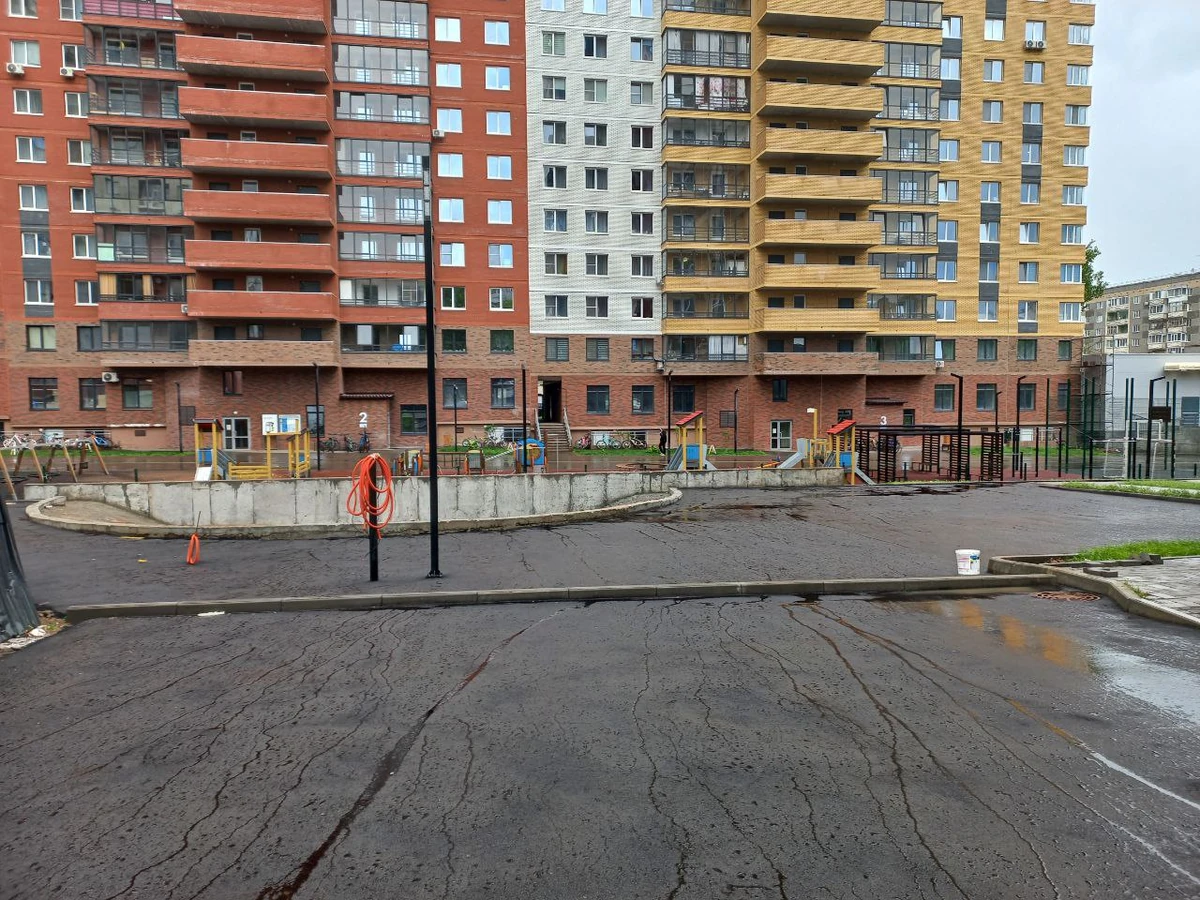

  • начать работы по благоустройству территории.
Другие фотоальбомы
Компания
Комплексность
От концепции проекта до ввода в эксплуатацию
Богатый опыт
Более 20 лет на строительном рынке Удмуртии
Репутация
Доверие партнеров и покупателей — более 300 объектов за плечами
Технологии
Используем в строительстве новейшие технологии
Строим будущее с заботой о каждом клиенте!
