Ход строительства, ноябрь 2024
Дом 1:
- выполнен монтаж наружных дверей.
- выполнено утепление фасадов с западной, северной и восточной сторон здания.
- смонтированы каркасы витражей с 1-го по 17-й этаж.
- выполнен монтаж электроснабжения и освещения здания и системы пожарной сигнализации на 1-17 этажах.
- проложены трубопроводы канализации, водопровода на 1-17 этажах.
- выполнен монтаж радиаторов и трубопроводов отопления с 13-го по 17-й этаж.

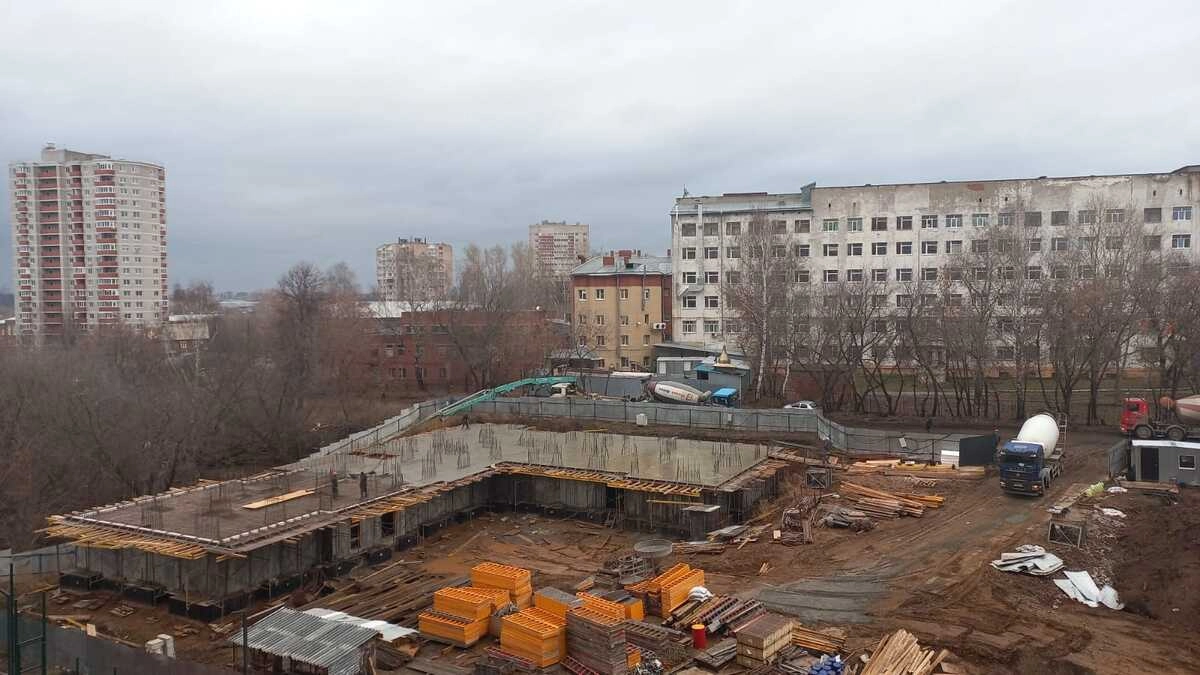

- выполнено утепление кровли и устройство разделительного слоя.
- выполнена подготовка под отделку с 3-го по 11-й этаж.
- проложены кабели электроснабжения и наружного освещения, слаботочных сетей.
- выполнены земляные работы и устройство оснований для покрытий благоустройства.
Планы на декабрь:
- завершить устройство входных групп.
- завершить кровельные работы.
- завершить утепление фасадов на южной стороне здания.
- завершить монтаж алюминиевых конструкций витражей с остеклением.
- завершить благоустройство.
- выполнить монтаж внутренних дверей.
- завершить монтаж отопления и вентиляции, внутренних инженерных систем.
- приступить к монтажу электрических и пожарных щитов, приступить к установке электросчетчиков.
- продолжить внутренние отделочные работы.
Дом 2:

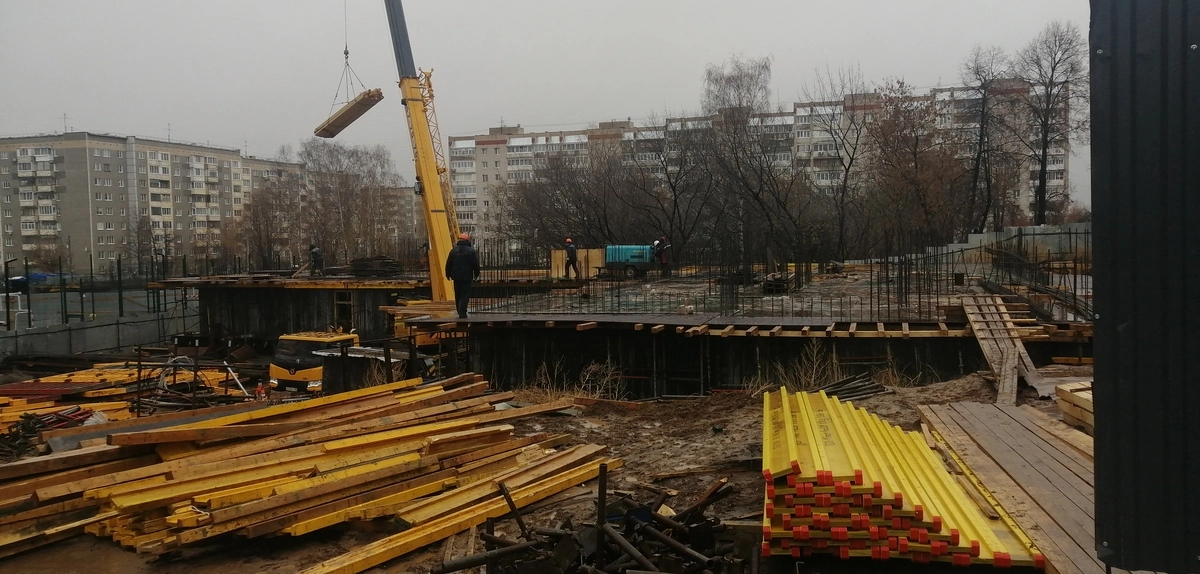

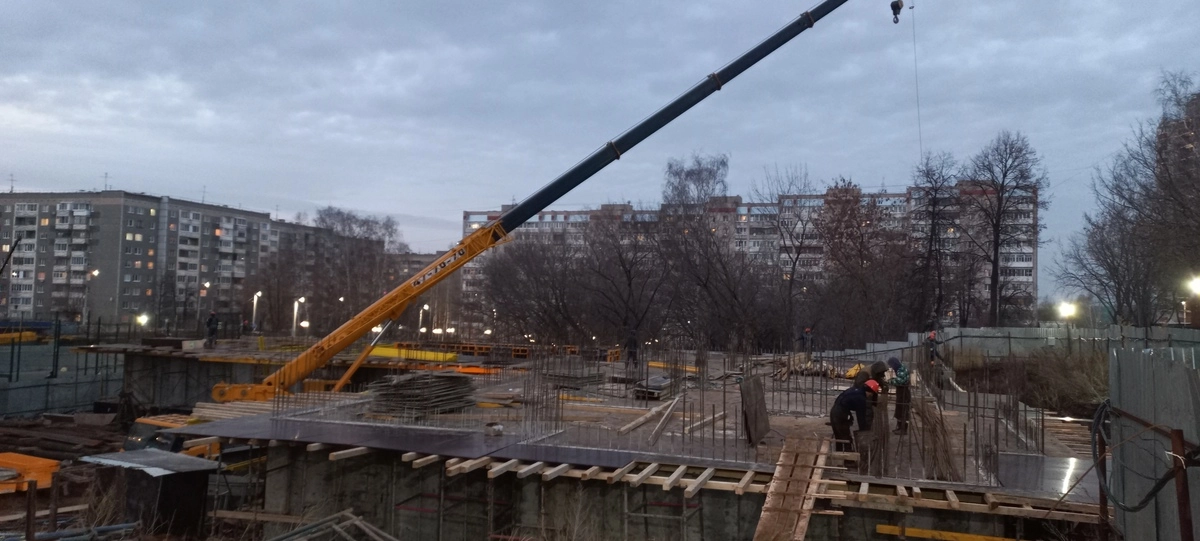

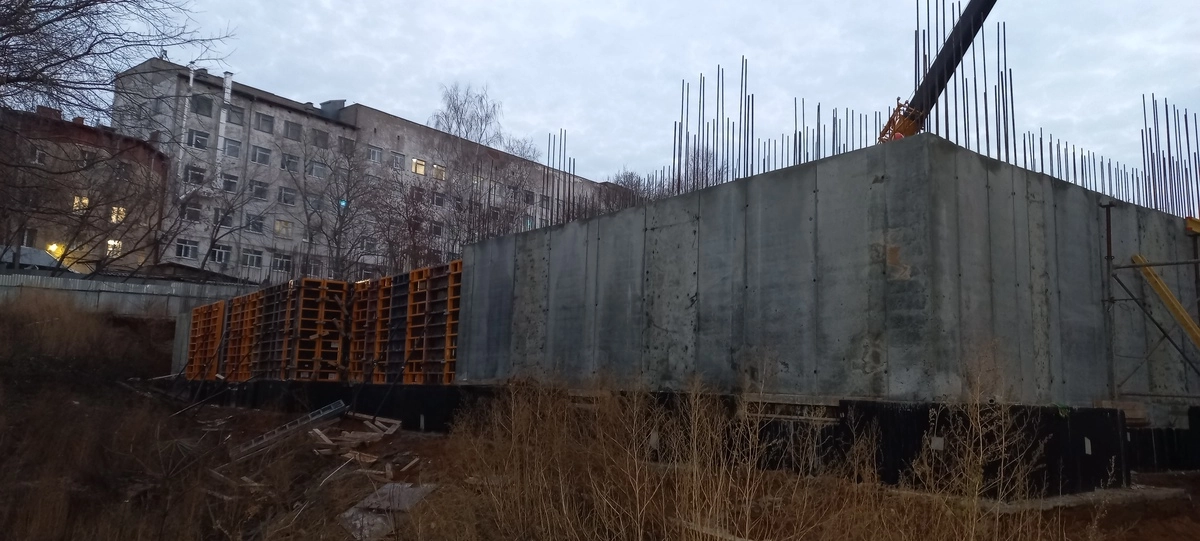

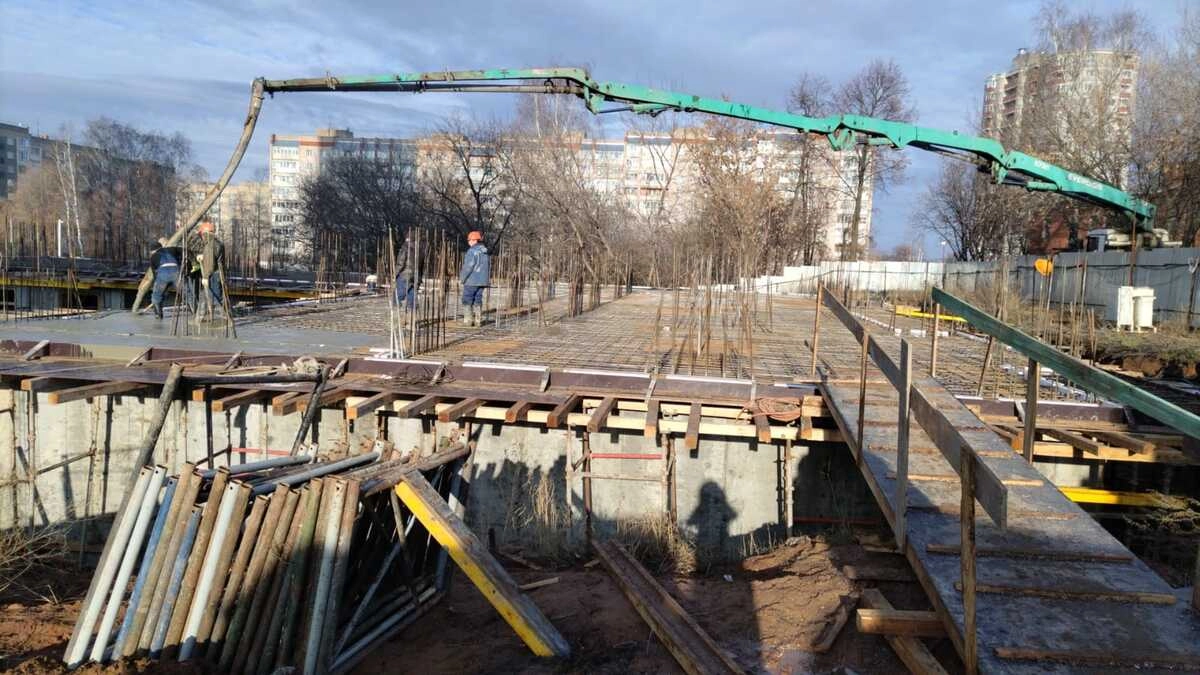

- выполнены монолитные конструкции 5-го, 6-го, 7-го этажей.
- выполнены приямки для ввода водопровода и канализации в техподполье.

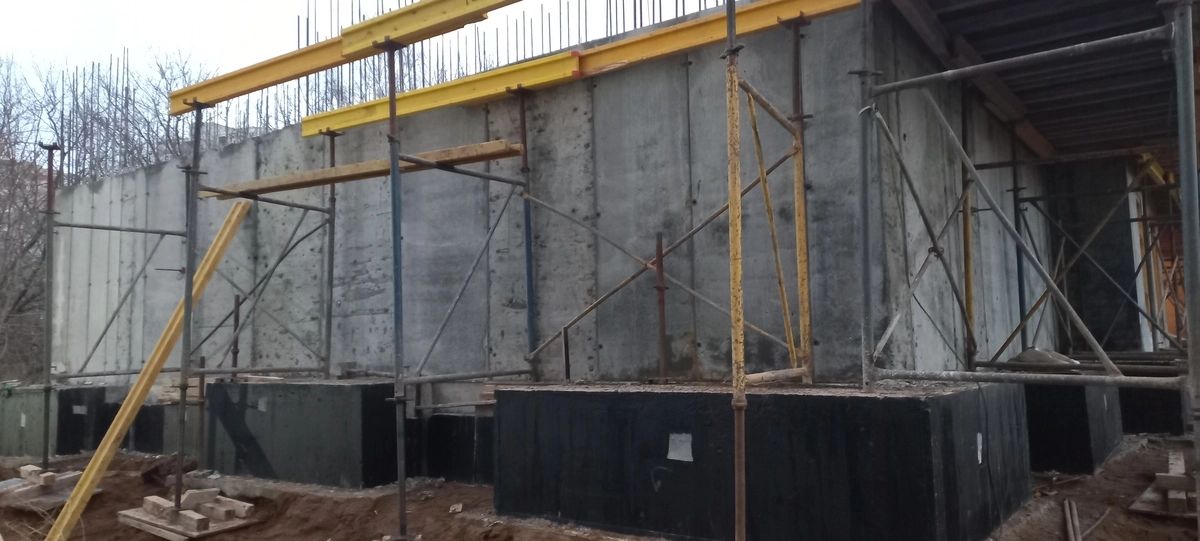

- выполнено утепление стен подвала.

- выполнено обратная засыпка пазух котлована и вертикальная планировка территории.
Планы на декабрь:
- устройство каркаса здания 8-го и 9-го этажей.
- бетонирование пола подвала.
- кладка стен и перегородок на 3-5 этажах.
- прокладка наружных сетей.
Другие фотоальбомы
Компания
Комплексность
От концепции проекта до ввода в эксплуатацию
Богатый опыт
Более 20 лет на строительном рынке Удмуртии
Репутация
Доверие партнеров и покупателей — более 300 объектов за плечами
Технологии
Используем в строительстве новейшие технологии
Строим будущее с заботой о каждом клиенте!
