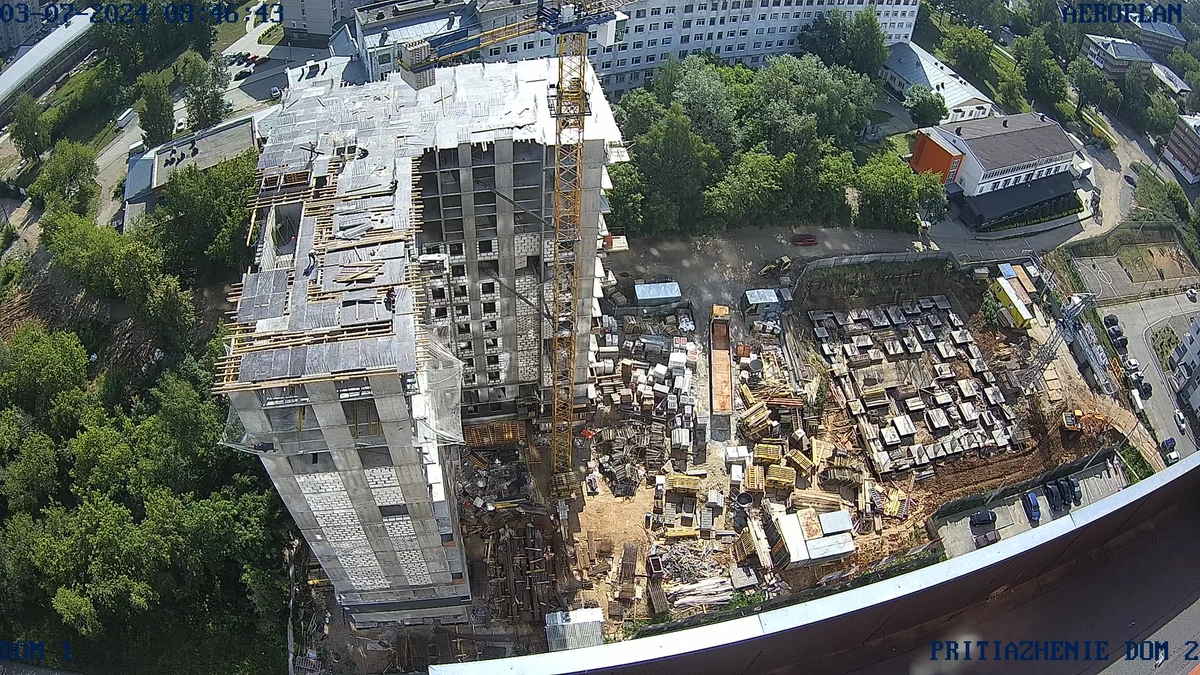

Ход строительства, июль 2024
Дом 1:

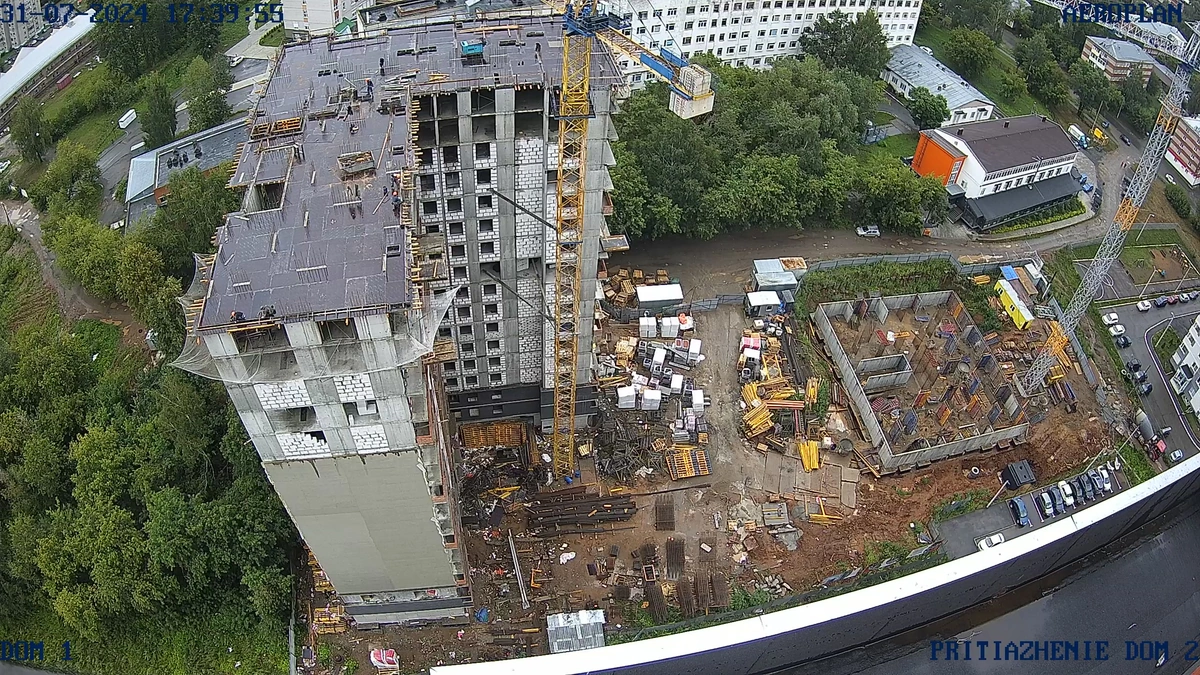

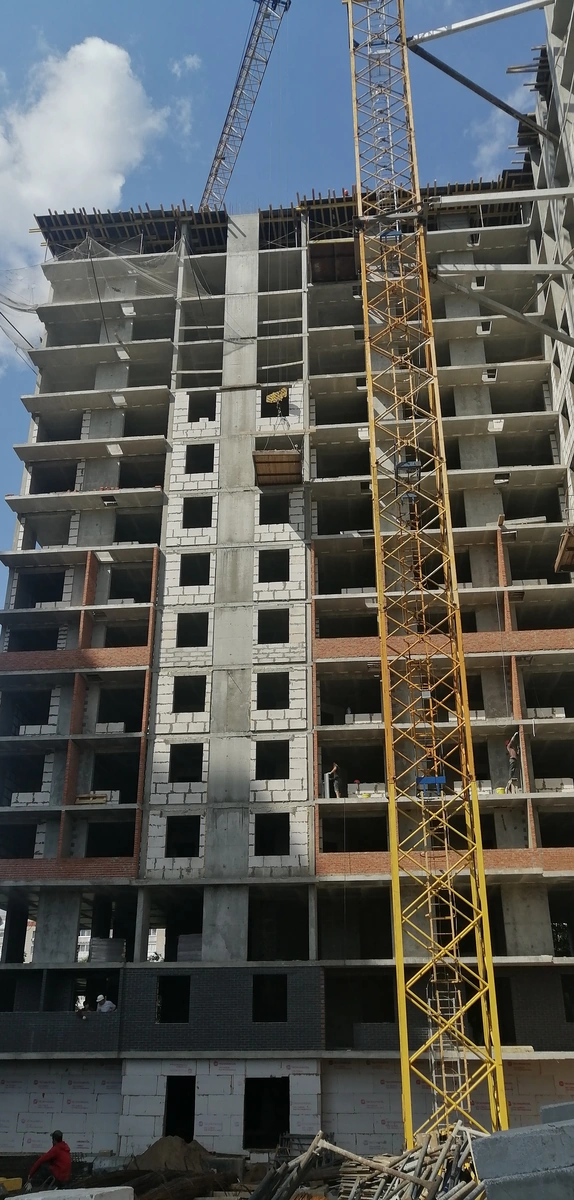

- завершены монолитные конструкции 14, 15 этажей, стены и пилоны 16 этажа, бетонная плита пола подвала.

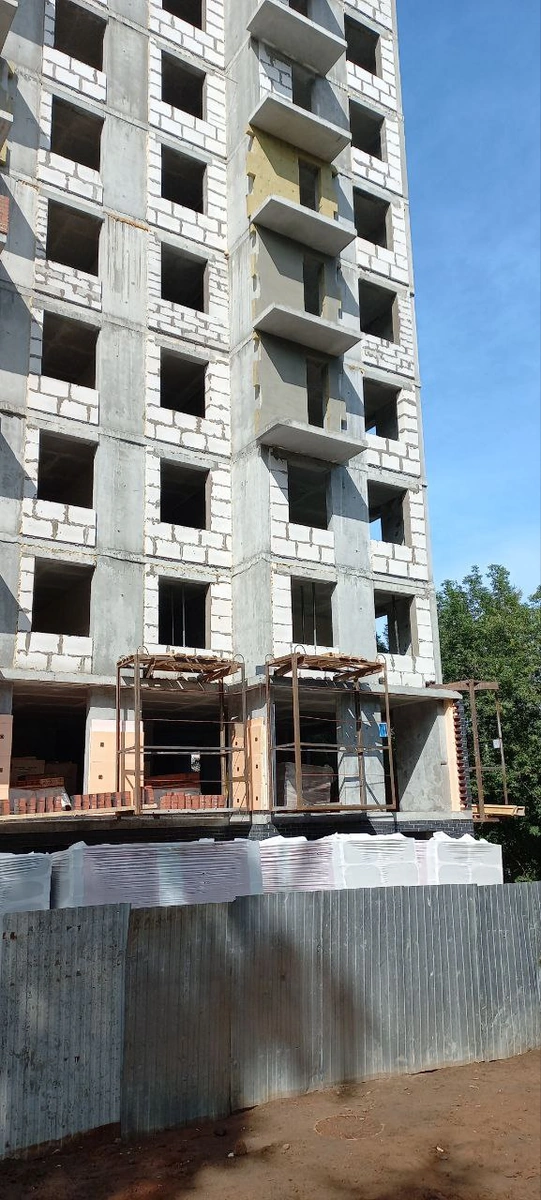

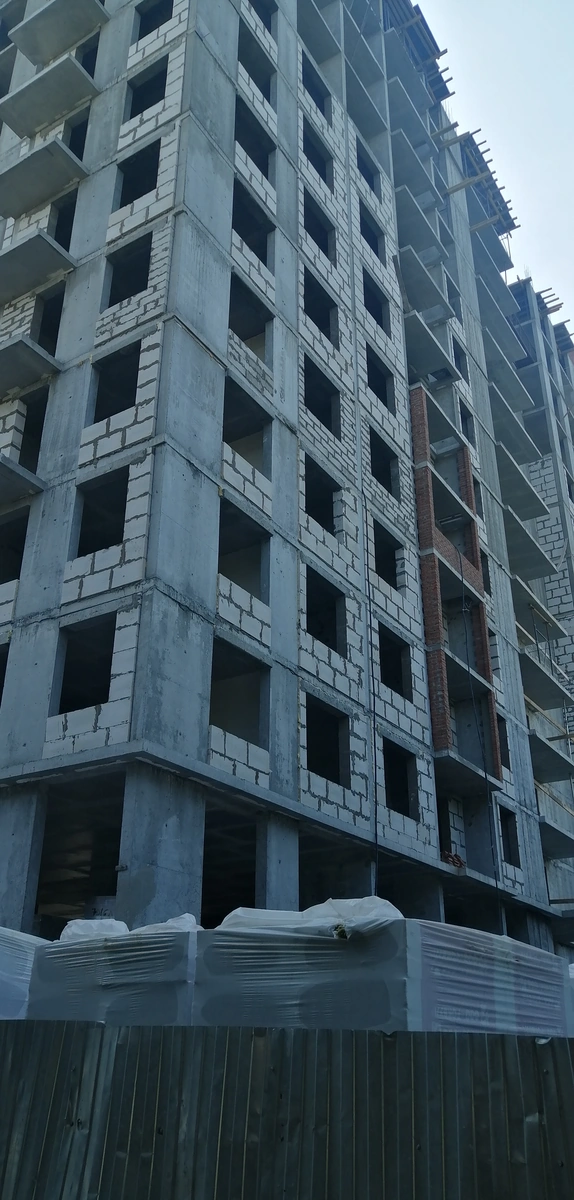

- выполнен полный комплекс работ по кладке стен и перегородок с 3-го по 10-й этаж.

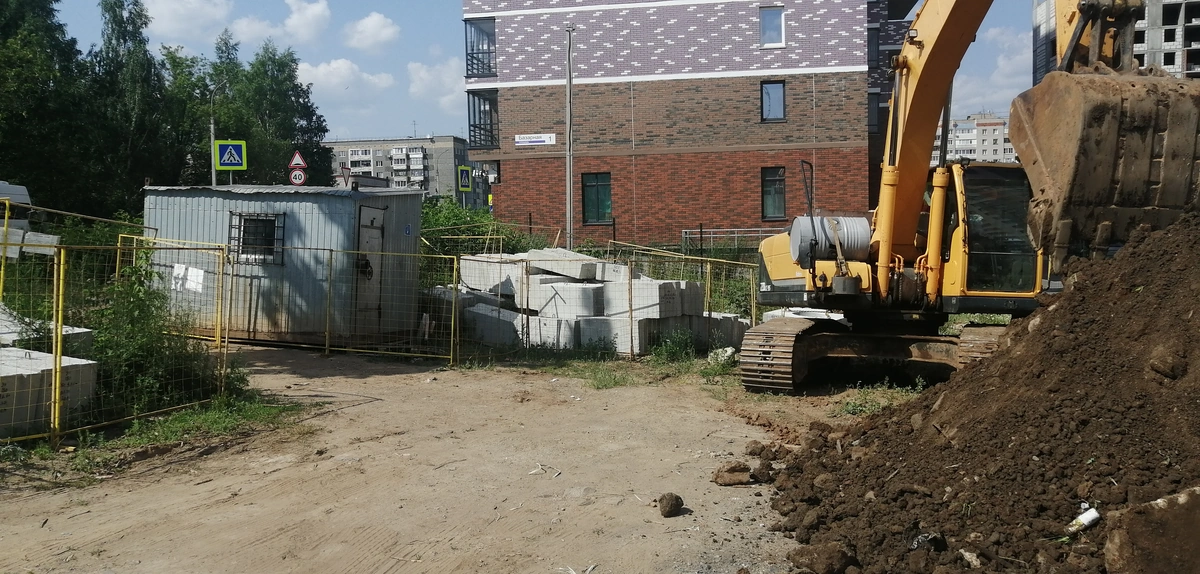

- построена наружная сеть теплоснабжения дома, ведутся работы по прокладке водопровода и канализации.

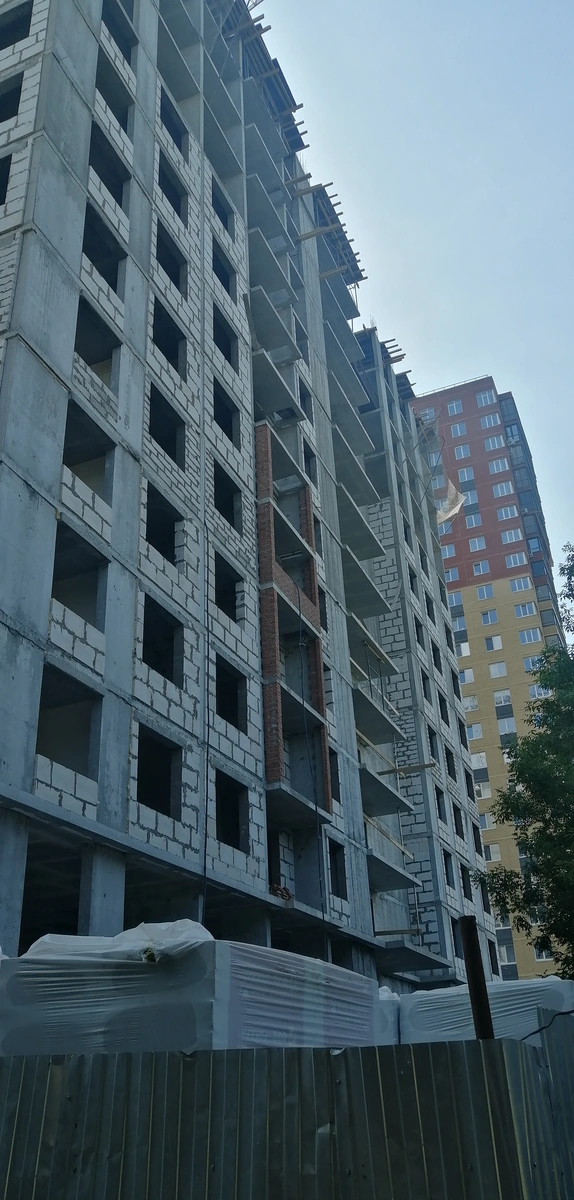

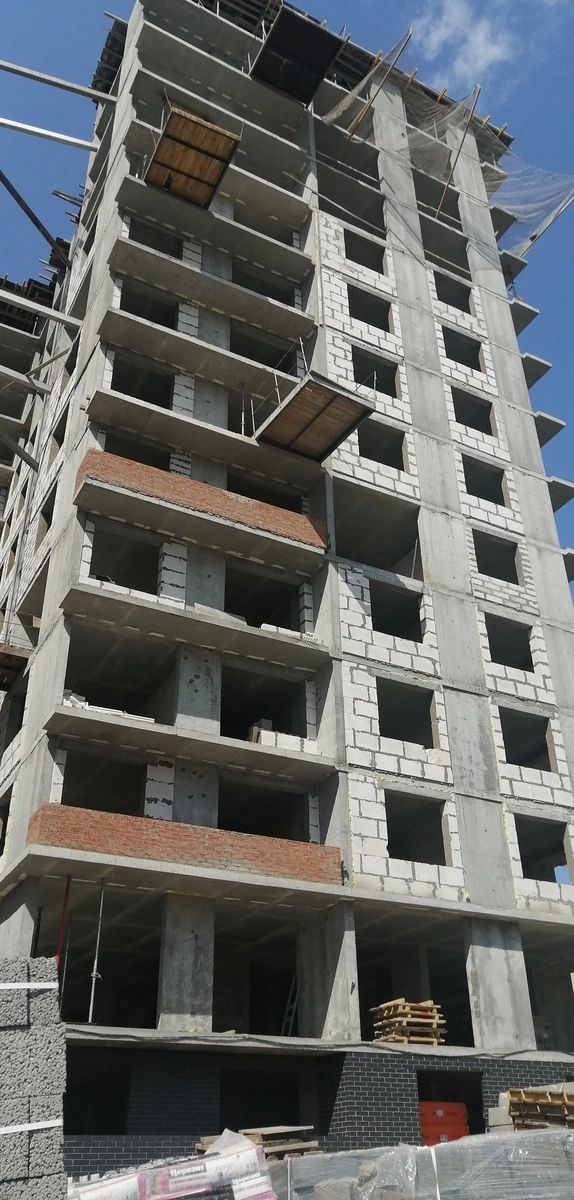

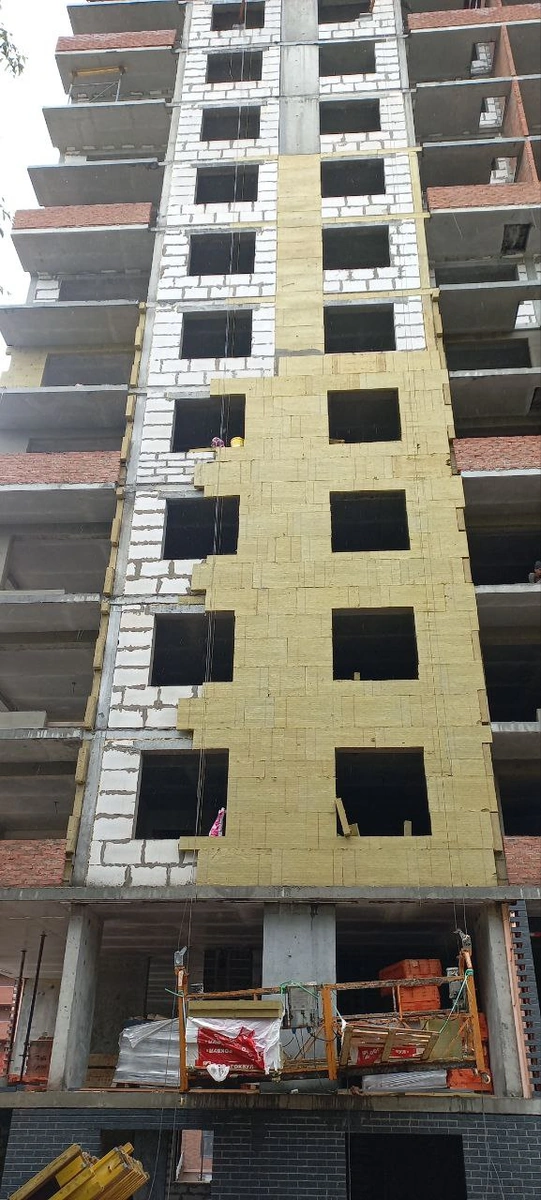

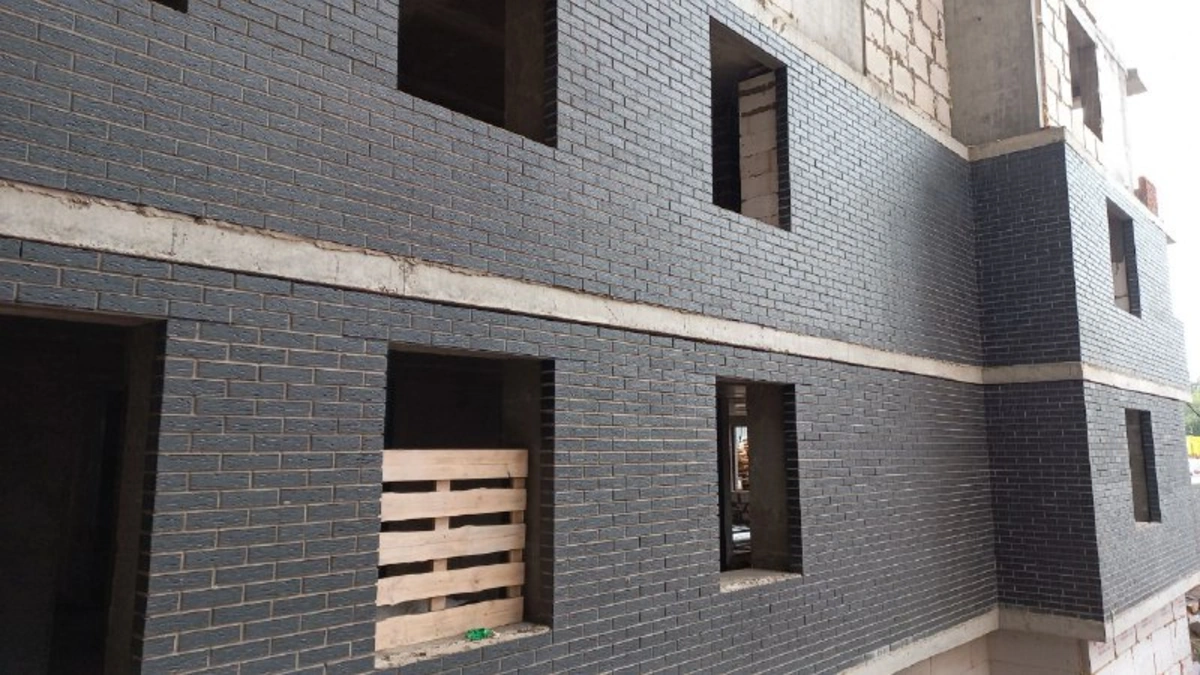

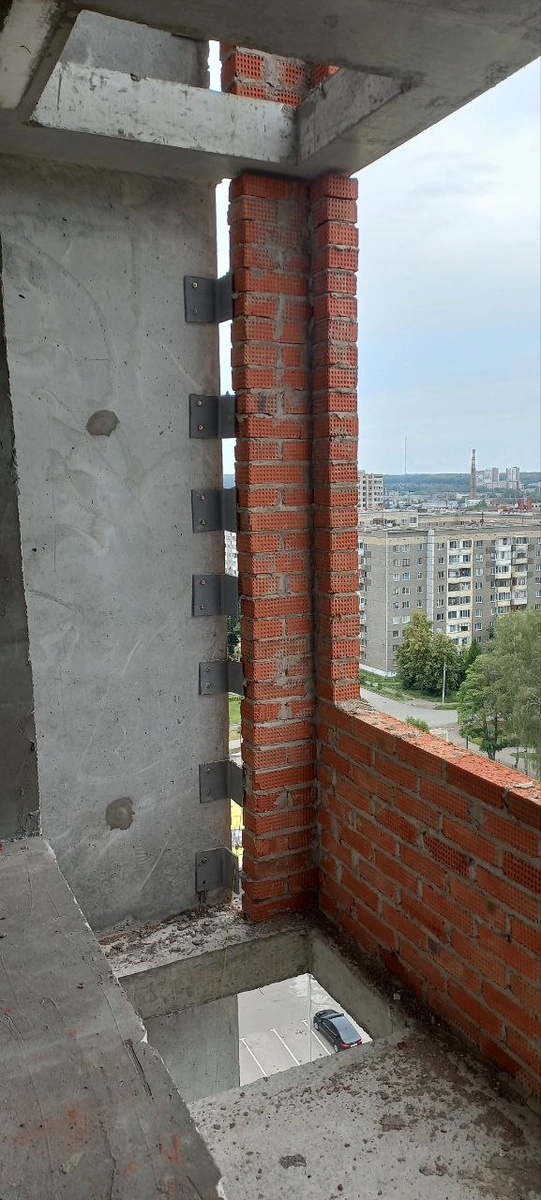

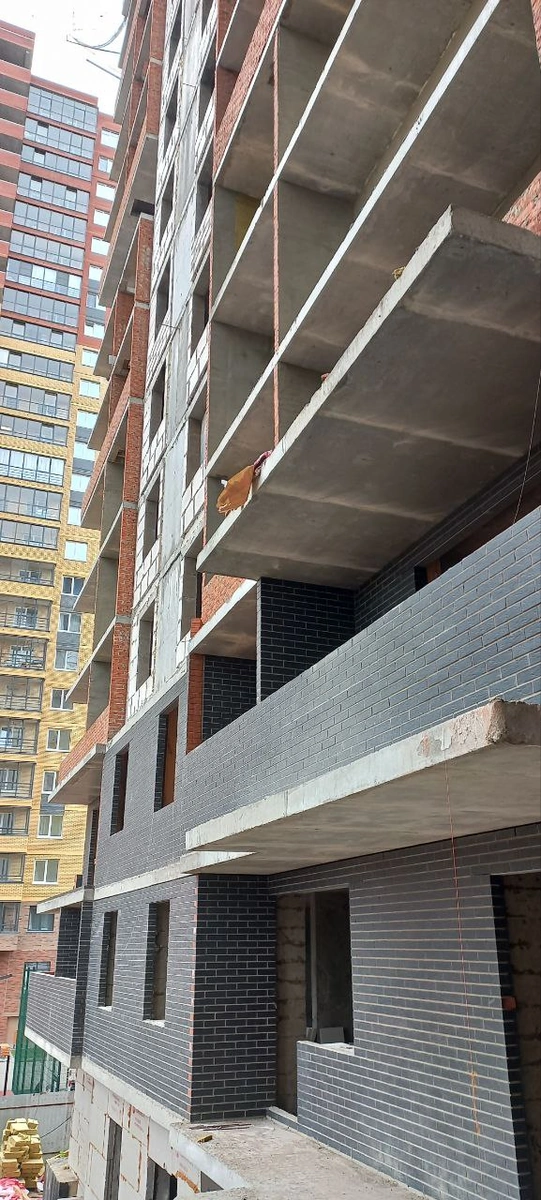

- в процессе устройство наружных стен на 11, 12, 13, 14 этажах, кладка из лицевого кирпича фасадов 1 и 2 этажа, утепление фасадов с западной и северной стороны 3-9 этажей.
- начаты электромонтажные, сантехнические работы, выполняется прокладка кабелей систем безопасности здания, изготовлены оконные конструкции.
План на август: монтаж внутренних инженерных коммуникаций, установка окон, отделочные работы, утепление фасадов с восточной и южной сторон, завершение бетонных и каменных работ по возведению каркаса здания, начало кровельных работ, подключение дома к наружным сетям водоснабжения и канализации.
Дом 2:

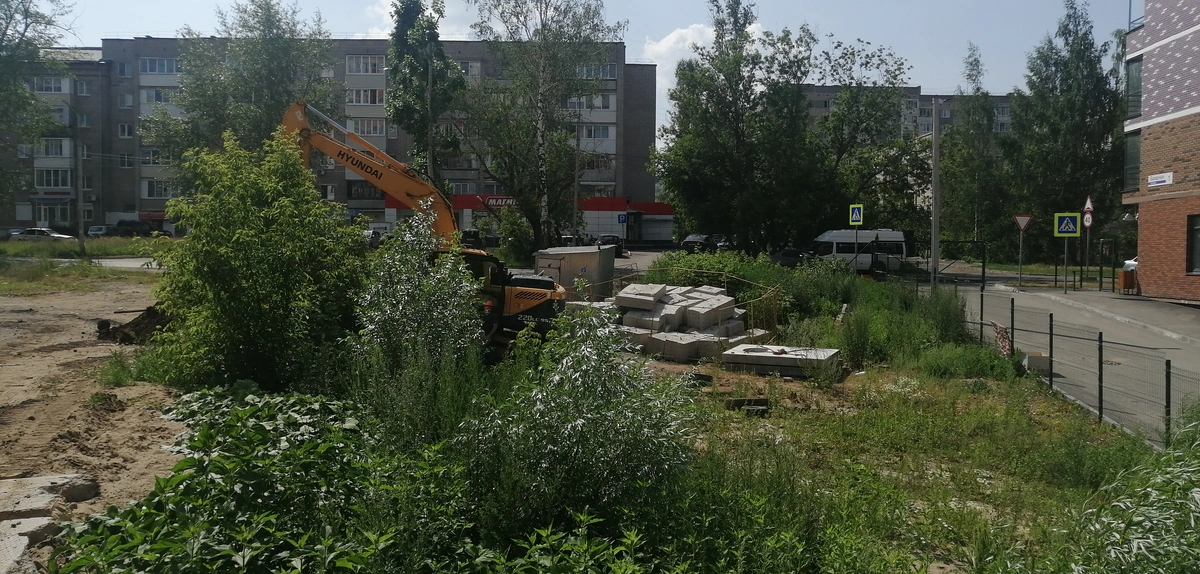

- завершены бетонные конструкции стен и пилонов техподполья.
- выполнена обратная засыпка фундаментов песком.
- подготовлена оснастка для возведения монолитных конструкций 1, 2 этажей.
План на август: устройство каркаса здания на 1 и 2 этажах выше отм. 0,000, гидроизоляция и утепление стен подвала, подготовка основания к устройству пола техподполья.
Другие фотоальбомы
Компания
Комплексность
От концепции проекта до ввода в эксплуатацию
Богатый опыт
Более 20 лет на строительном рынке Удмуртии
Репутация
Доверие партнеров и покупателей — более 300 объектов за плечами
Технологии
Используем в строительстве новейшие технологии
Строим будущее с заботой о каждом клиенте!
