Ход строительства, февраль 2025
Дом 1:

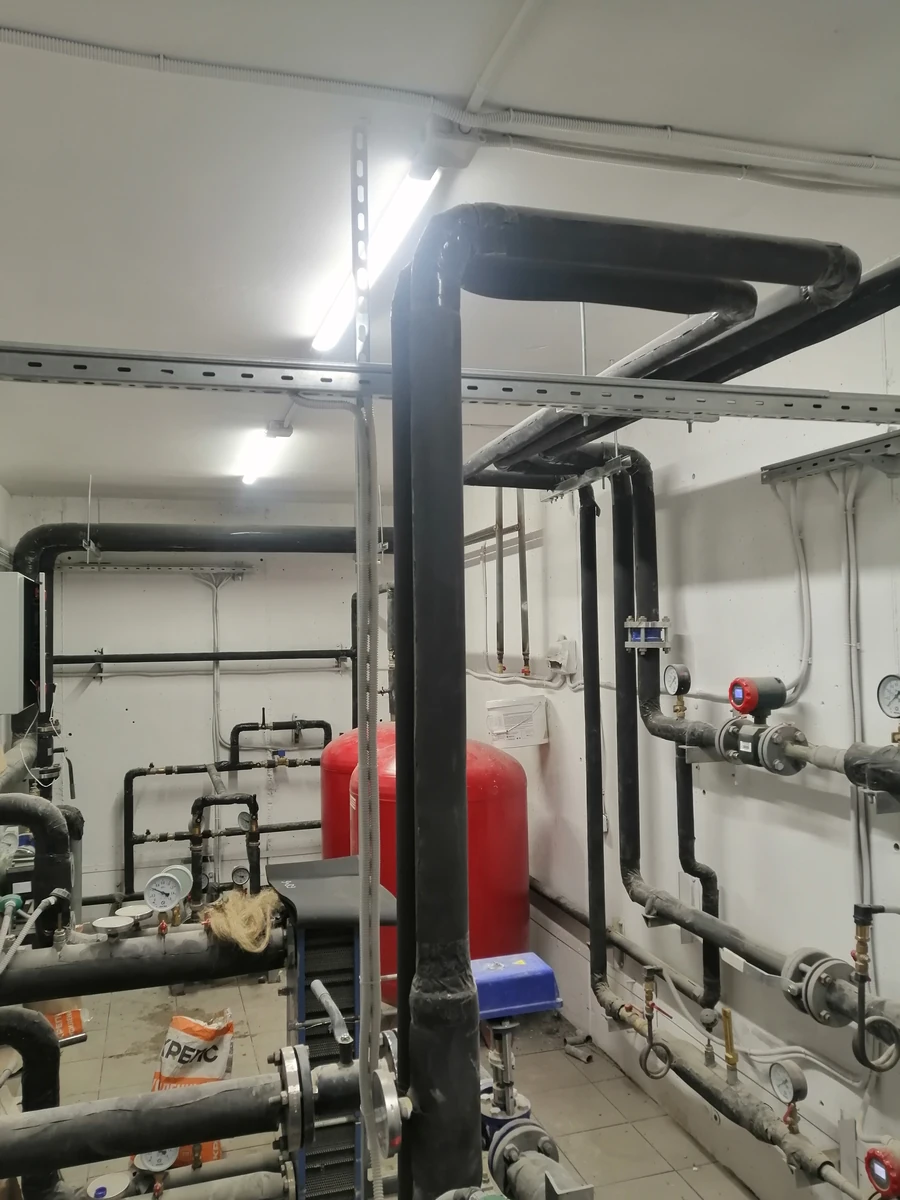

- выполнена регулировка системы отопления.
- выполнен монтаж квартирных дверей с 1-го по 17-й этаж.

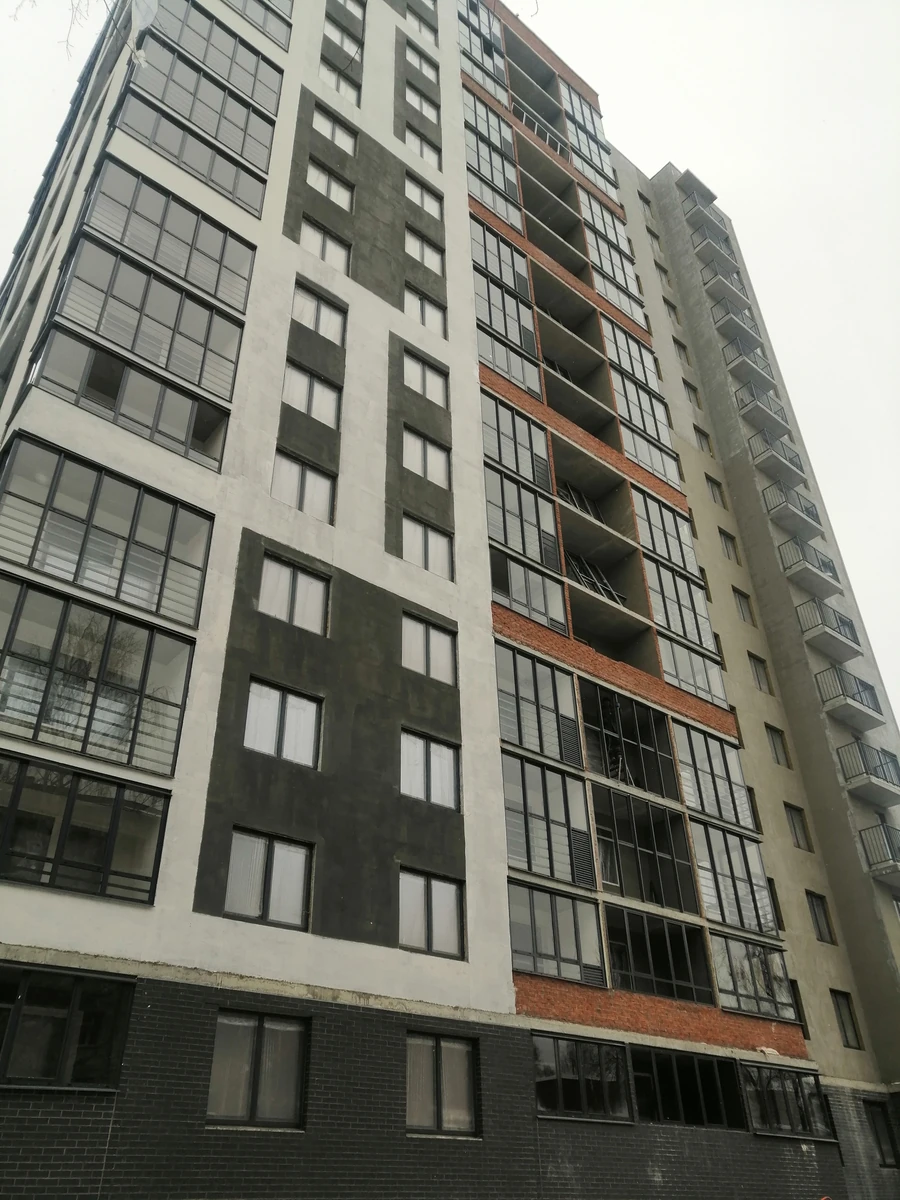

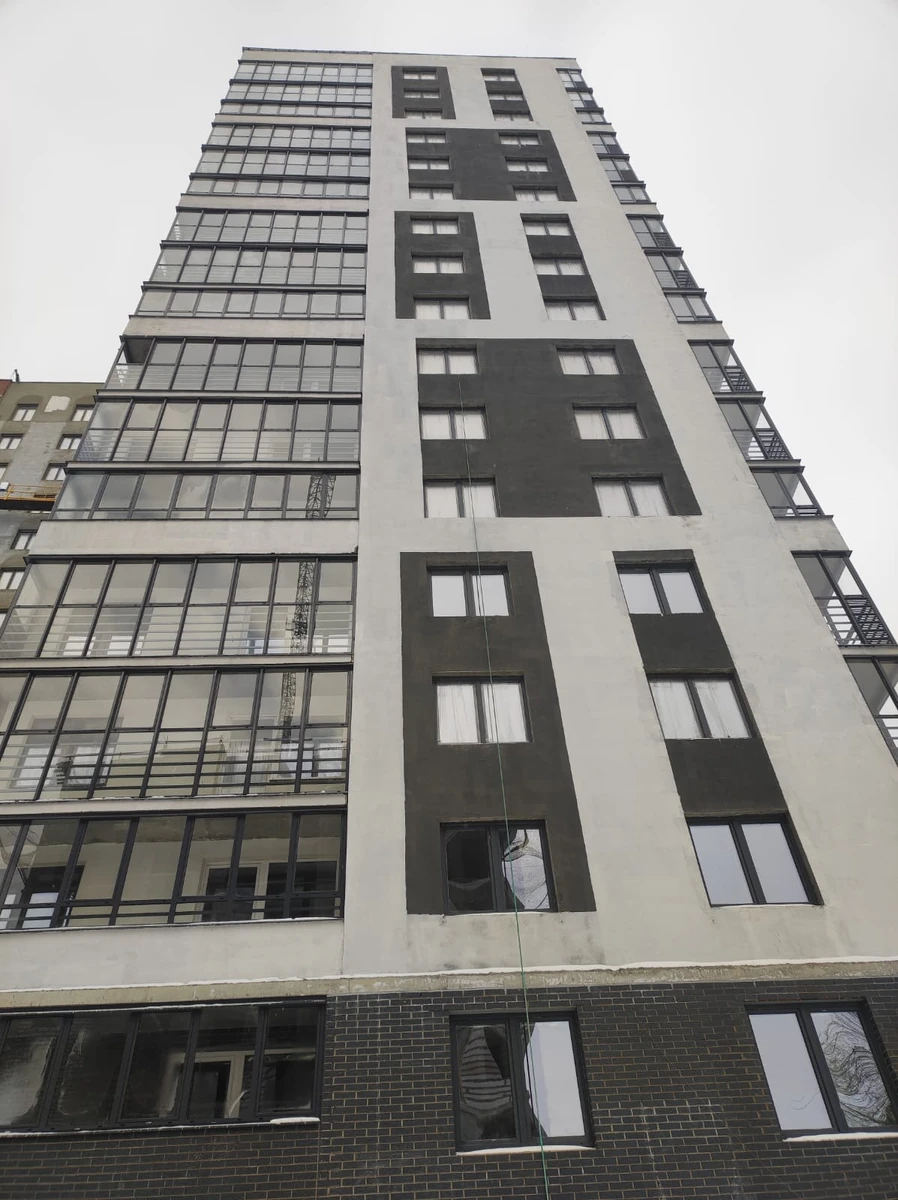

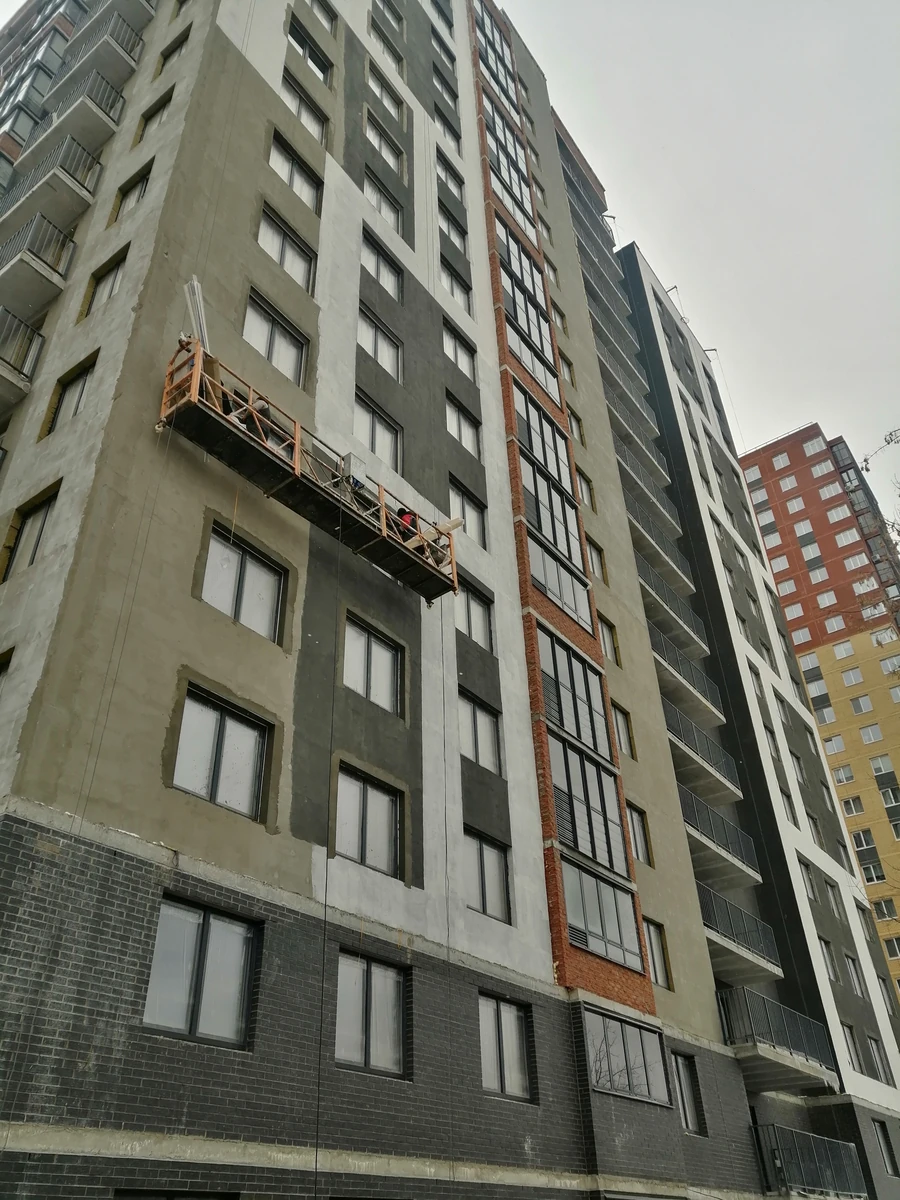

- продолжены фасадные работы.
- установлены алюминиевые конструкции дверей 1-го этажа.
- завершен монтаж оборудования грузового и пассажирского лифтов.

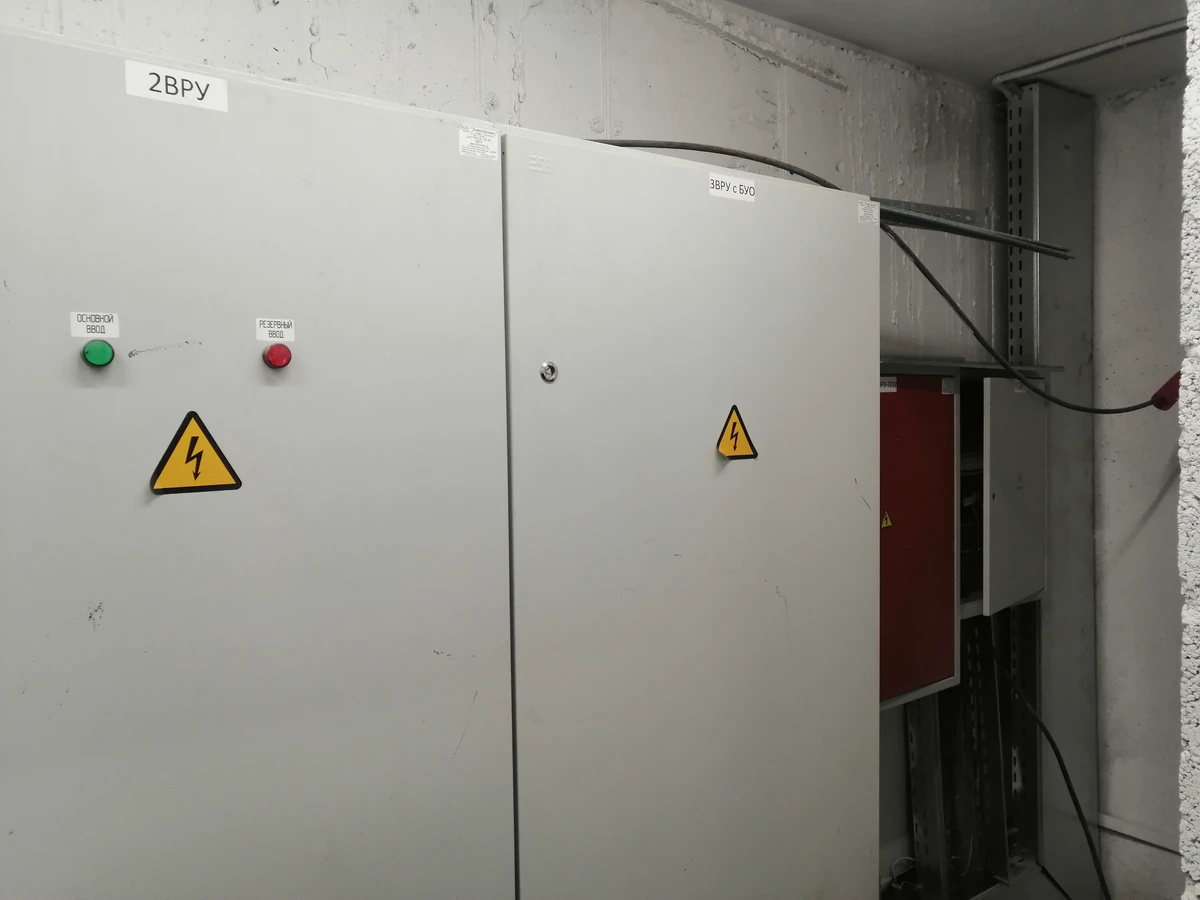

- завершен монтаж электрических щитов и пожарных шкафов.
- завершены работы по устройству кровли.

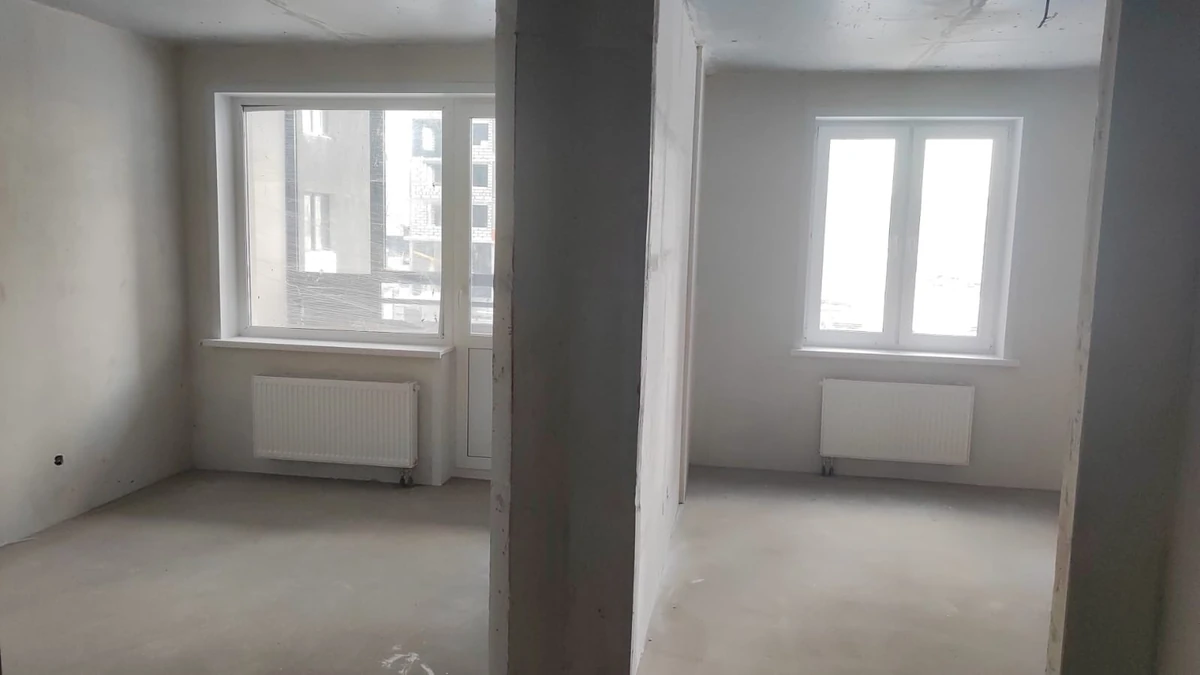

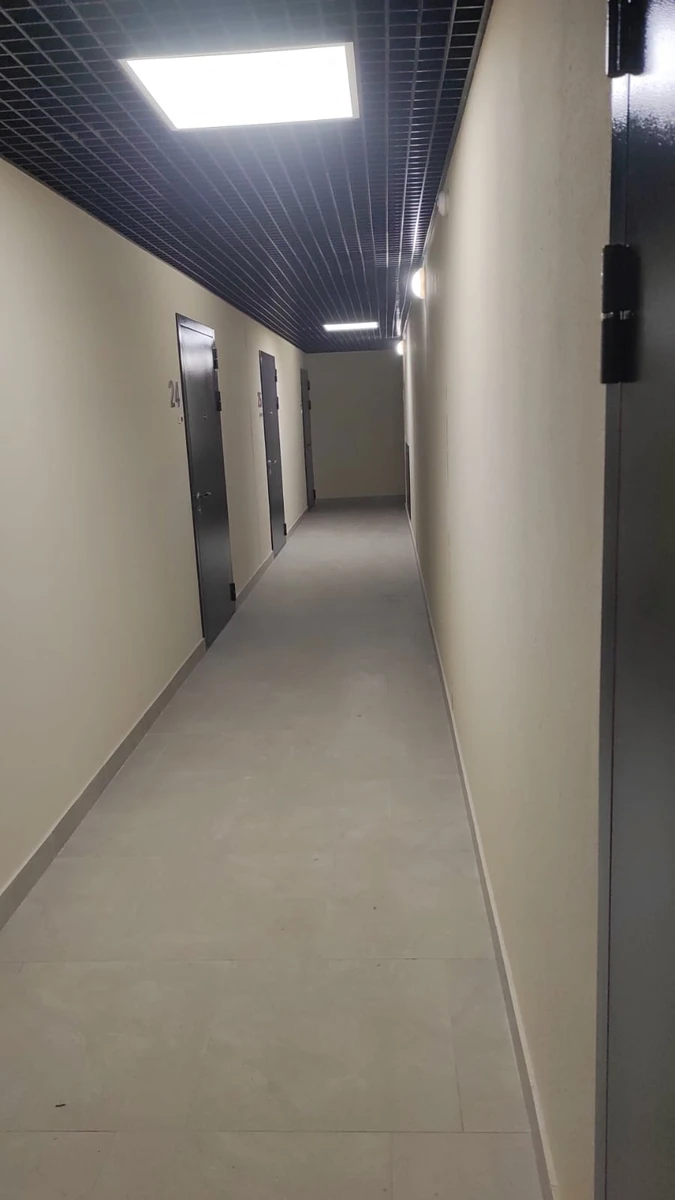

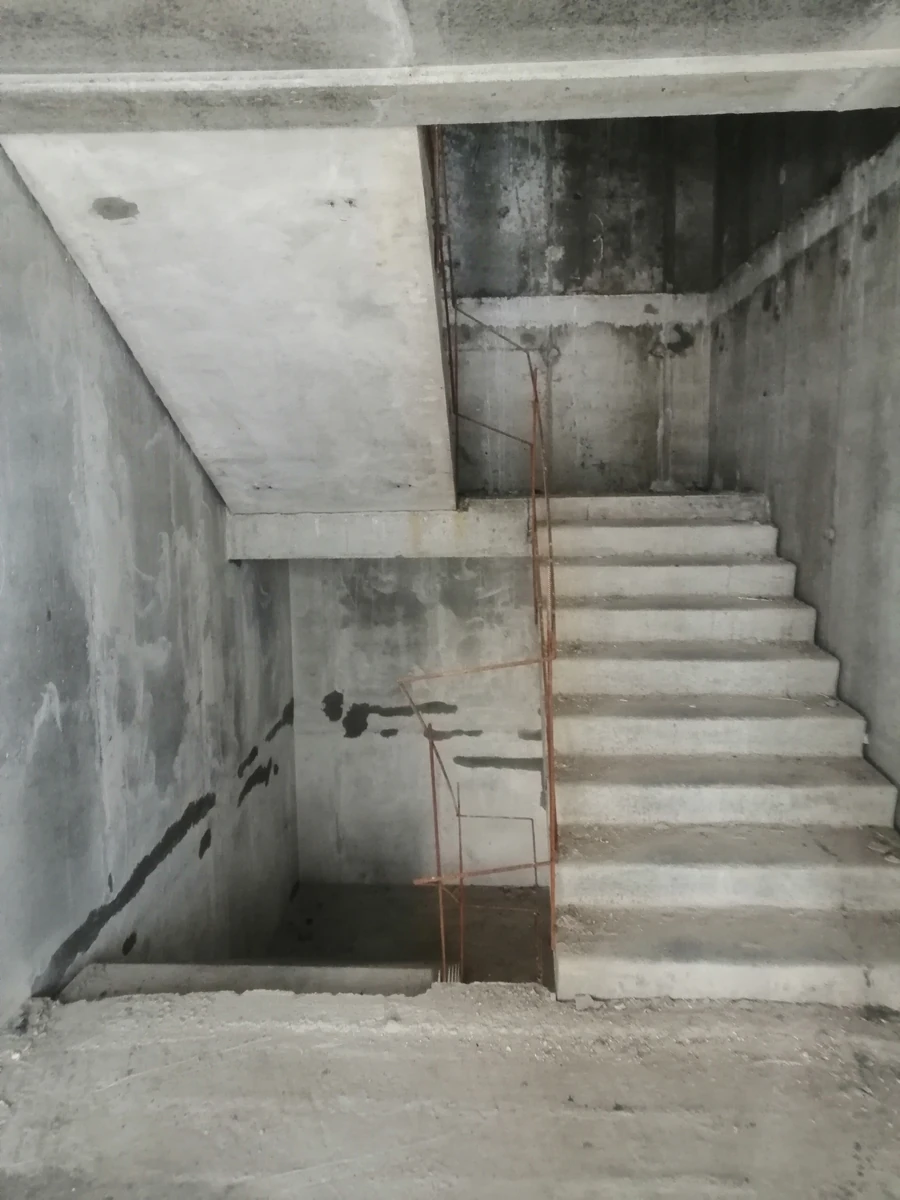

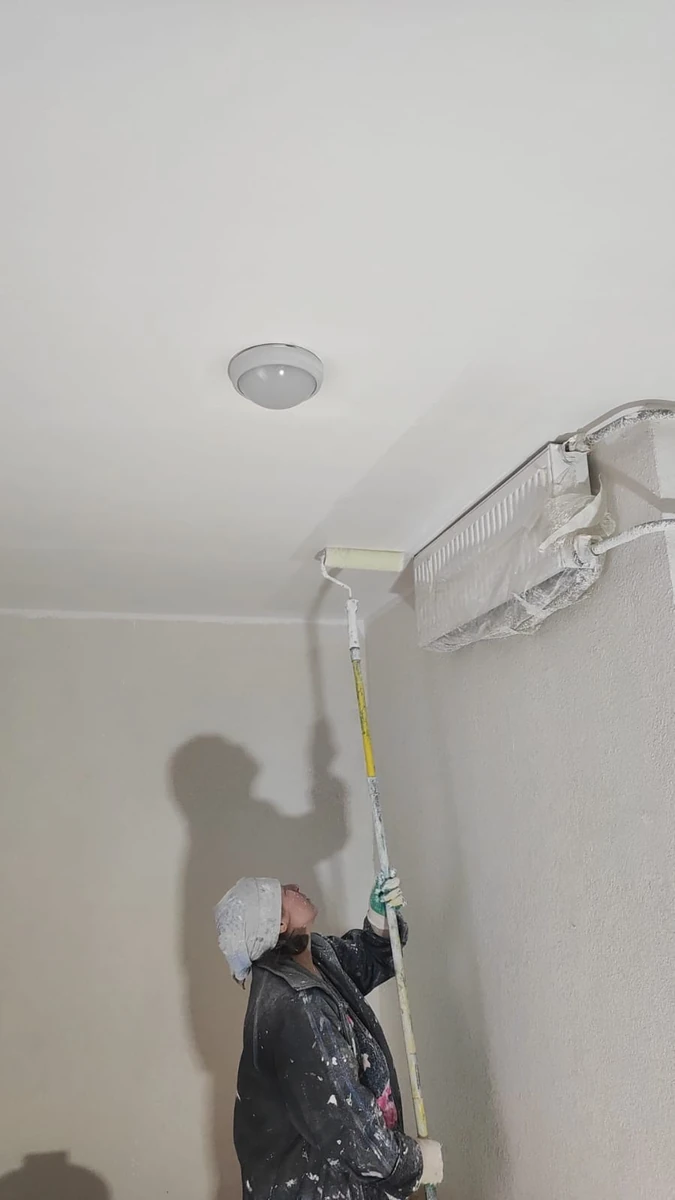

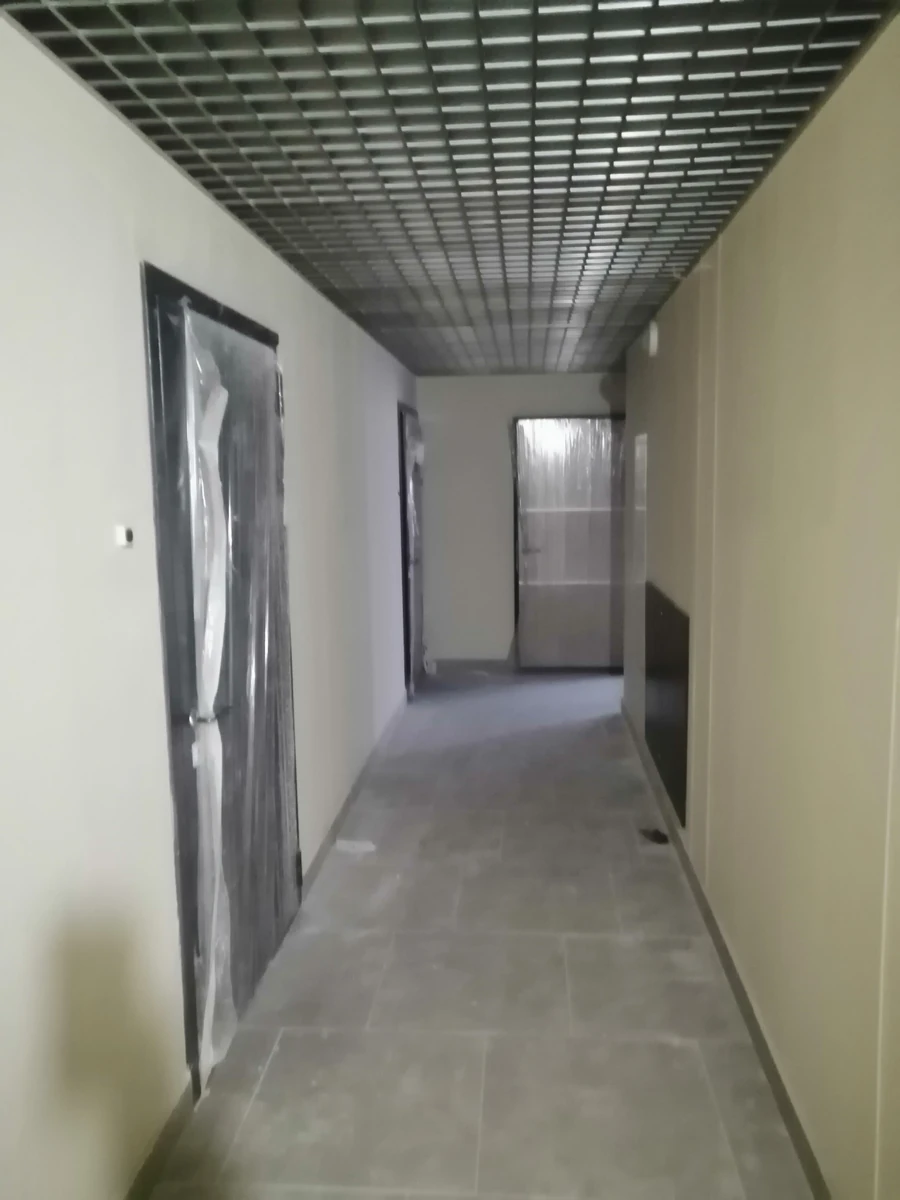

- завершены отделочные работы с 2-го по 17-й этаж, установлены ограждения на лестнице.

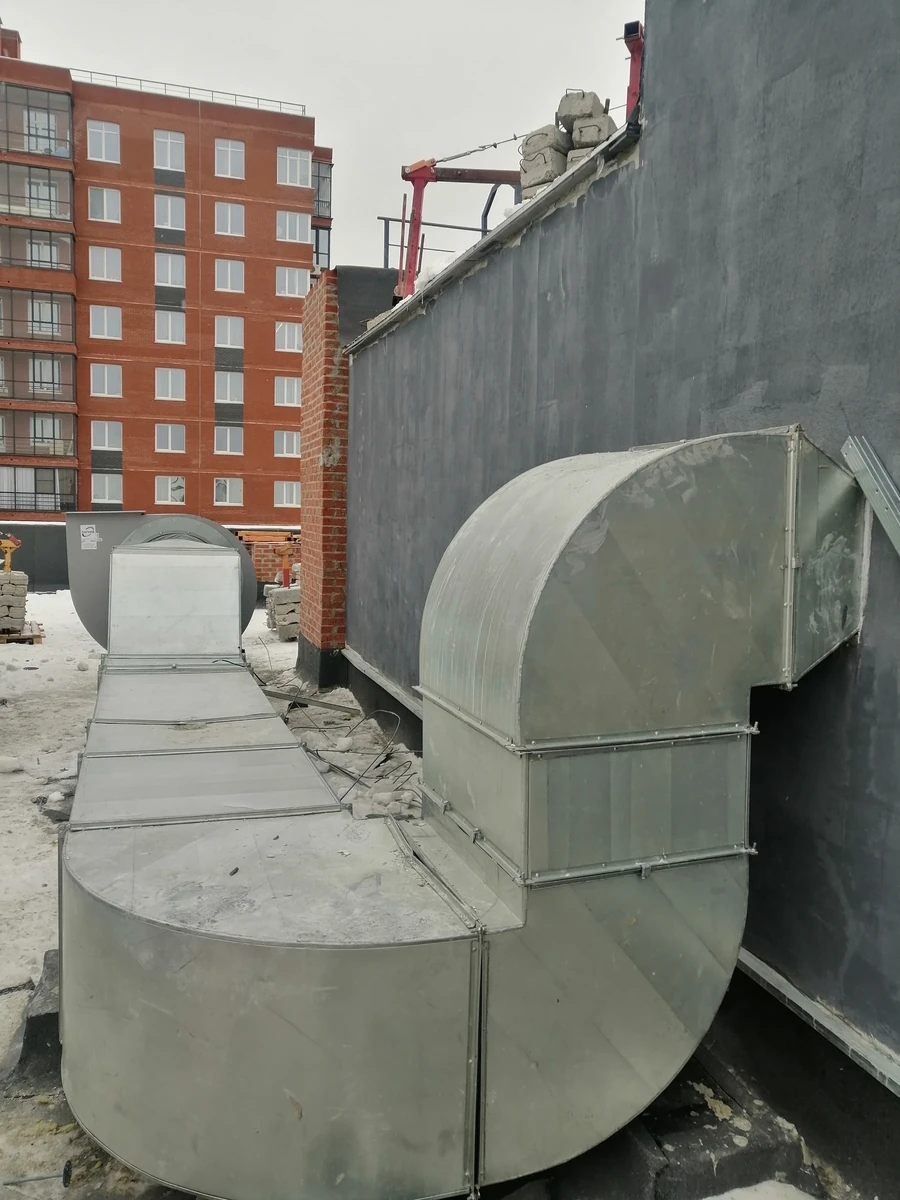

- выполнен монтаж систем вентиляции.

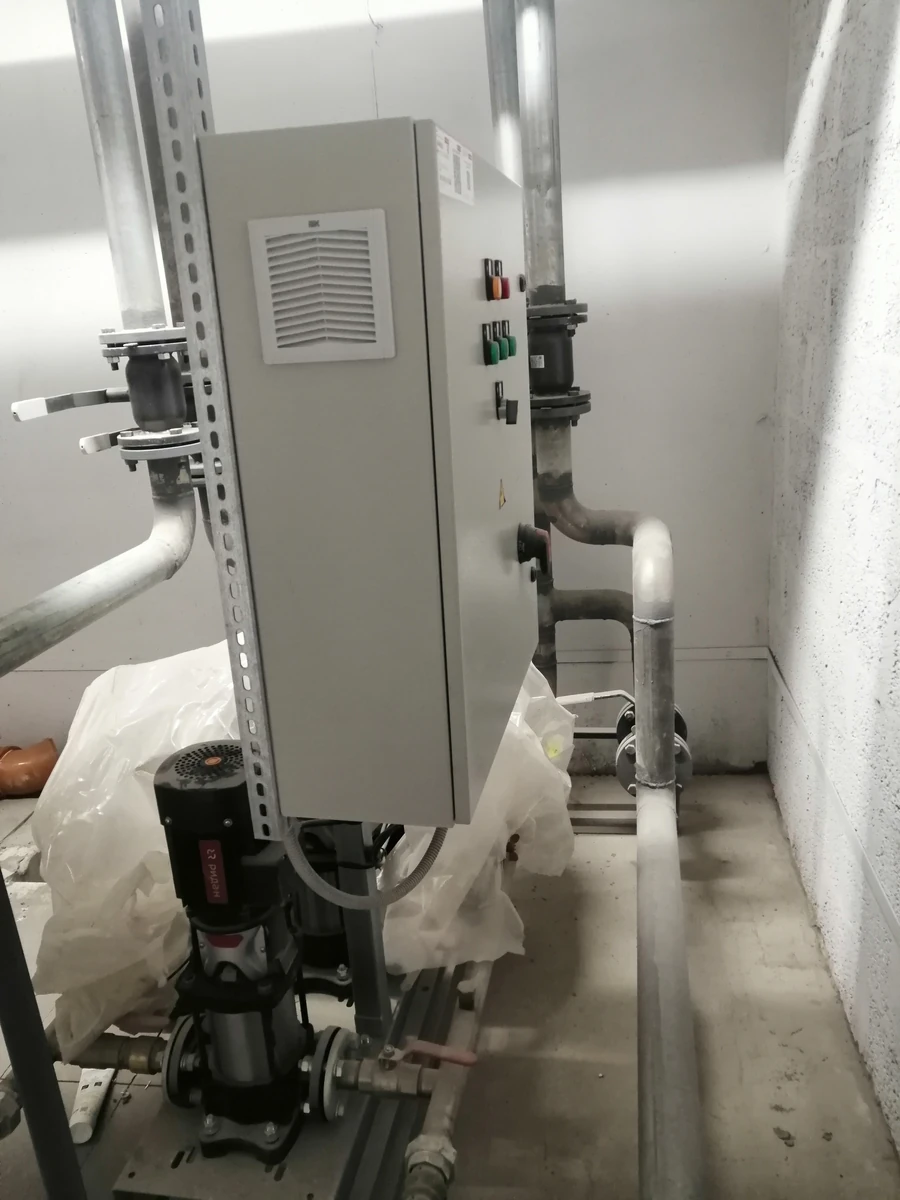

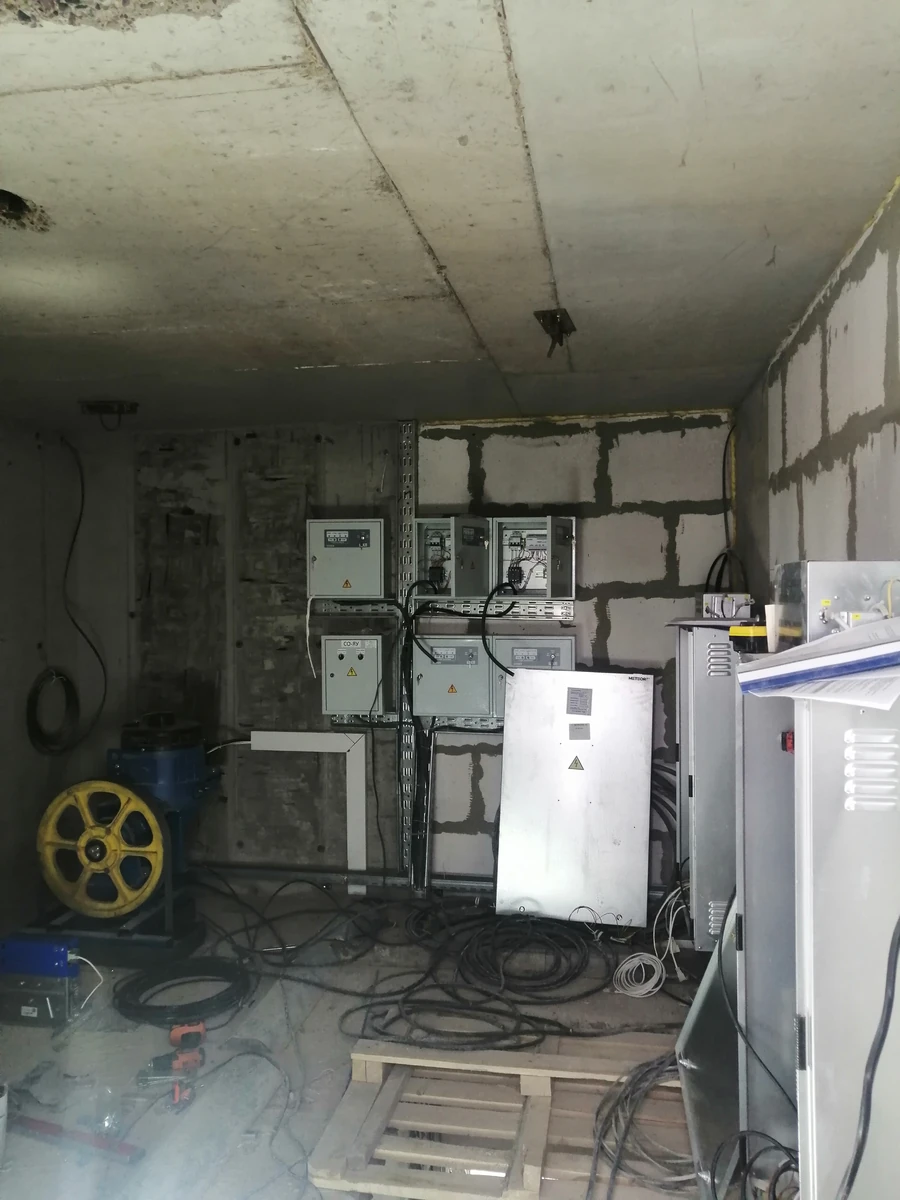

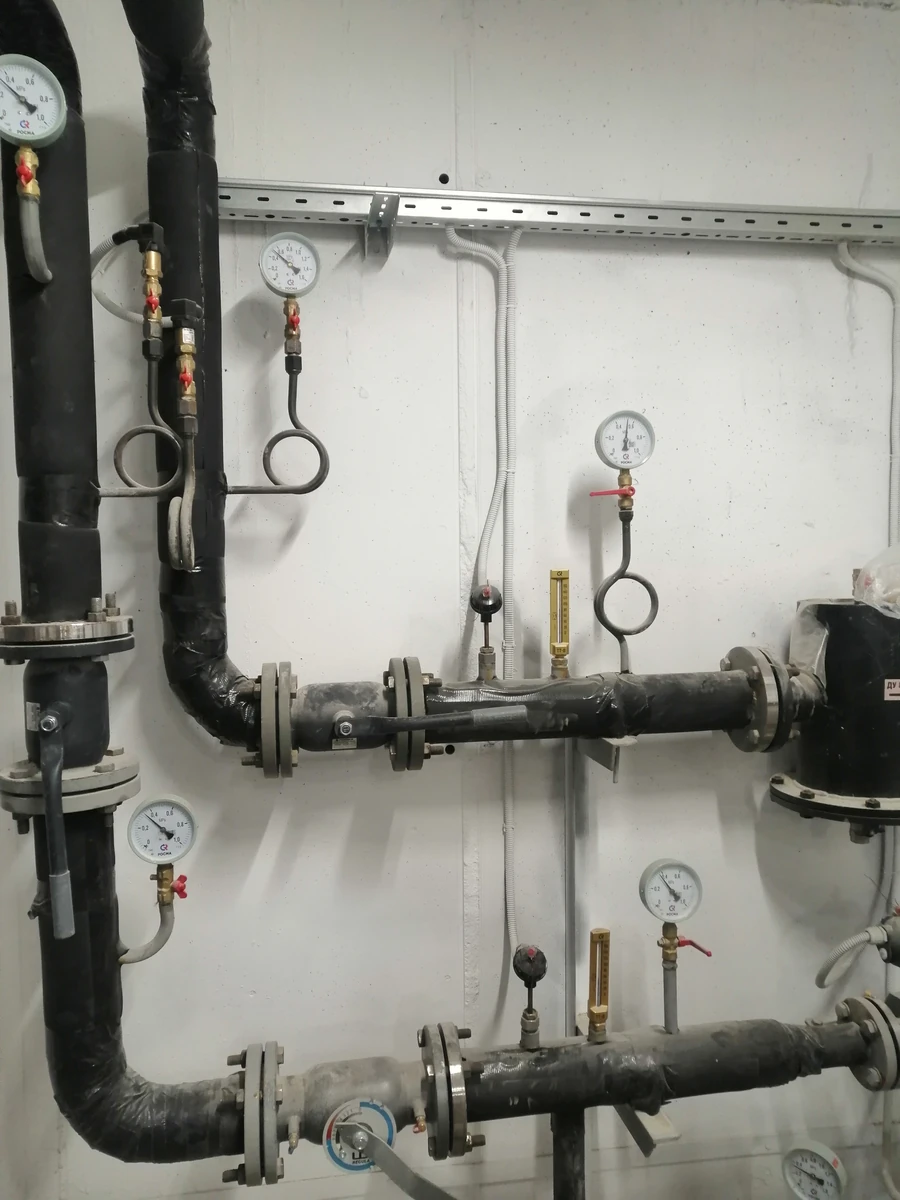

- начаты пусконаладочные работы систем отопления, вентиляции, водоснабжения, автоматической пожарной сигнализации, лифтового оборудования.
Планы строительства на март 2025 года:
- работы на фасадах.
- установить ограждения на входах в дом.
- завершить монтаж стальных дверей в местах общего пользования.

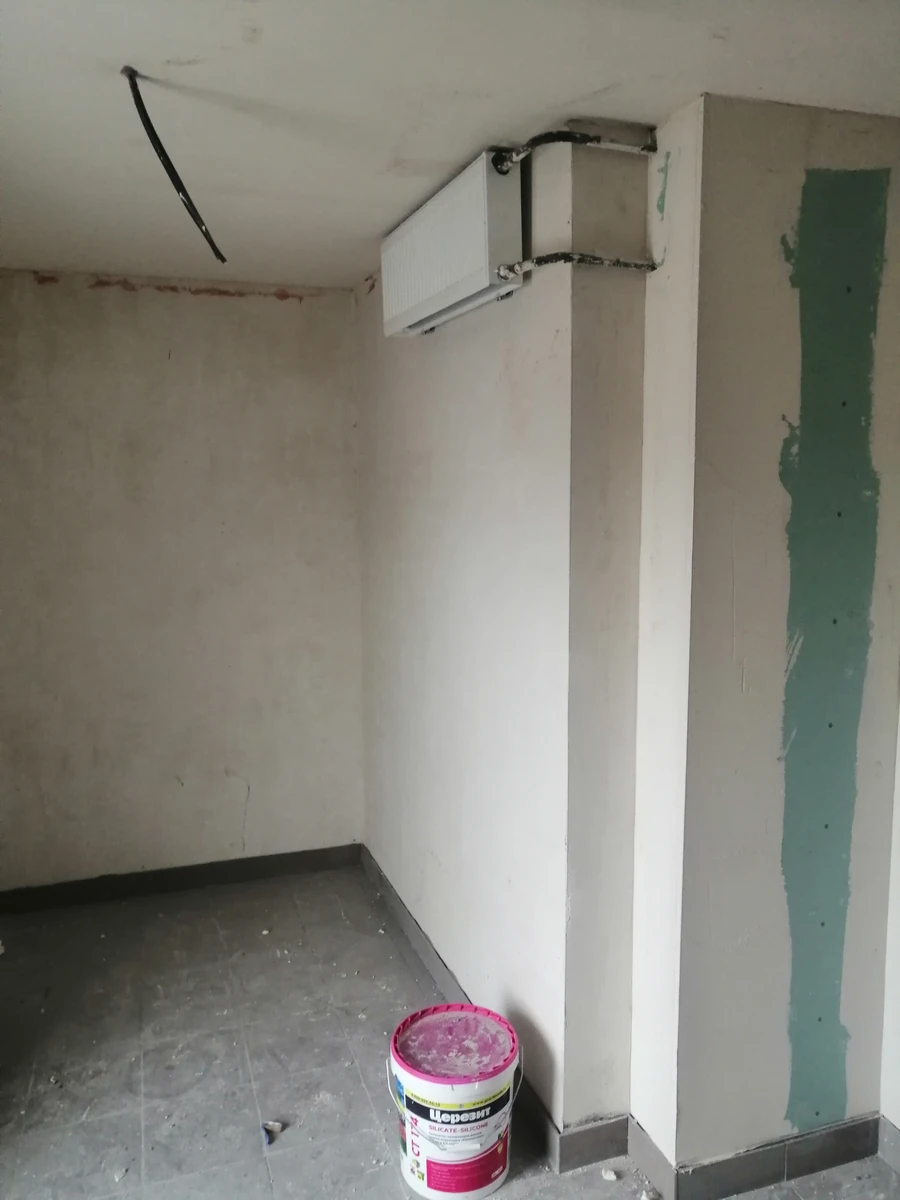

- завершить внутренние отделочные работы.

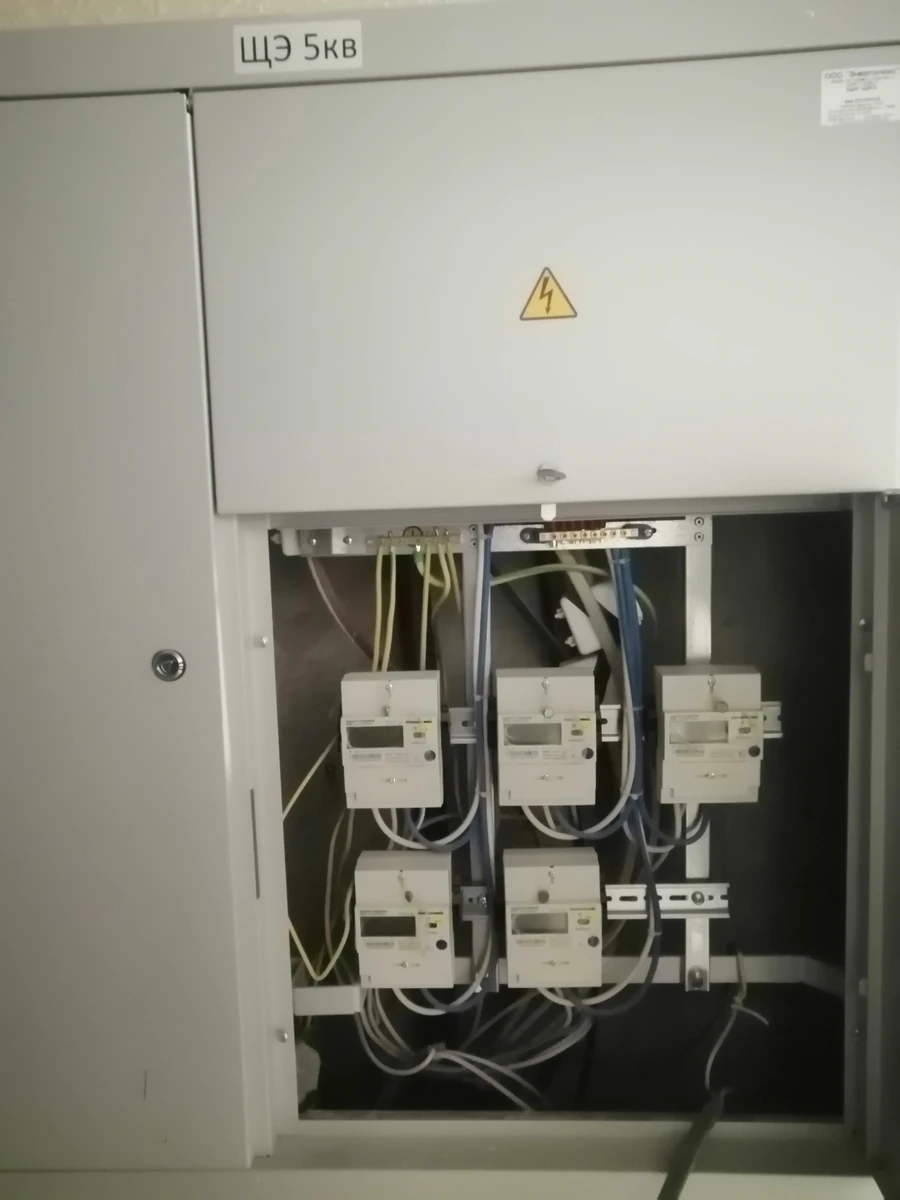

- завершить монтаж индивидуальных приборов учета тепла, ХВС, ГВС.
- завершить пусконаладочные работы систем отопления, вентиляции, водоснабжения, автоматической пожарной сигнализации, лифтового оборудования.
- монтаж светильников наружного освещения.
Дом 2:

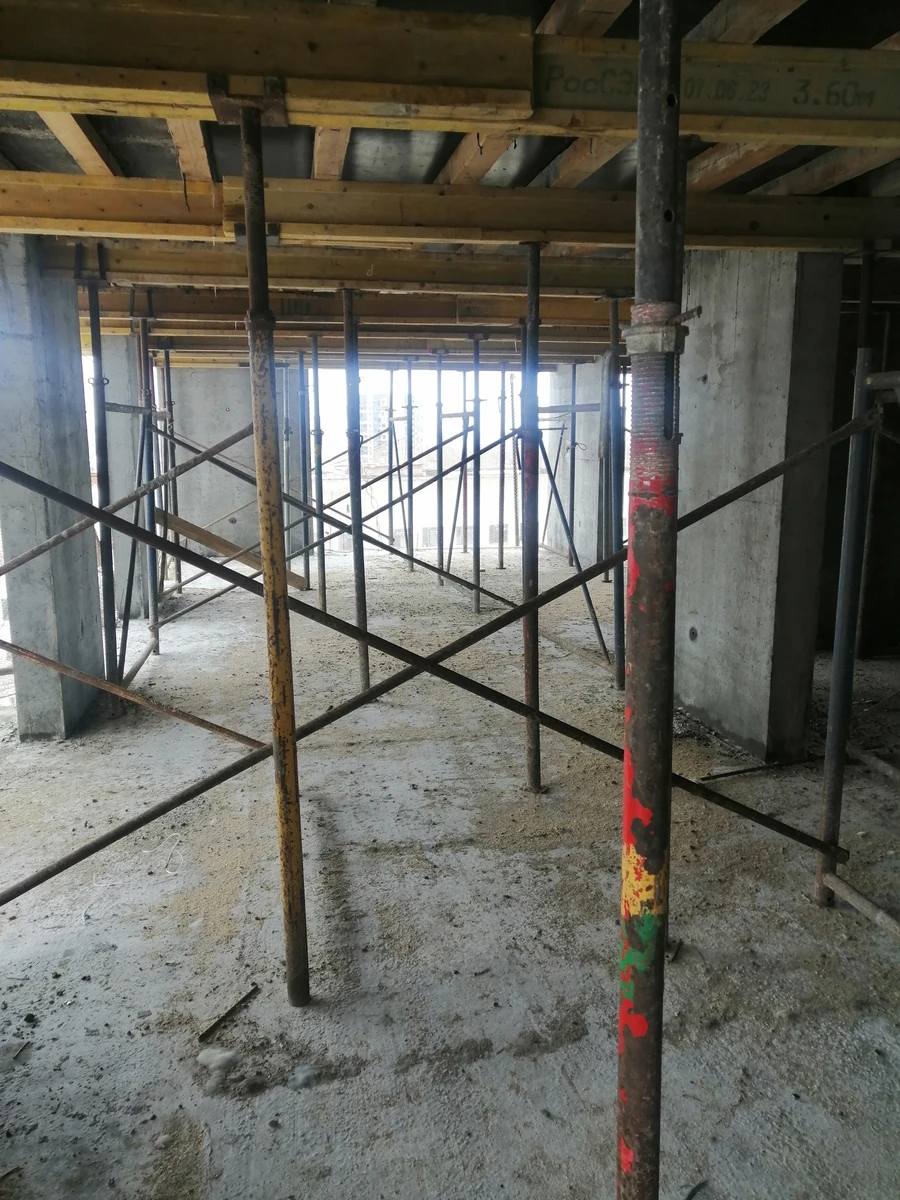

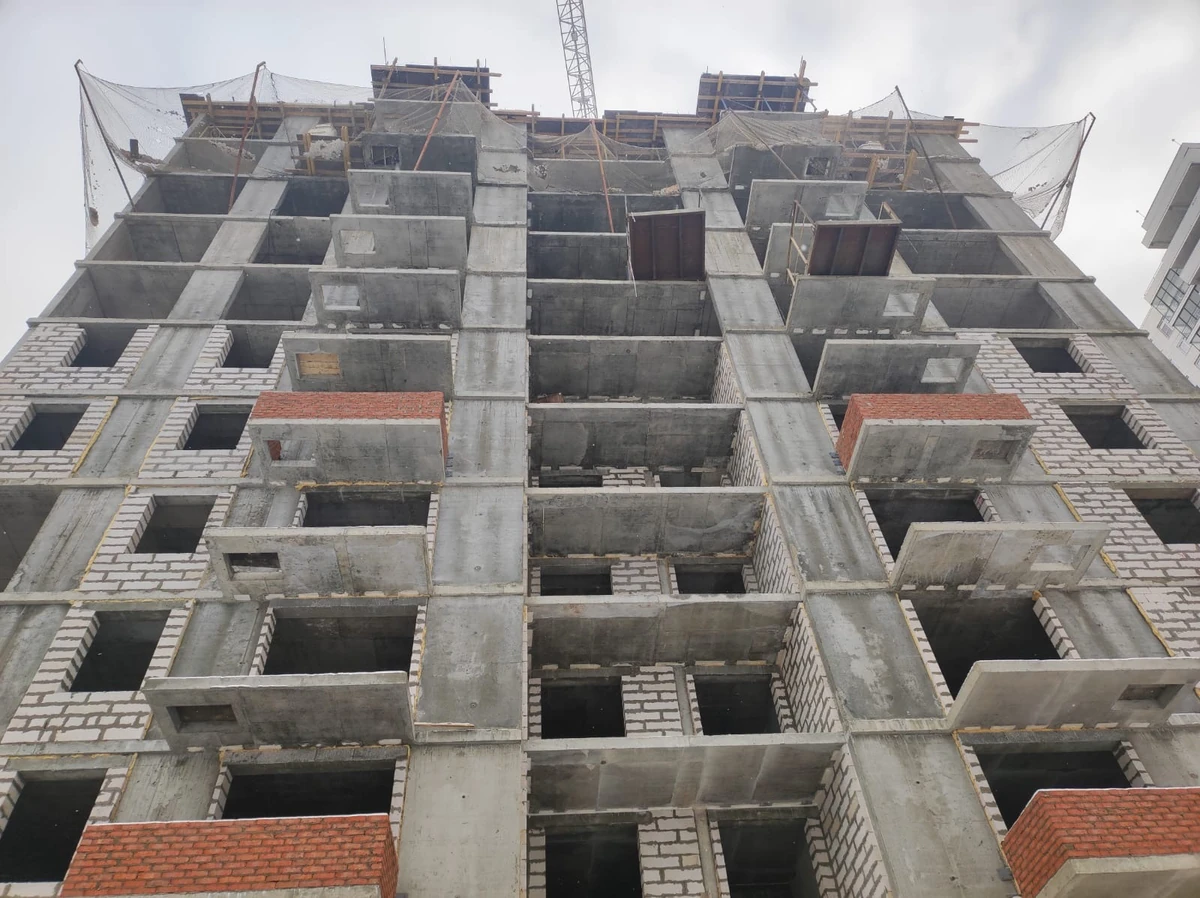

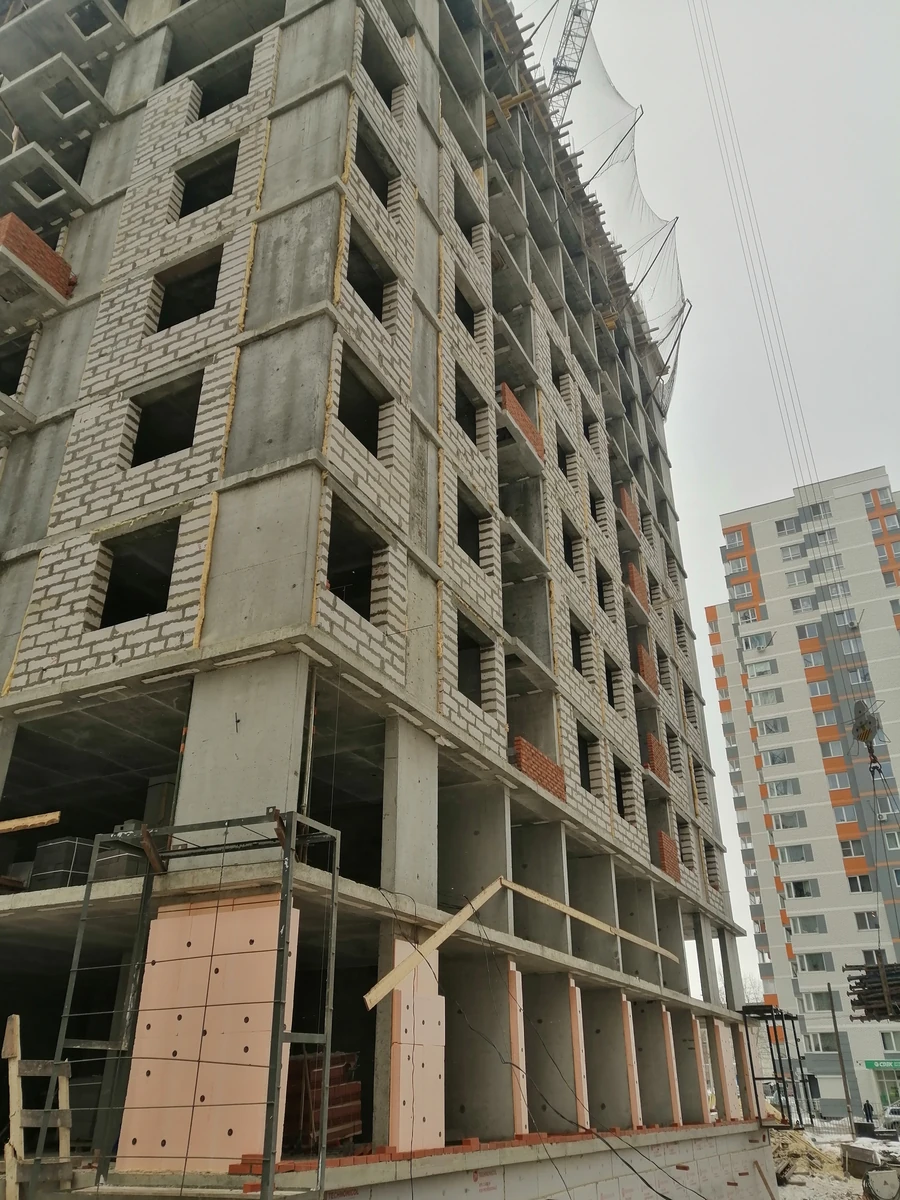

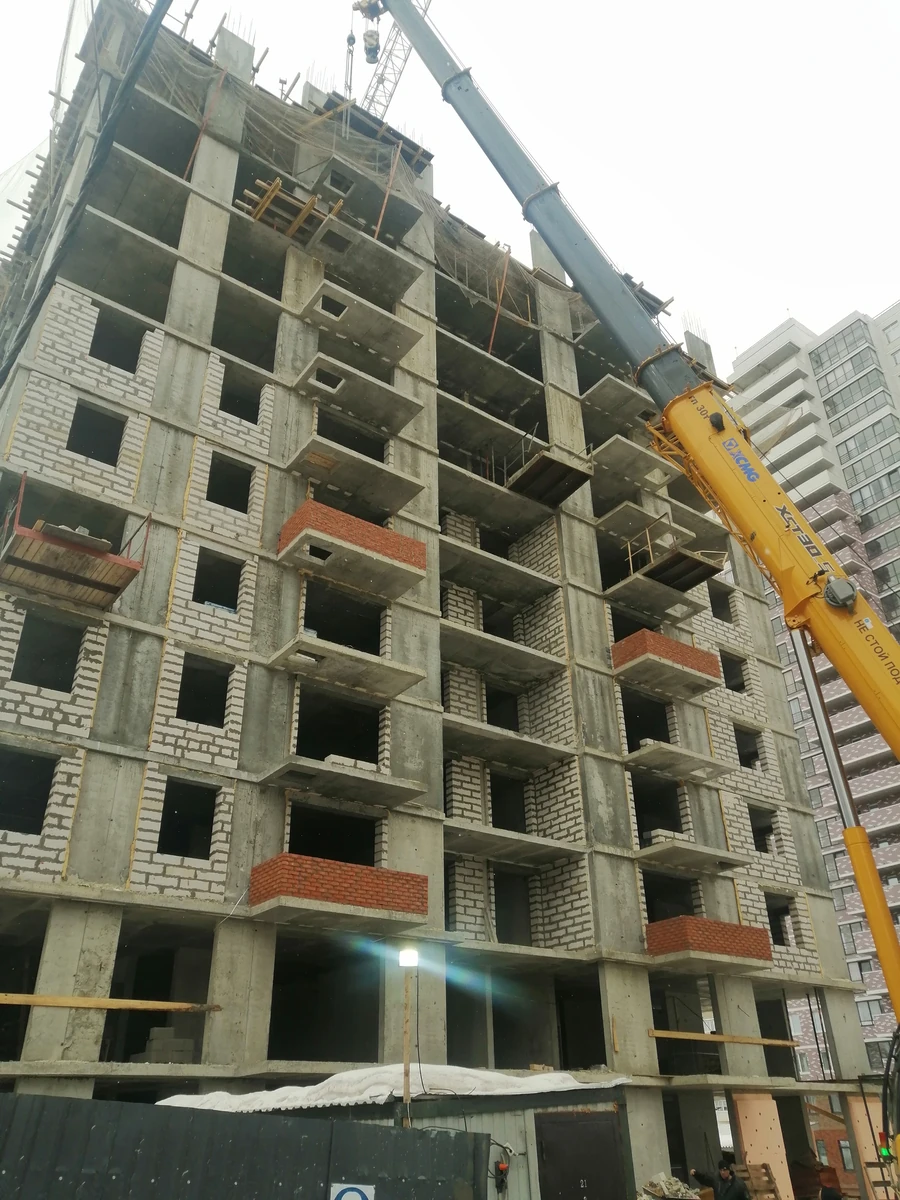

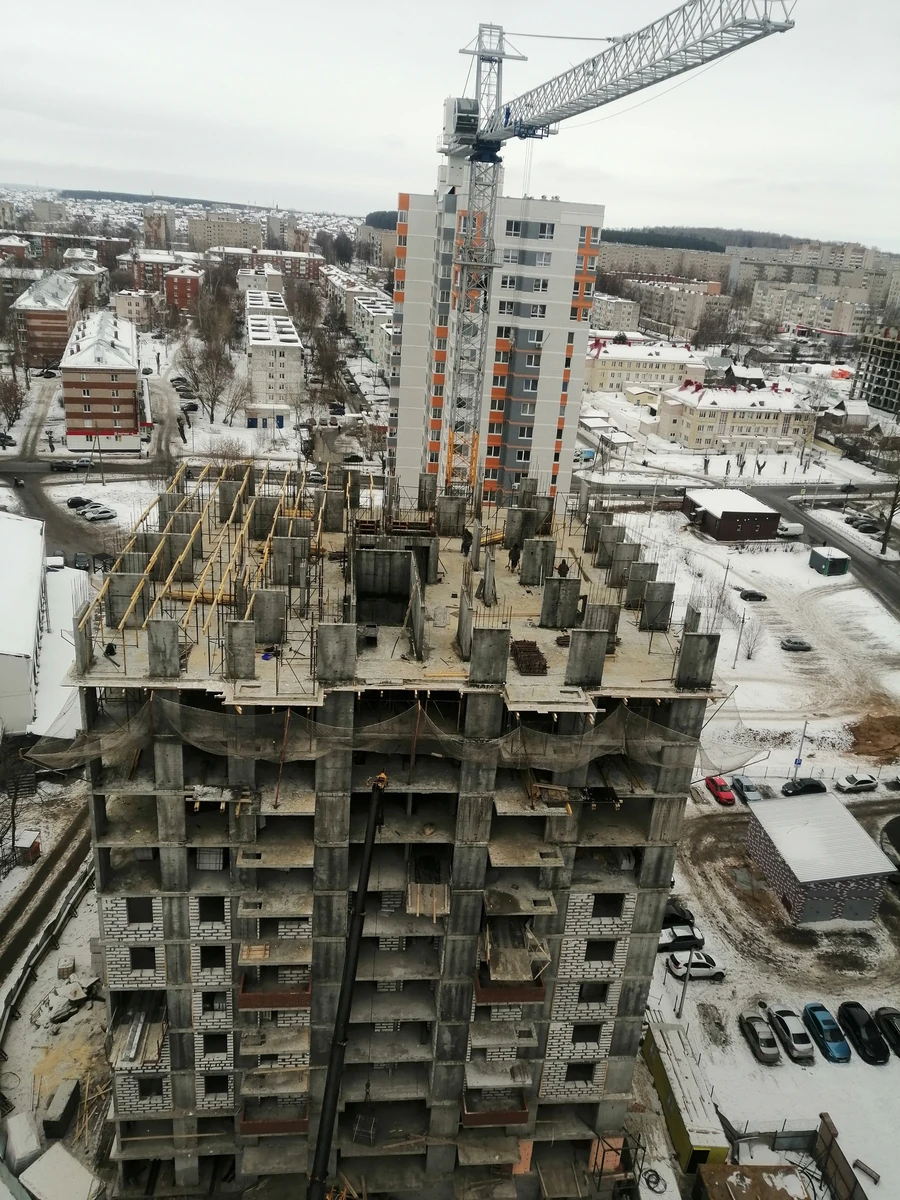

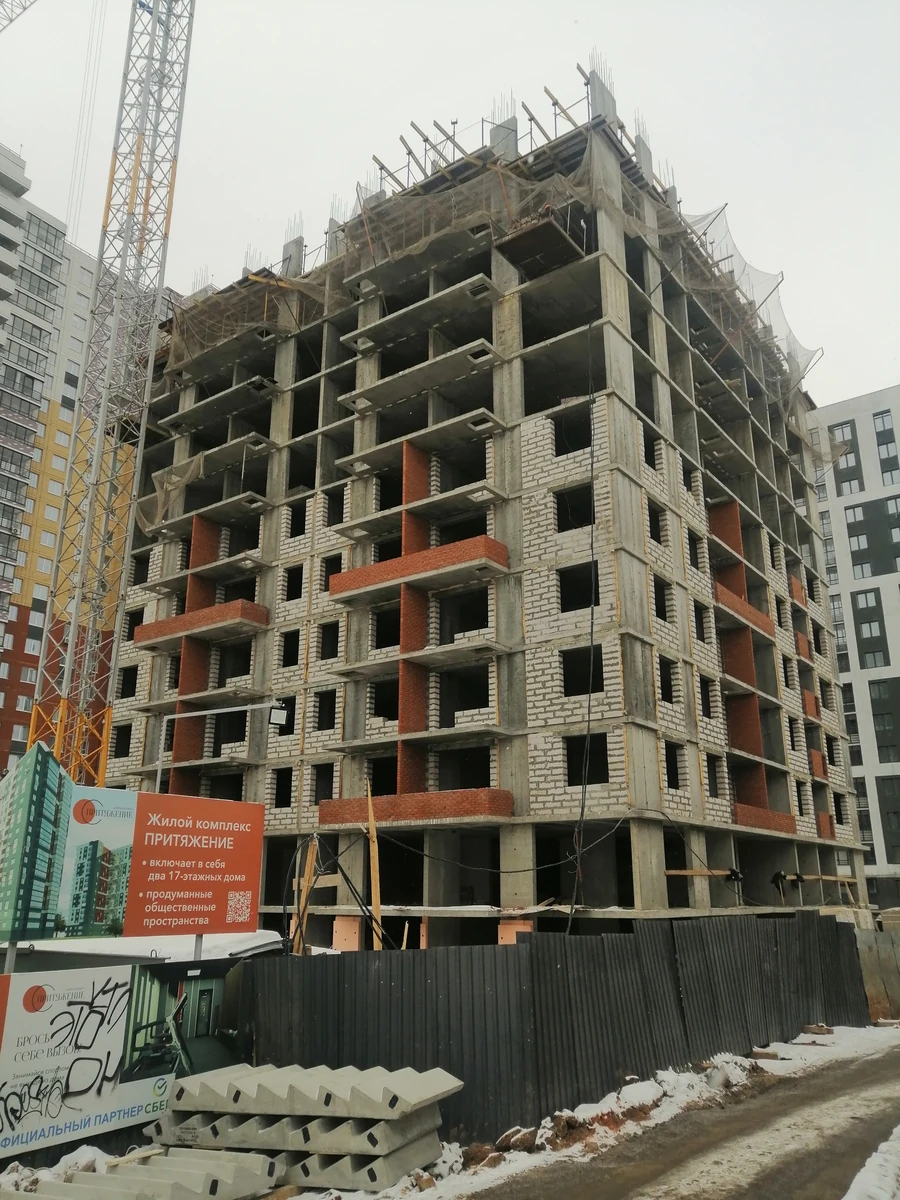

- выполнены монолитные конструкции 11-го и 12-го этажей.

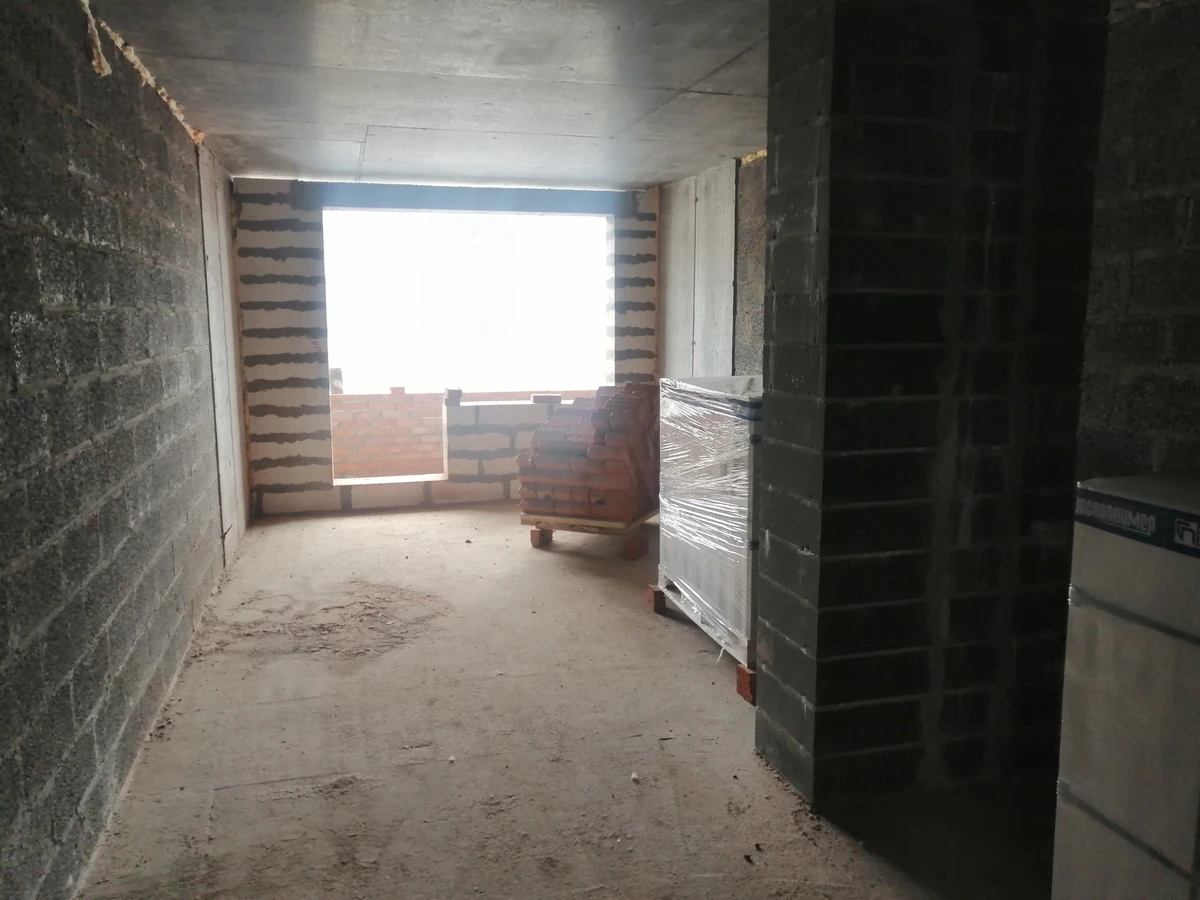

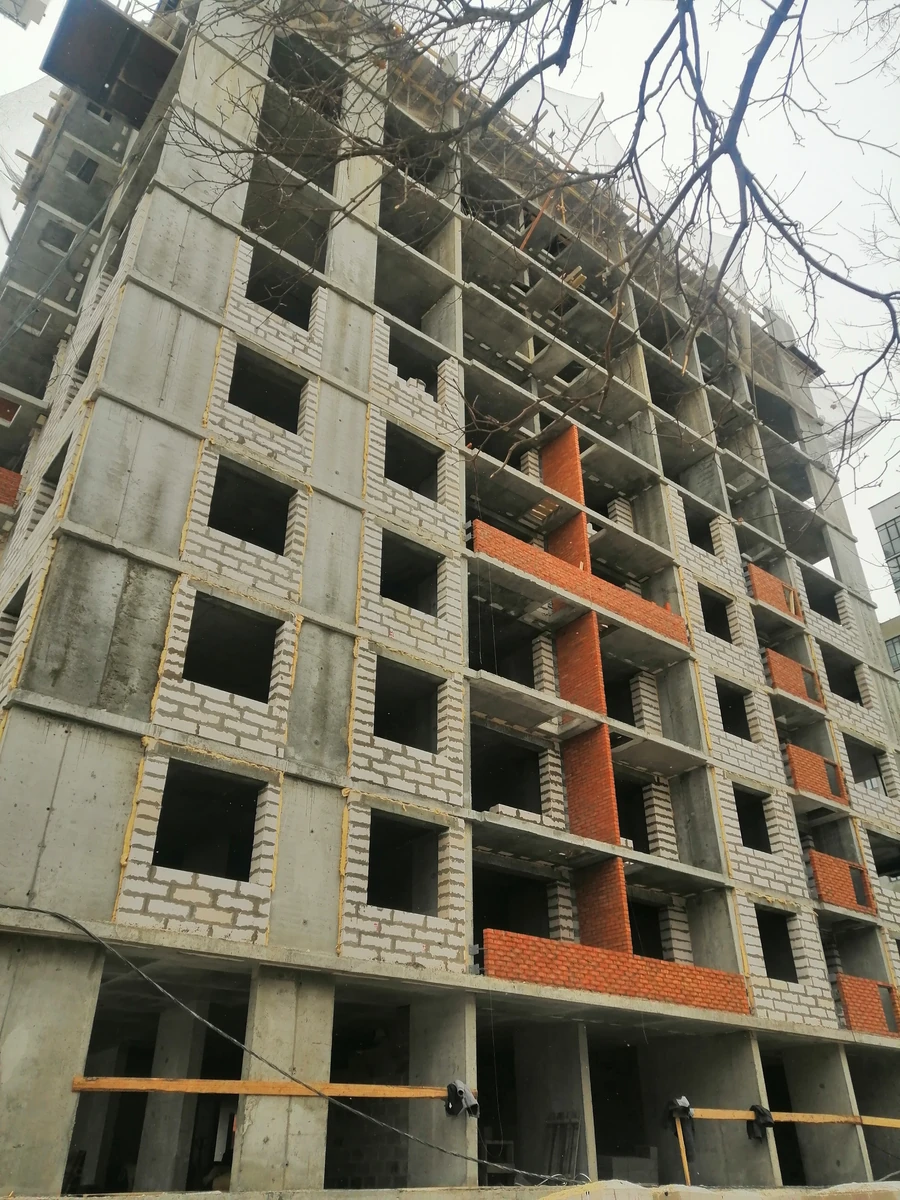

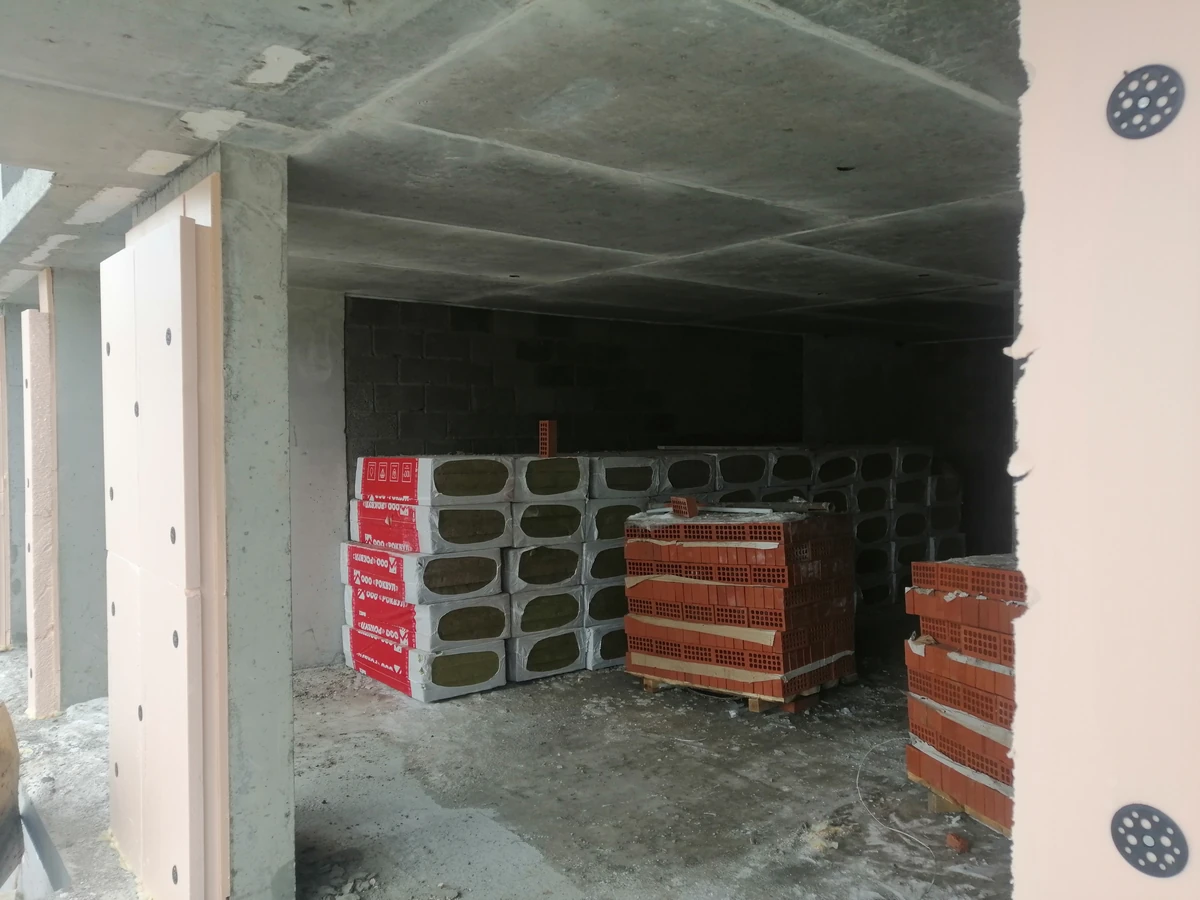

- выполнены кладка стен и перегородок на 6, 7, 8 этажах.

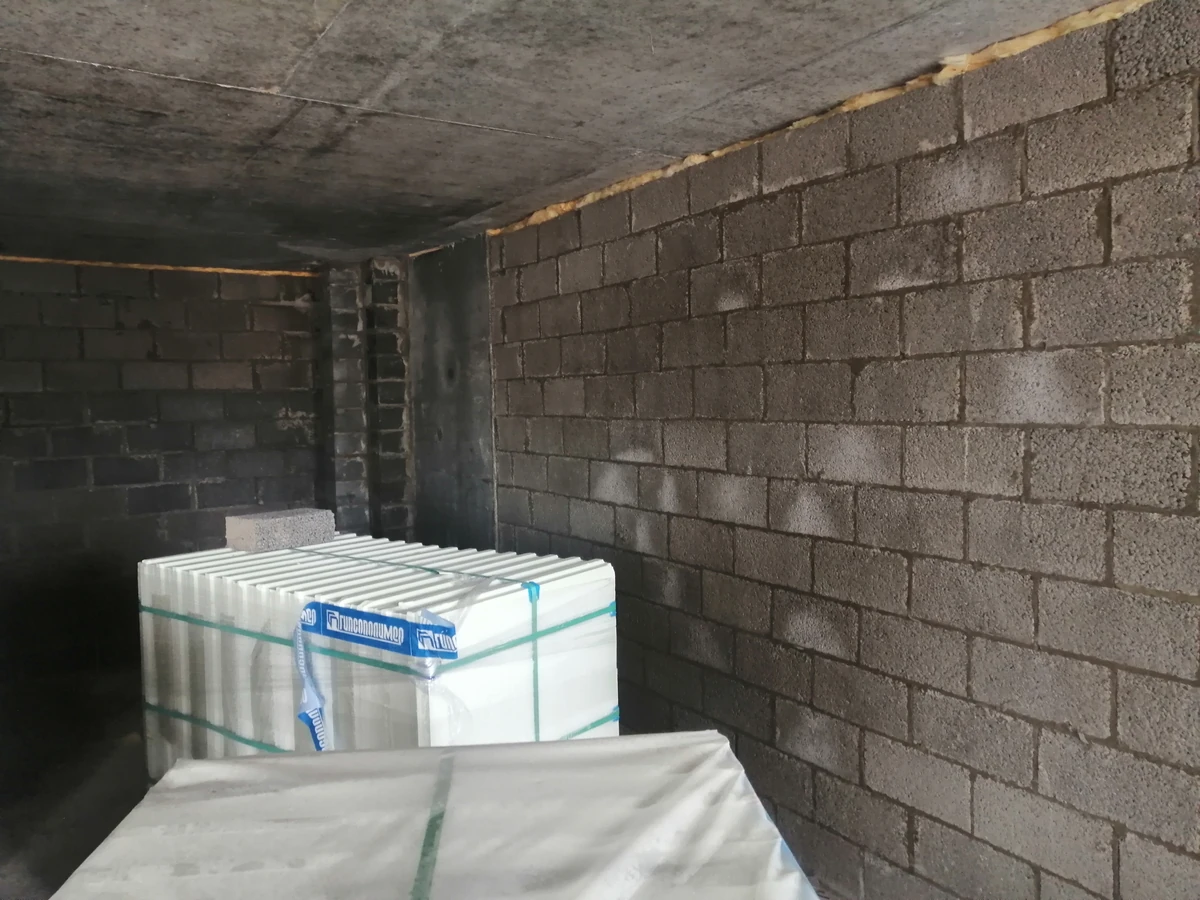

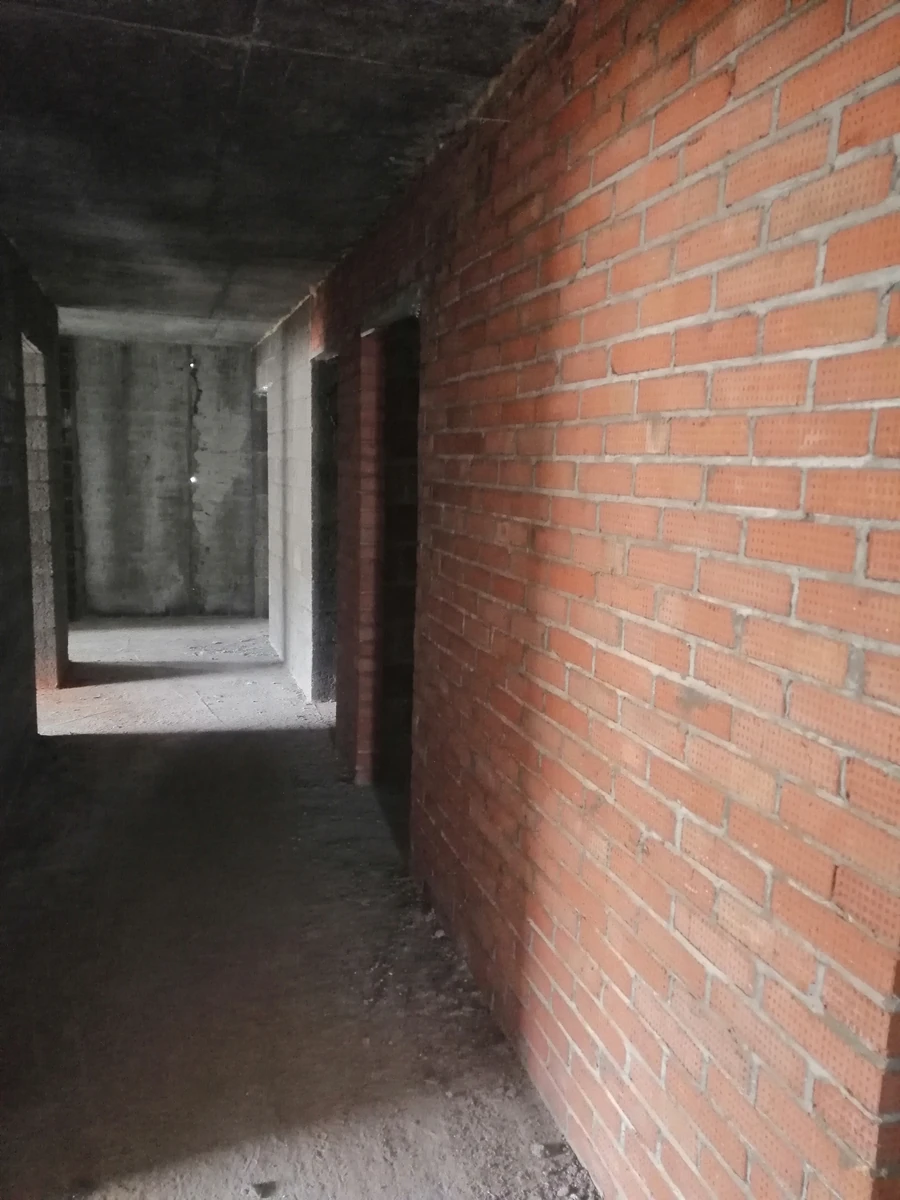

- выполнены работы по кладке перегородок подвала.
- продолжаются работы по кладке стен 1-го этажа.
Планы строительства на март 2025 года:
- устройство железобетонного каркаса здания 13-го и 14-го этажей.
- каменные работы на 1, 9, 10, 11 этажах.
- начать монтаж окон из профилей ПВХ.
- начать работы по утеплению фасадов.
- начать работы по монтажу внутренних инженерных систем.
Другие фотоальбомы
Компания
Комплексность
От концепции проекта до ввода в эксплуатацию
Богатый опыт
Более 20 лет на строительном рынке Удмуртии
Репутация
Доверие партнеров и покупателей — более 300 объектов за плечами
Технологии
Используем в строительстве новейшие технологии
Строим будущее с заботой о каждом клиенте!
