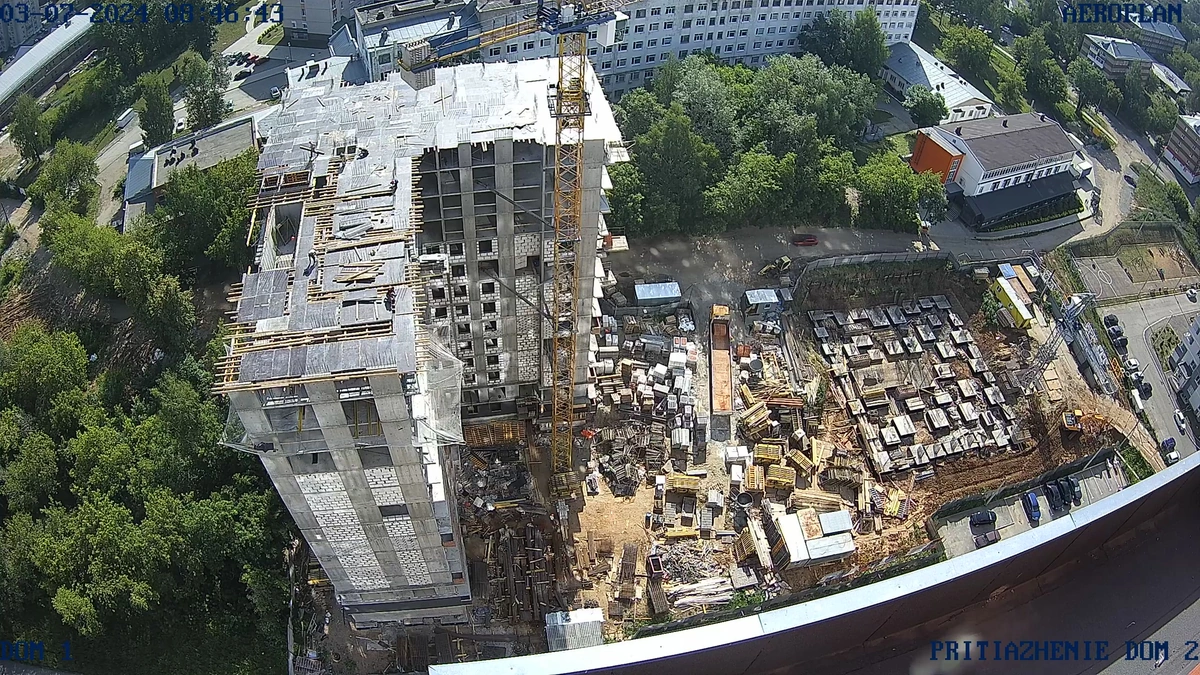

Ход строительства, август 2024

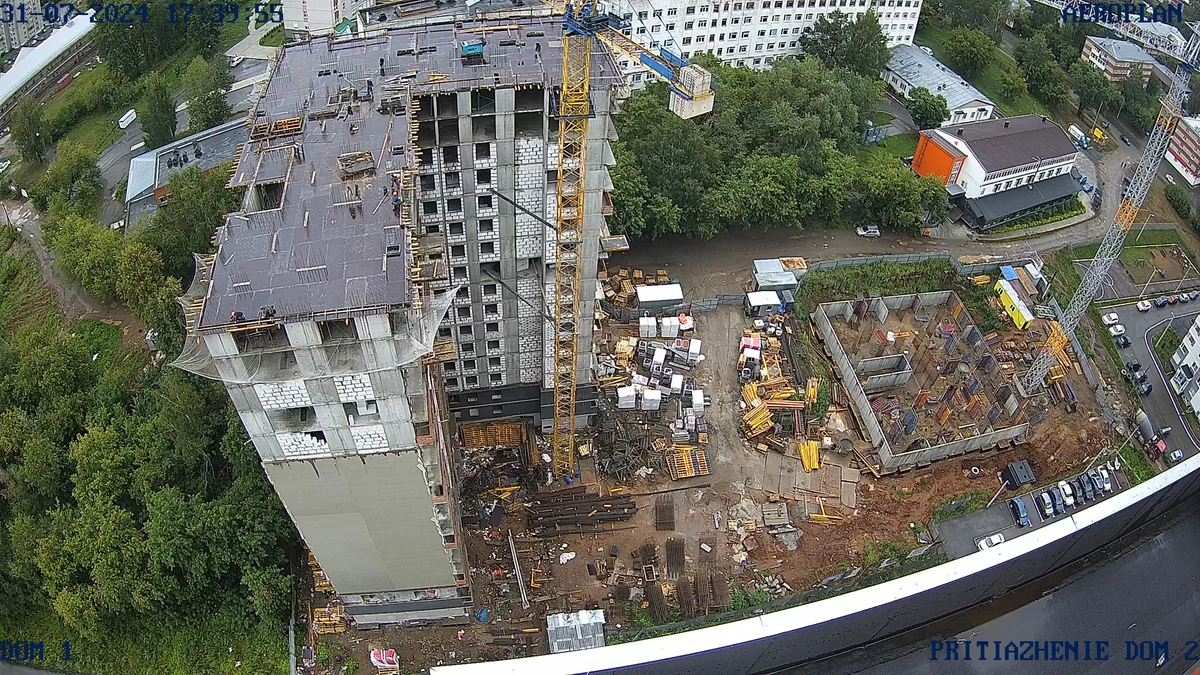

Дом 1:

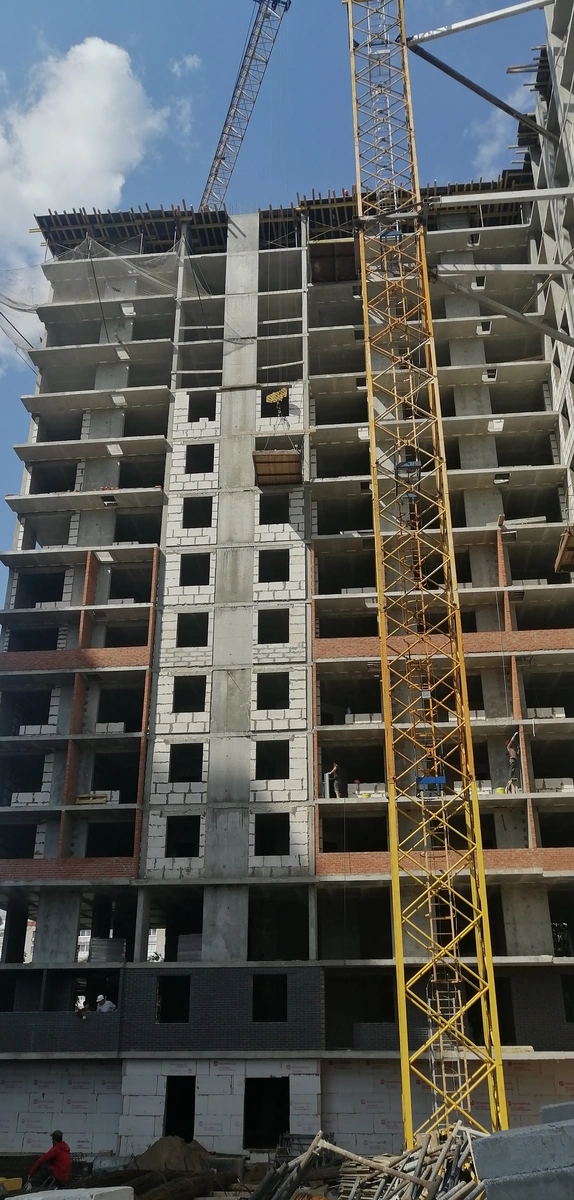

- завершены монолитные конструкции 16 и 17 этажей.

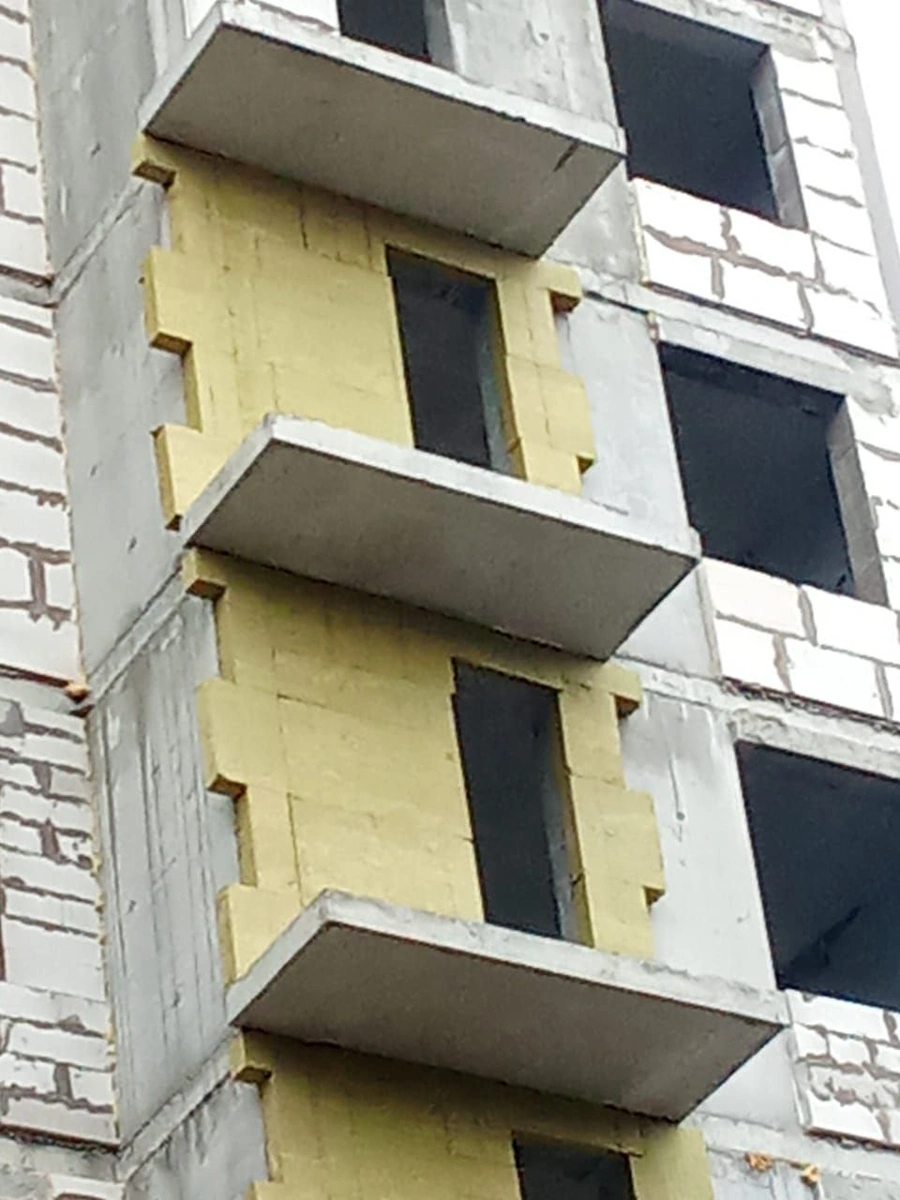

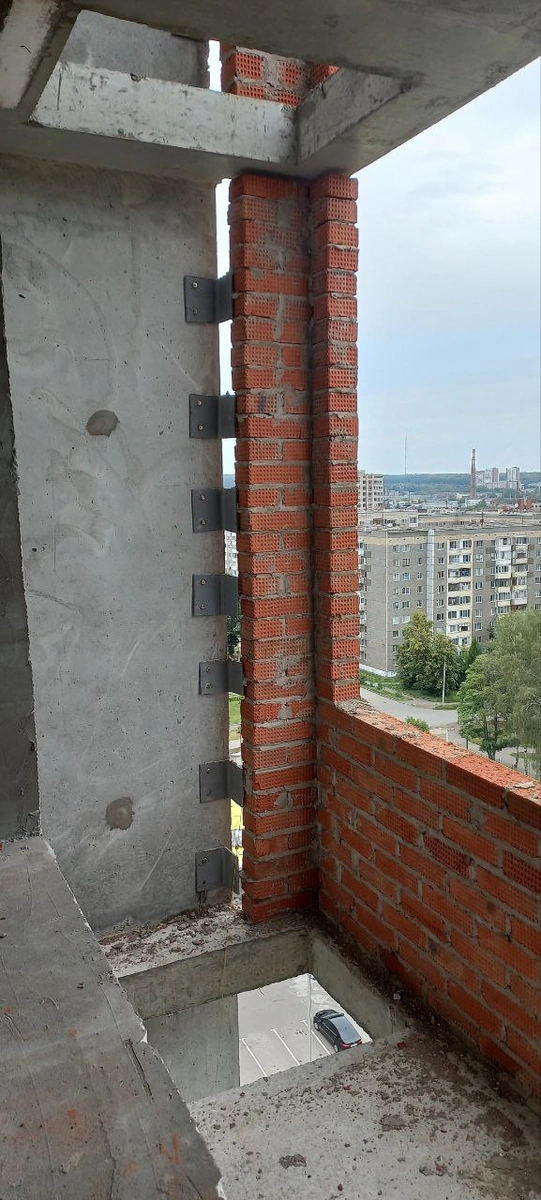

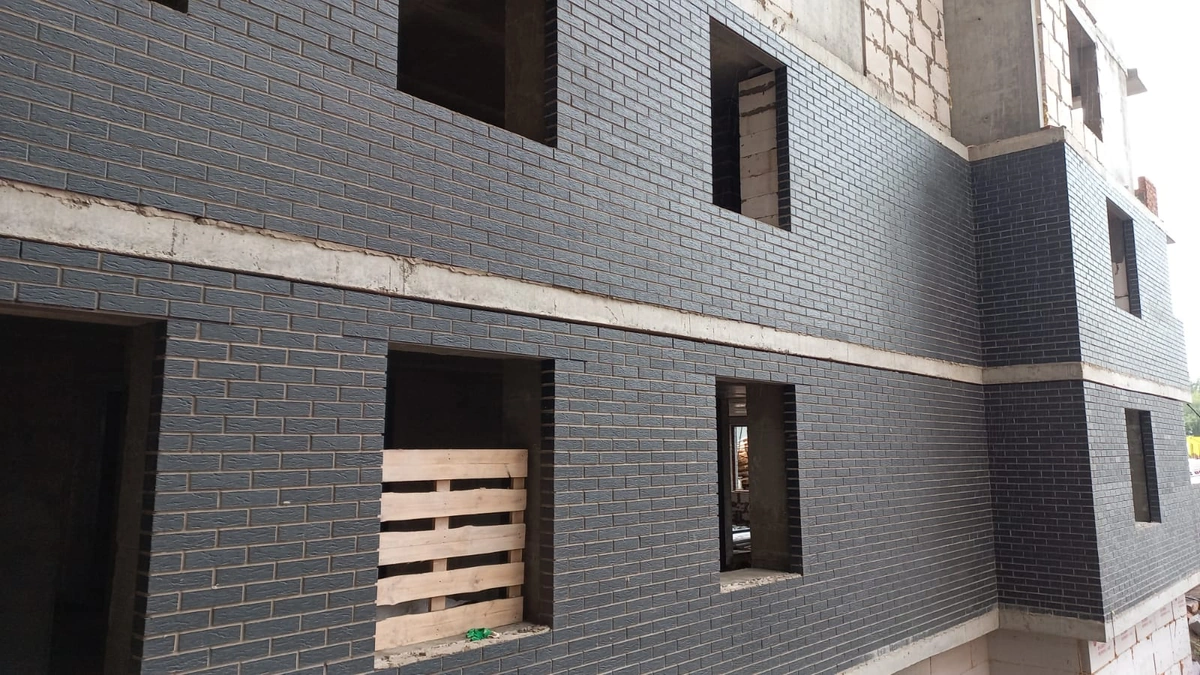

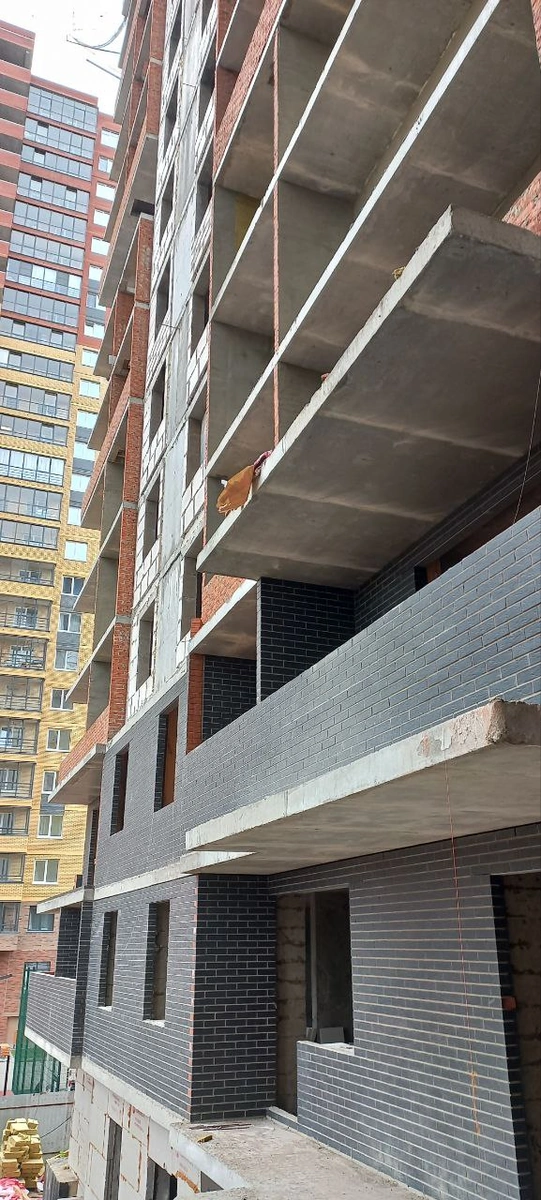

выполнен полный комплекс работ по кладке стен и перегородок со 2-го по 13-й этаж. - в процессе — кладка наружных стен на 14, 15, 16 этажах, кладка из лицевого кирпича фасадов 1-го этажа, утепление фасадов с восточной и северной стороны.
- выполнен монтаж электрических кабелей и проводов систем безопасности здания с 3 по 9 этаж, проложены стояки канализации, водопровода, и трубопроводы отопления.

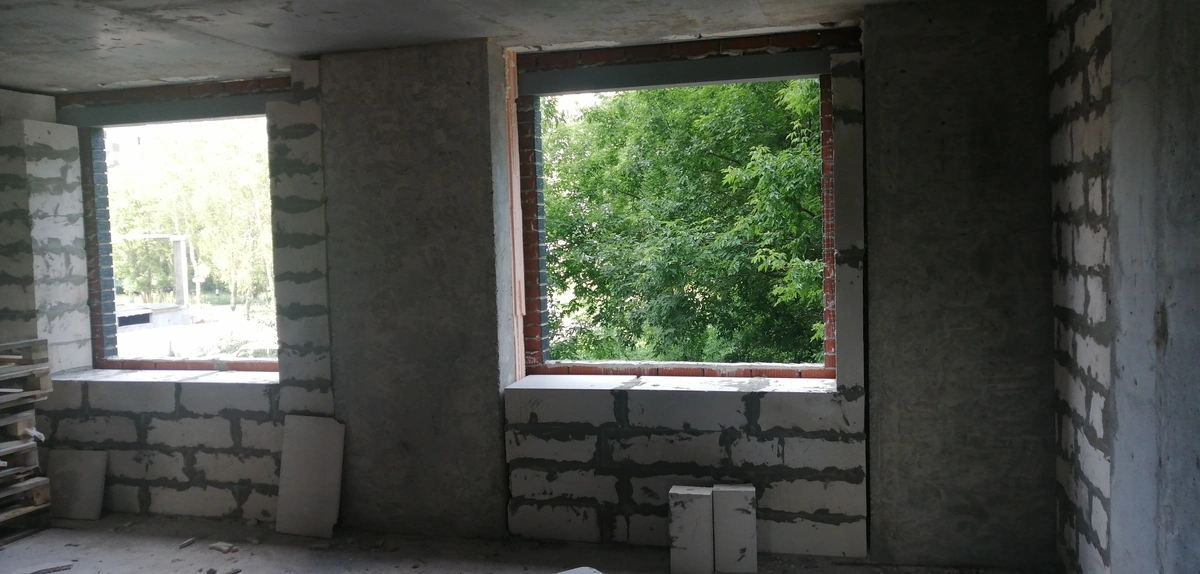

- смонтированы оконные конструкции с 3-го по 8-й этаж.

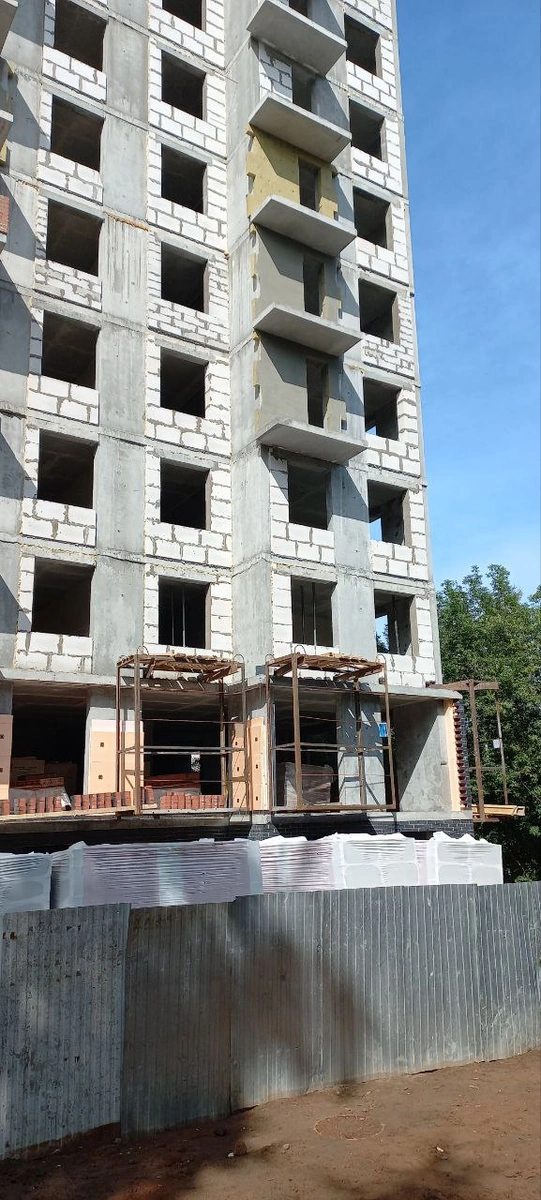

производятся отделочные работы на 3, 4, 5 этажах.
Планы на сентябрь — монтаж внутренних инженерных коммуникаций, установка окон, отделочные работы, утепление фасадов; завершение каменных работ на всех этажах здания, кровельные работы, прокладка наружных сетей водоснабжения и канализации.
Дом 2:
- завершены бетонные конструкции подвала.
- выполнены монолитные конструкции пилонов и стен 1-го этажа.

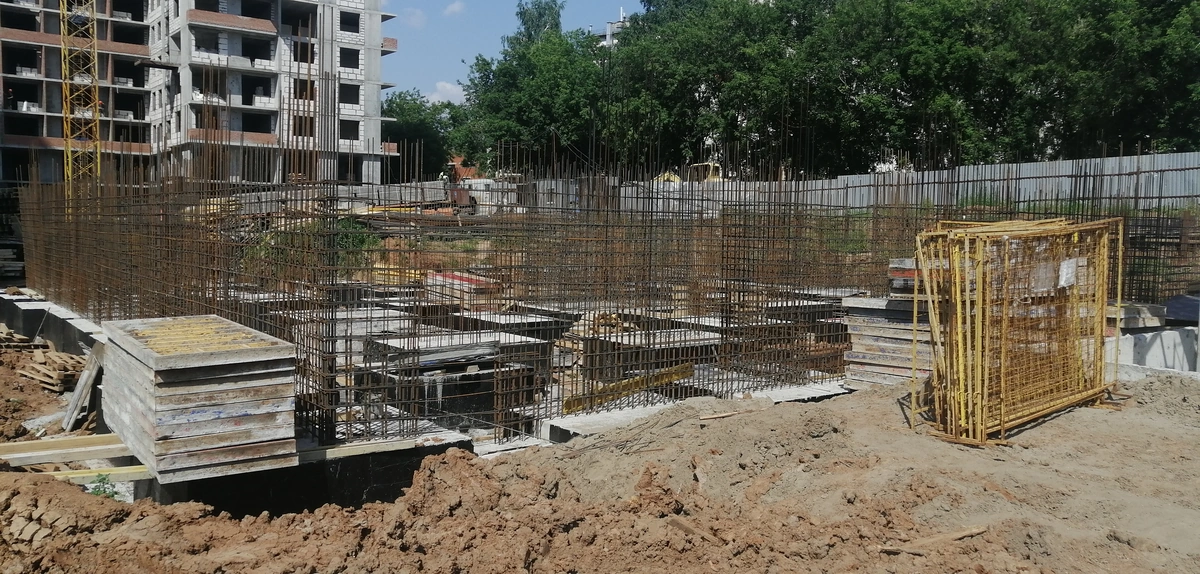

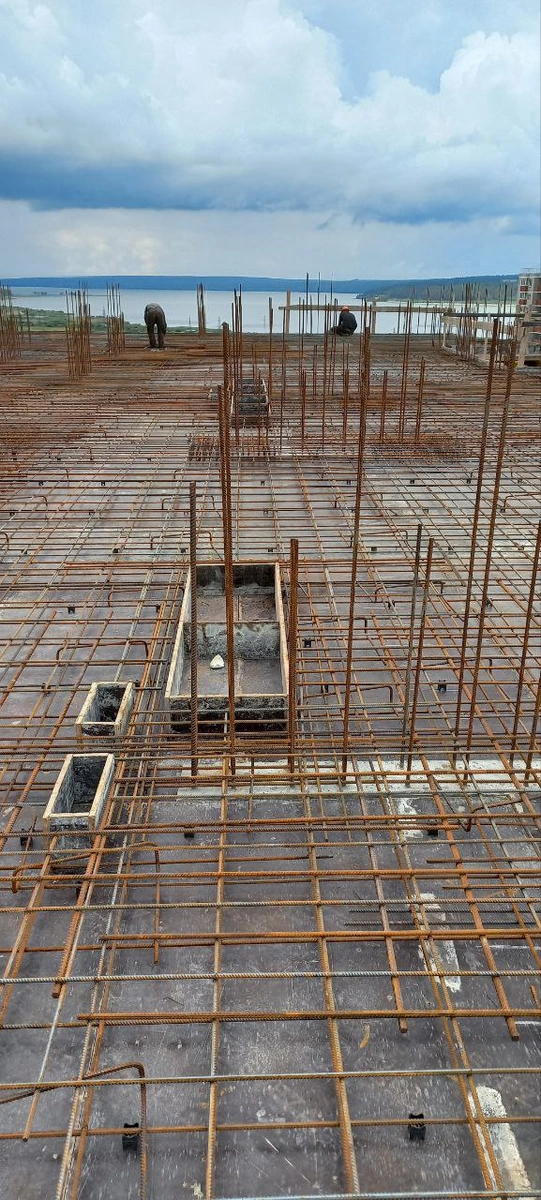

- продолжается изготовление арматурных каркасов для возведения монолитных конструкций 2-5 этажей.
Планы на сентябрь — устройство каркаса здания на 1, 2, 3 этажах; устройство гидроизоляции и утепление стен подвала, бетонирование пола техподполья.
Другие фотоальбомы
Компания
Комплексность
От концепции проекта до ввода в эксплуатацию
Богатый опыт
Более 20 лет на строительном рынке Удмуртии
Репутация
Доверие партнеров и покупателей — более 300 объектов за плечами
Технологии
Используем в строительстве новейшие технологии
Строим будущее с заботой о каждом клиенте!
